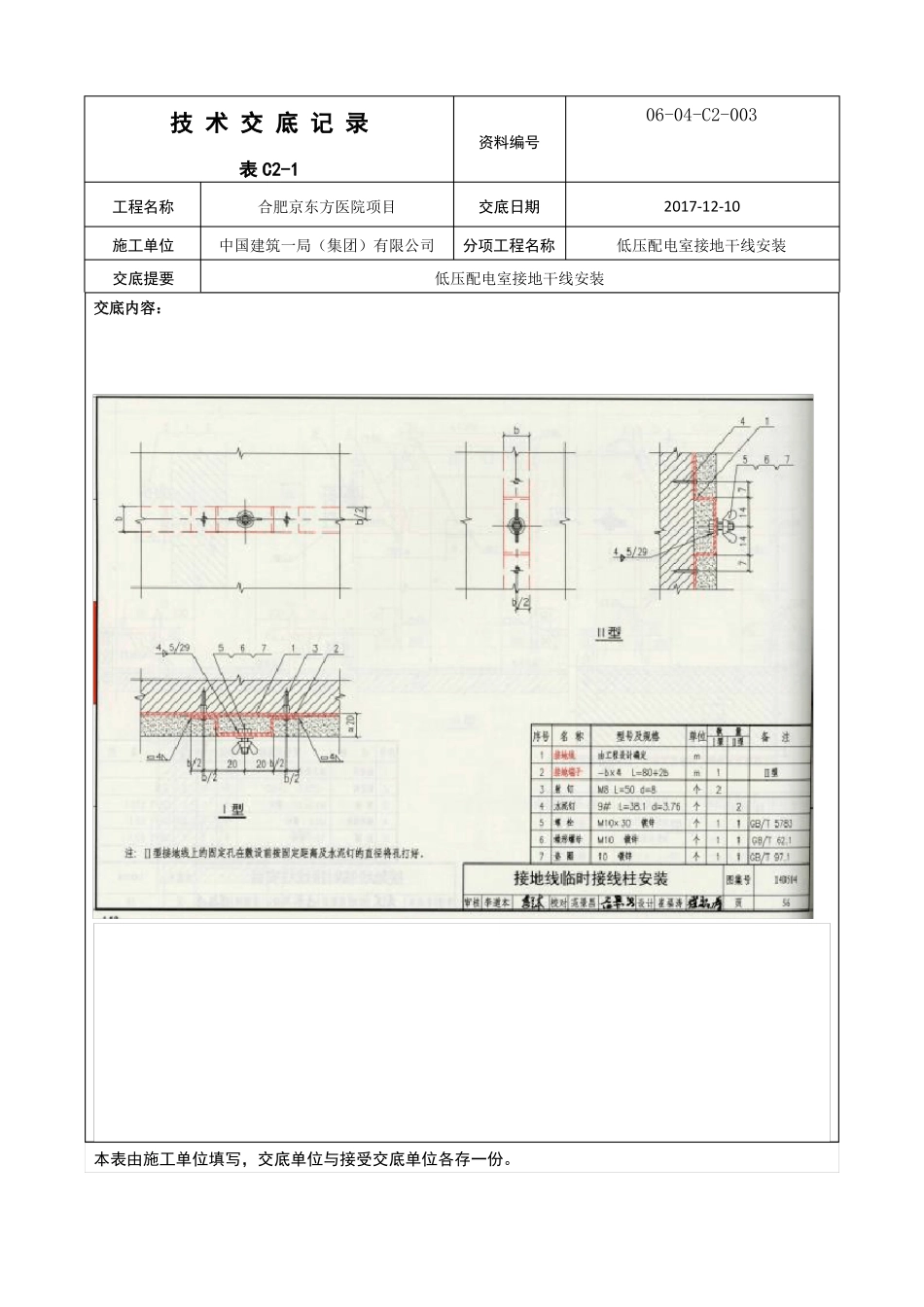

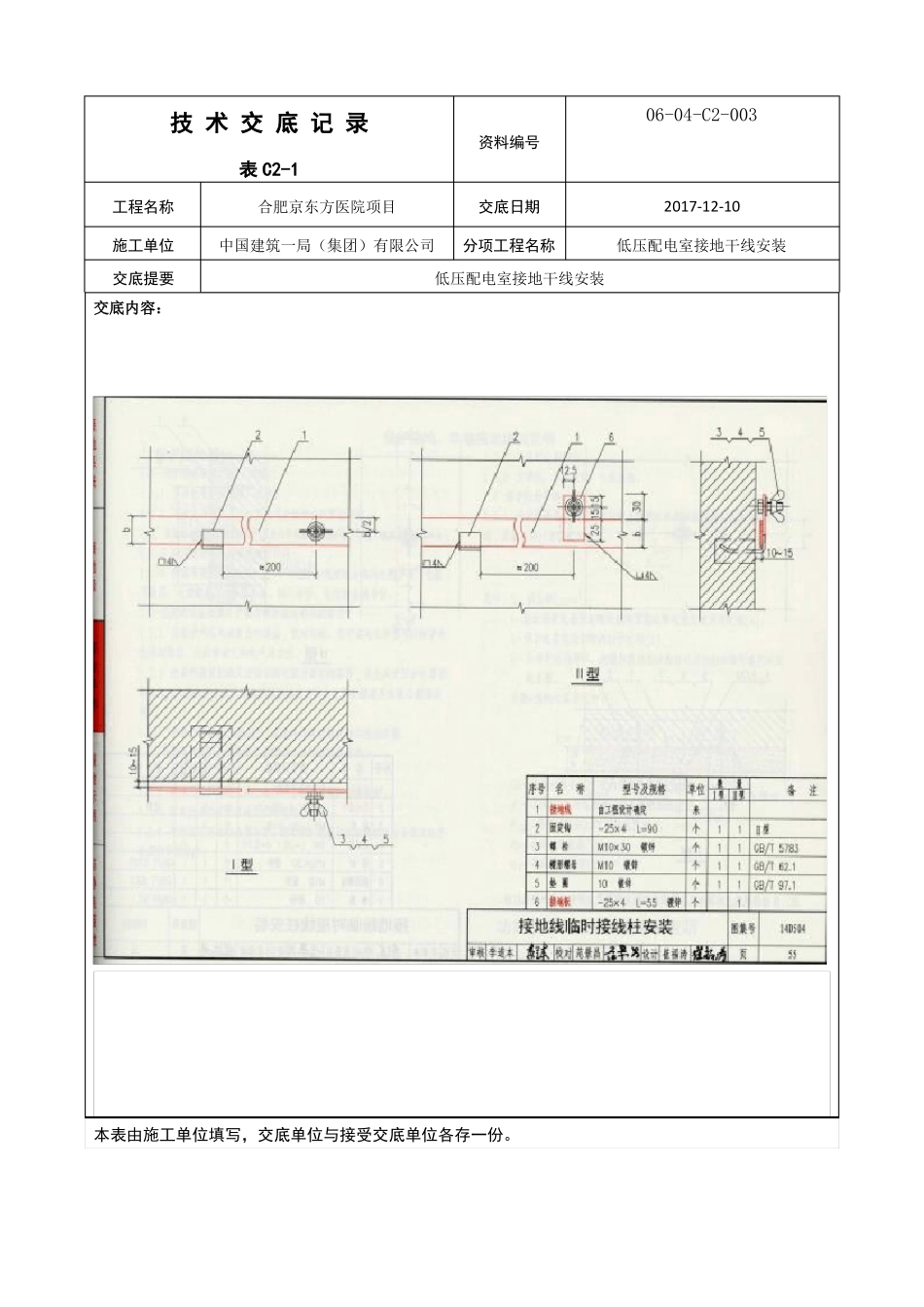

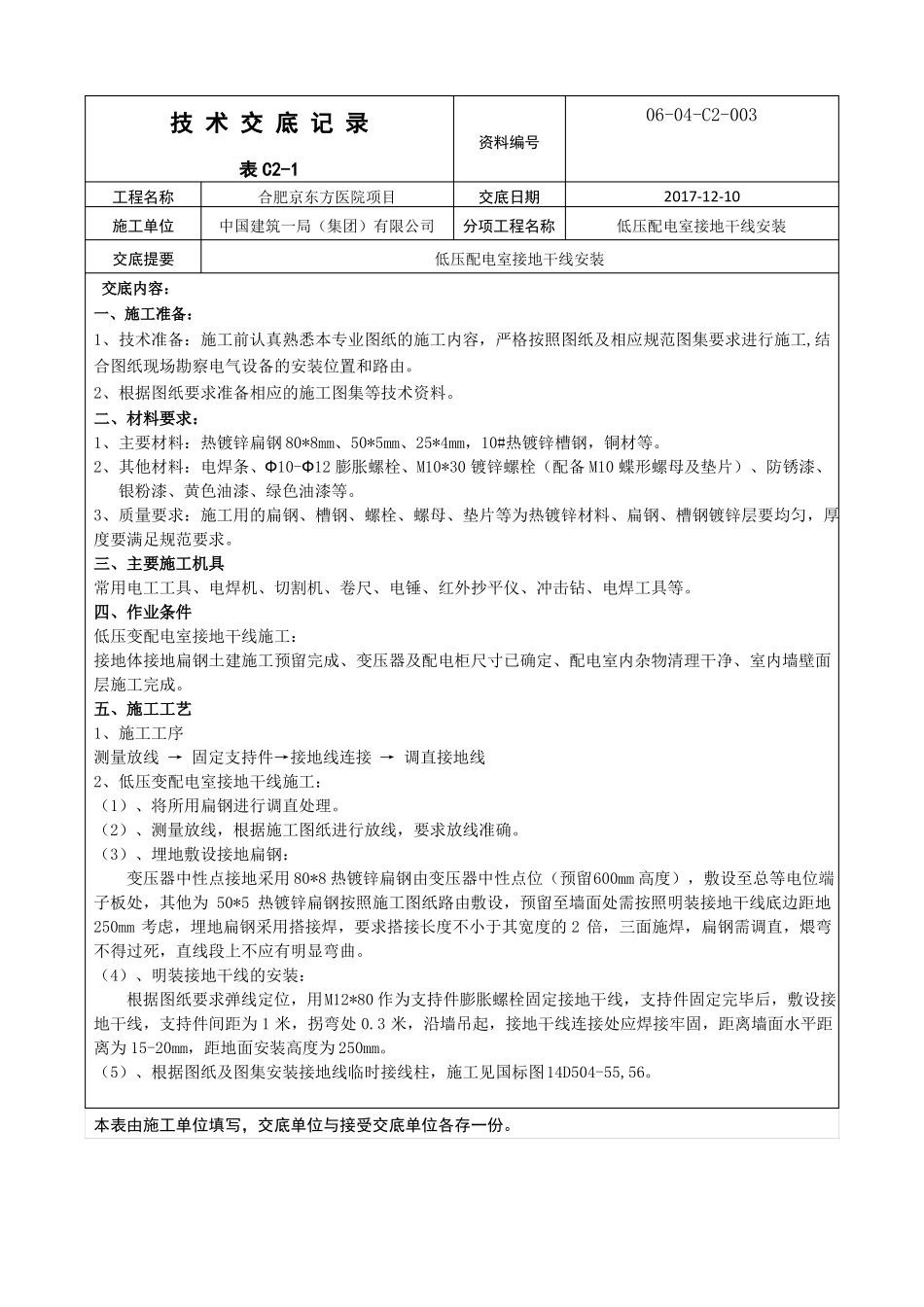

技 术 交 底 记 录表 C2-1工程名称施工单位交底提要交底内容:一、施工准备:合肥京东方医院项目中国建筑一局(集团)有限公司06-04-C2-003资料编号交底日期分项工程名称2017-12-10低压配电室接地干线安装低压配电室接地干线安装1、技术准备:施工前认真熟悉本专业图纸的施工内容,严格按照图纸及相应规范图集要求进行施工,结合图纸现场勘察电气设备的安装位置和路由。2、根据图纸要求准备相应的施工图集等技术资料。二、材料要求:1、主要材料:热镀锌扁钢 80*8mm、50*5mm、25*4mm,10#热镀锌槽钢,铜材等。2、其他材料:电焊条、Ф10-Ф12 膨胀螺栓、M10*30 镀锌螺栓(配备 M10 蝶形螺母及垫片)、防锈漆、银粉漆、黄色油漆、绿色油漆等。3、质量要求:施工用的扁钢、槽钢、螺栓、螺母、垫片等为热镀锌材料、扁钢、槽钢镀锌层要均匀,厚度要满足规范要求。三、主要施工机具常用电工工具、电焊机、切割机、卷尺、电锤、红外抄平仪、冲击钻、电焊工具等。四、作业条件低压变配电室接地干线施工:接地体接地扁钢土建施工预留完成、变压器及配电柜尺寸已确定、配电室内杂物清理干净、室内墙壁面层施工完成。五、施工工艺1、施工工序测量放线 → 固定支持件→接地线连接 → 调直接地线2、低压变配电室接地干线施工:(1)、将所用扁钢进行调直处理。(2)、测量放线,根据施工图纸进行放线,要求放线准确。(3)、埋地敷设接地扁钢:变压器中性点接地采用 80*8 热镀锌扁钢由变压器中性点位(预留600mm 高度),敷设至总等电位端子板处,其他为 50*5 热镀锌扁钢按照施工图纸路由敷设,预留至墙面处需按照明装接地干线底边距地250mm 考虑,埋地扁钢采用搭接焊,要求搭接长度不小于其宽度的 2 倍,三面施焊,扁钢需调直,煨弯不得过死,直线段上不应有明显弯曲。(4)、明装接地干线的安装:根据图纸要求弹线定位,用M12*80 作为支持件膨胀螺栓固定接地干线,支持件固定完毕后,敷设接地干线,支持件间距为 1 米,拐弯处 0.3 米,沿墙吊起,接地干线连接处应焊接牢固,距离墙面水平距离为 15-20mm,距地面安装高度为 250mm。(5)、根据图纸及图集安装接地线临时接线柱,施工见国标图14D504-55,56。本表由施工单位填写,交底单位与接受交底单位各存一份。技 术 交 底 记 录表 C2-1工程名称施工单位交底提要交底内容:合肥京东方医院项目中国建筑一局(集团)有限公司06-04-C2-003资料编号交底日期分项工程名称2017-1...
