晋煤集团合成油示范工程混凝土集中搅拌站设计方中化二建集团有限公司二 00 七年四月八日案目录一、 工程概况二、 编制依据三、 砼搅拌站布置方案四、 搅拌站生产混凝土的技术要求五、 混凝土的生产准备方案六、 砼生产组织实施七、 生产安全主要注意事项八、 主要施工人员配置(附件一)九、 主要施工机械配置(附件二)十、 项目组织机构(附件三)十一、设备进场时间十二、搅拌站平面布置图(附件四)十三、混凝土搅拌申请单(附件五)一、 工程概况晋城煤业集团合成油示范工程于 2006 年 8 月 15 日开工,预计于2008 年年底建成投产

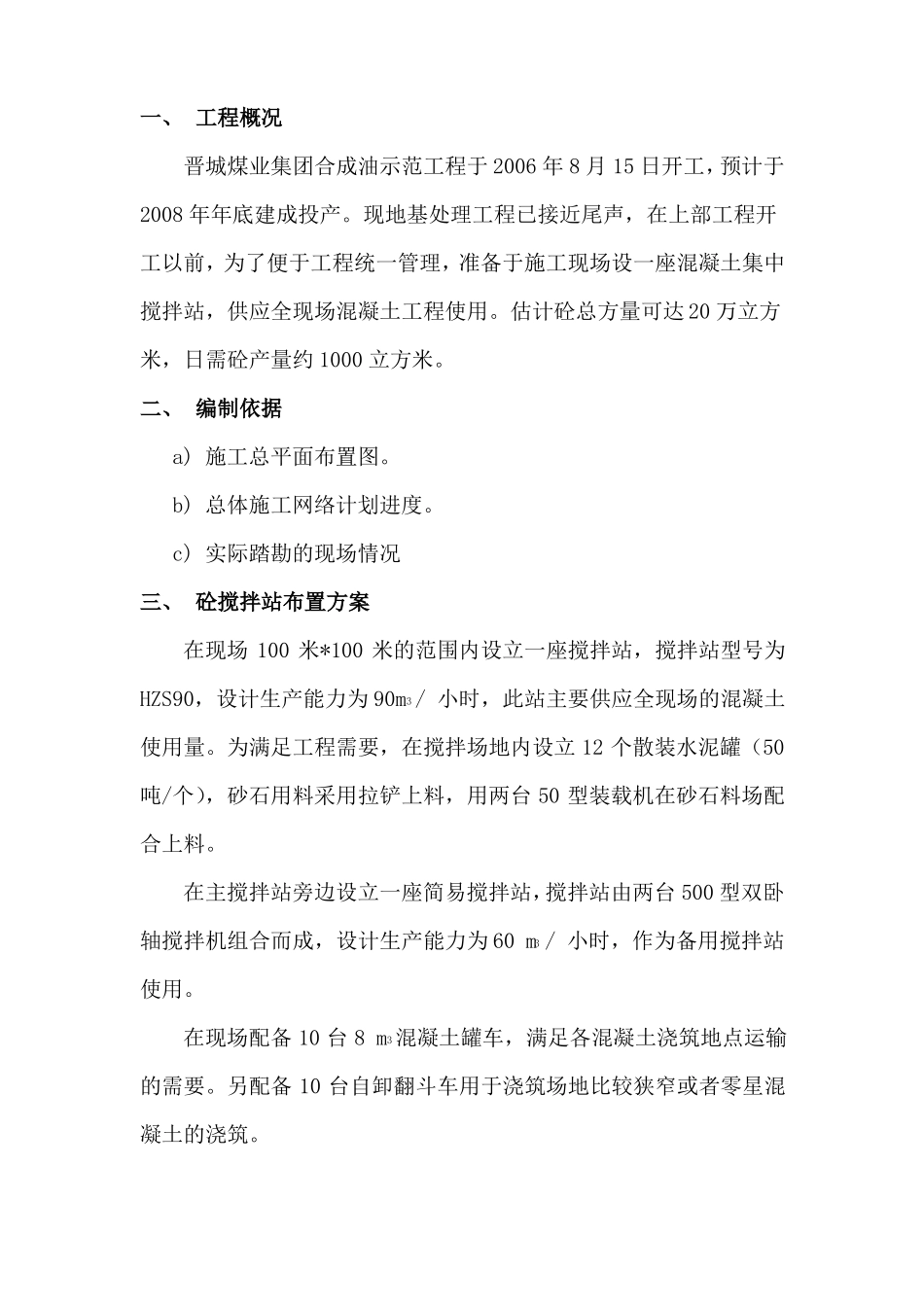

现地基处理工程已接近尾声,在上部工程开工以前,为了便于工程统一管理,准备于施工现场设一座混凝土集中搅拌站,供应全现场混凝土工程使用
估计砼总方量可达 20 万立方米,日需砼产量约 1000 立方米
二、 编制依据a) 施工总平面布置图
b) 总体施工网络计划进度
c) 实际踏勘的现场情况三、 砼搅拌站布置方案在现场 100 米*100 米的范围内设立一座搅拌站,搅拌站型号为HZS90,设计生产能力为 90m3 / 小时,此站主要供应全现场的混凝土使用量
为满足工程需要,在搅拌场地内设立 12 个散装水泥罐(50吨/个),砂石用料采用拉铲上料,用两台 50 型装载机在砂石料场配合上料
在主搅拌站旁边设立一座简易搅拌站,搅拌站由两台 500 型双卧轴搅拌机组合而成,设计生产能力为 60 m3 / 小时,作为备用搅拌站使用
在现场配备 10 台 8 m3混凝土罐车,满足各混凝土浇筑地点运输的需要
另配备 10 台自卸翻斗车用于浇筑场地比较狭窄或者零星混凝土的浇筑
在搅拌站旁边设立一个大约容量为 200m3 的水池,至少保证停水后搅拌站能继续工作 1 天,尽量减少因停水带来的不便
四、 搅拌站生产混凝土的技术要求1、混凝土的原材料为保证混凝土质量,两个站在主要
