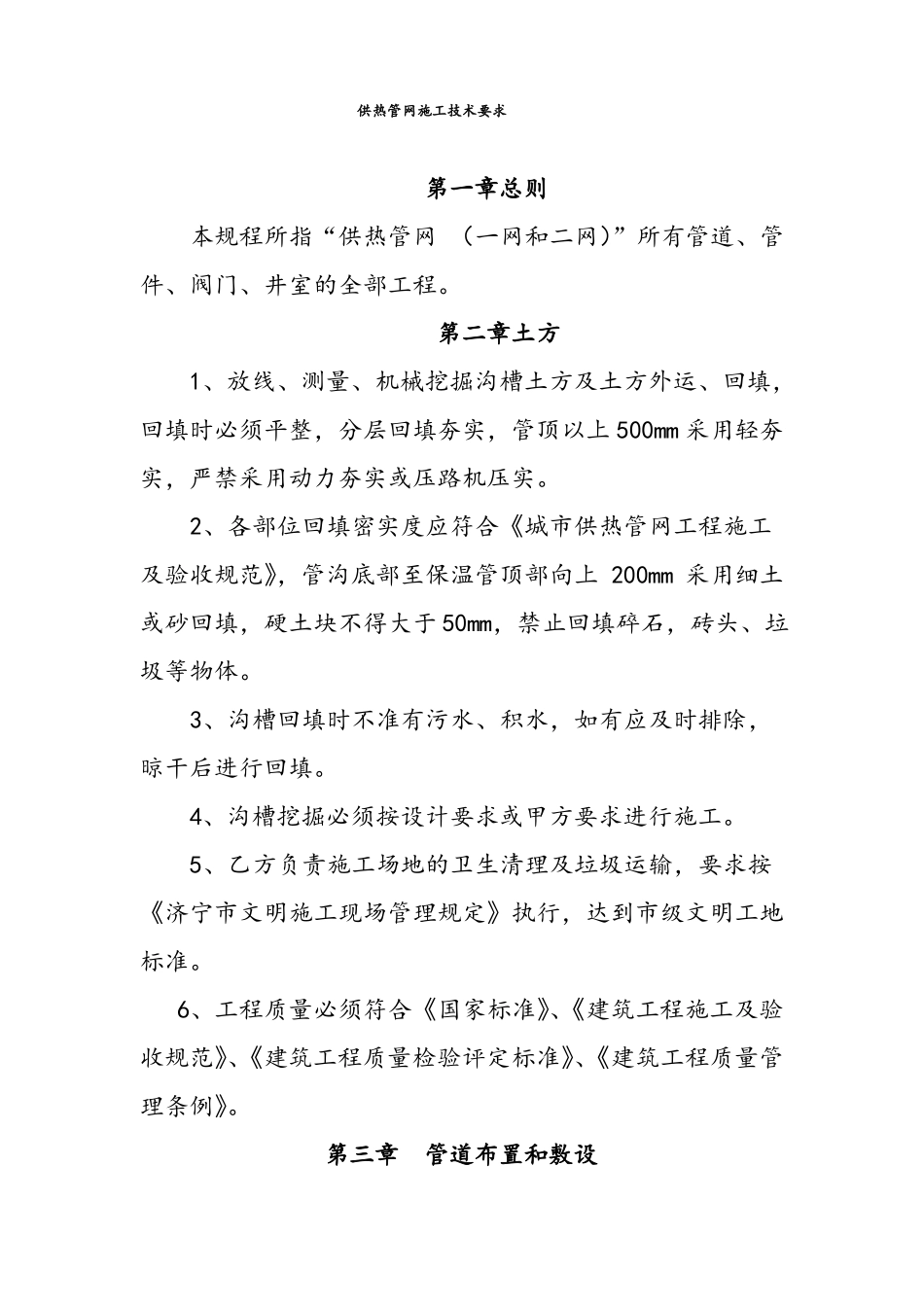

供热管网施工技术要求第一章总则本规程所指“供热管网 (一网和二网)”所有管道、管件、阀门、井室的全部工程。第二章土方 1、放线、测量、机械挖掘沟槽土方及土方外运、回填,回填时必须平整,分层回填夯实,管顶以上 500mm 采用轻夯实,严禁采用动力夯实或压路机压实。2、各部位回填密实度应符合《城市供热管网工程施工及验收规范》,管沟底部至保温管顶部向上 200mm 采用细土或砂回填,硬土块不得大于 50mm,禁止回填碎石,砖头、垃圾等物体。3、沟槽回填时不准有污水、积水,如有应及时排除,晾干后进行回填。4、沟槽挖掘必须按设计要求或甲方要求进行施工。5、乙方负责施工场地的卫生清理及垃圾运输,要求按《济宁市文明施工现场管理规定》执行,达到市级文明工地标准。 6、工程质量必须符合《国家标准》、《建筑工程施工及验收规范》、《建筑工程质量检验评定标准》、《建筑工程质量管理条例》。第三章管道布置和敷设一、管道布置1、直埋供热管道的布置应符合国家现行标准《城市热力网设计规范》的有关规定。管道与有关设施的相互水平或垂直净距应符合下表的规定。附表 1 直埋供热管道与有关设施相互净距名称给水管排水管压力≤400kPa燃气管道压力≤800kPa压力>800kPa压缩空气或CO2管排水盲沟沟边乙炔、氧气管公路、铁路坡底脚地铁电气铁路接触网电杆基础电通讯电缆管块电力及≤35kV≤110kV道路路面公称直径≤250mm建筑物基础公称直径≥300mm3.0-----最小水平净距(m)1.51.51.01.52.01.01.51.51.05.03.01.02.02.0------2.5最小垂直净距(m)0.150.150.150.150.150.150.500.25-----0.80-----0.300.501.000.70-----缆控制电缆注:热力网与电缆平行敷设时,电缆处的土壤温度与月平均土壤自然温度比较,全年任何时候对于电压10kV的电力电缆不高出10℃,对电压35~110 kV的电缆不高出5℃,可减少表中所列距离。2、直埋供热管道最小覆土深度应符合下表的规定,同时尚应进行稳定验算。附表2 直埋敷设管道最小覆土深度管道公称直径(mm)车行道下(m)50~125 150~200250~300350~400450-500600-7000.81.00.61.00.71.20.81.20.91.51非车行道下(m)0.6 3、直埋供热管道穿越河底的覆土深度应根据水流冲刷条件和管道稳定条件确定。第四章直埋管道焊接安装 1、管道安装前应检查沟槽底高程、坡度、沟底处理是否符合设计要求。管道内杂物及砂土应清除干净。2、管道运输吊装时宜用宽度大于 50mm 的吊带吊装,严禁用铁棍撬动外套管和用钢丝绳...
