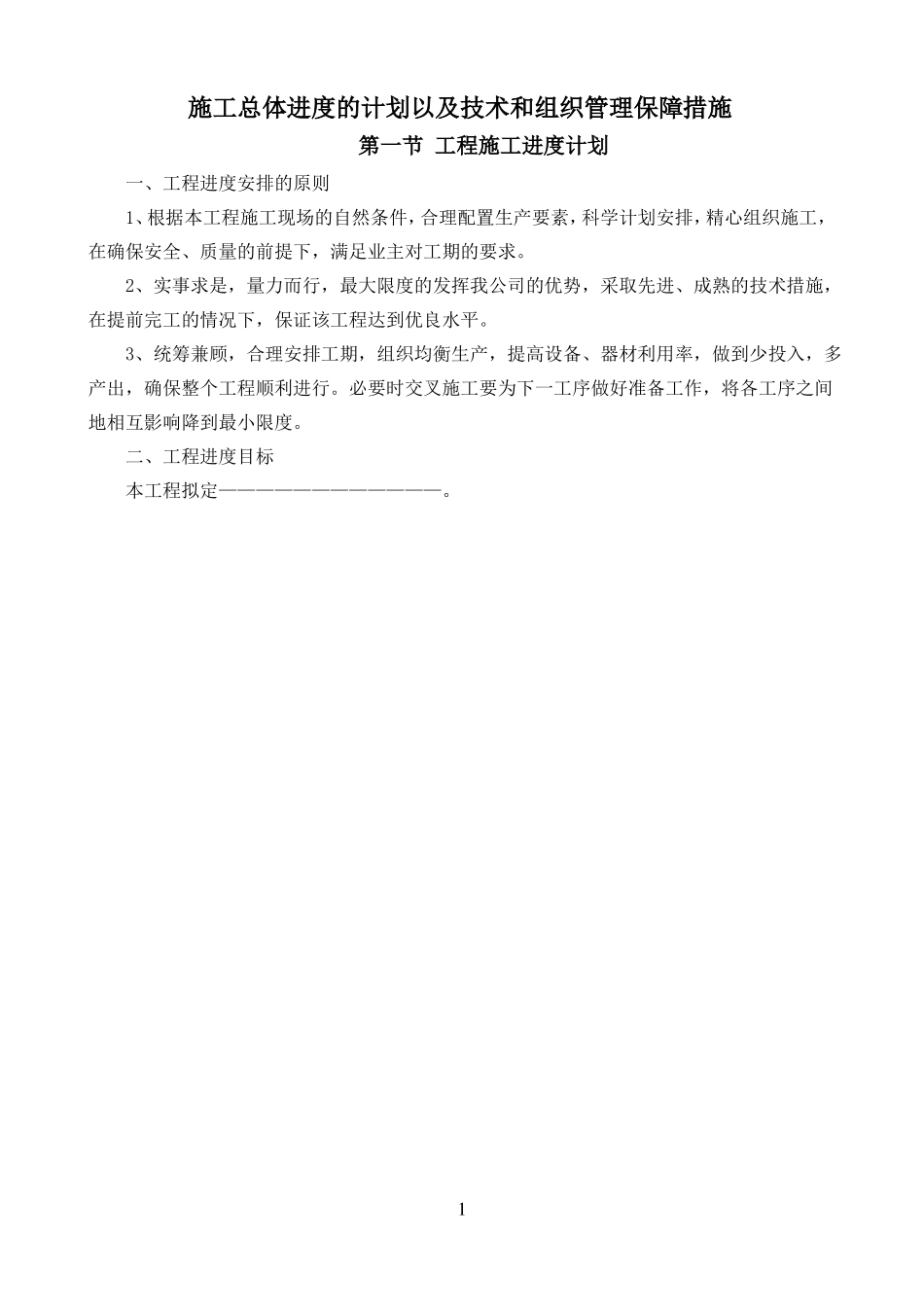

施工总体进度的计划以及技术和组织管理保障措施第一节 工程施工进度计划一、工程进度安排的原则1、根据本工程施工现场的自然条件,合理配置生产要素,科学计划安排,精心组织施工,在确保安全、质量的前提下,满足业主对工期的要求
2、实事求是,量力而行,最大限度的发挥我公司的优势,采取先进、成熟的技术措施,在提前完工的情况下,保证该工程达到优良水平
3、统筹兼顾,合理安排工期,组织均衡生产,提高设备、器材利用率,做到少投入,多产出,确保整个工程顺利进行
必要时交叉施工要为下一工序做好准备工作,将各工序之间地相互影响降到最小限度
二、工程进度目标本工程拟定————————————
1三、总体施工进度计划横道图时间进度内容施工准备地形调整施工放线拆除工程管道工程电缆安装铺装工程乔木栽植灌木栽植花卉/草坪建植竣工整理养护管理说明:我公司决定按业主要求的工期按时完工,即于2006 年 10 月 8 日开工,于 2008 年 4 月 30 日竣工,养护管理期为绿化分部工程竣工验收后两年
“”表示施工;“”表示养护期

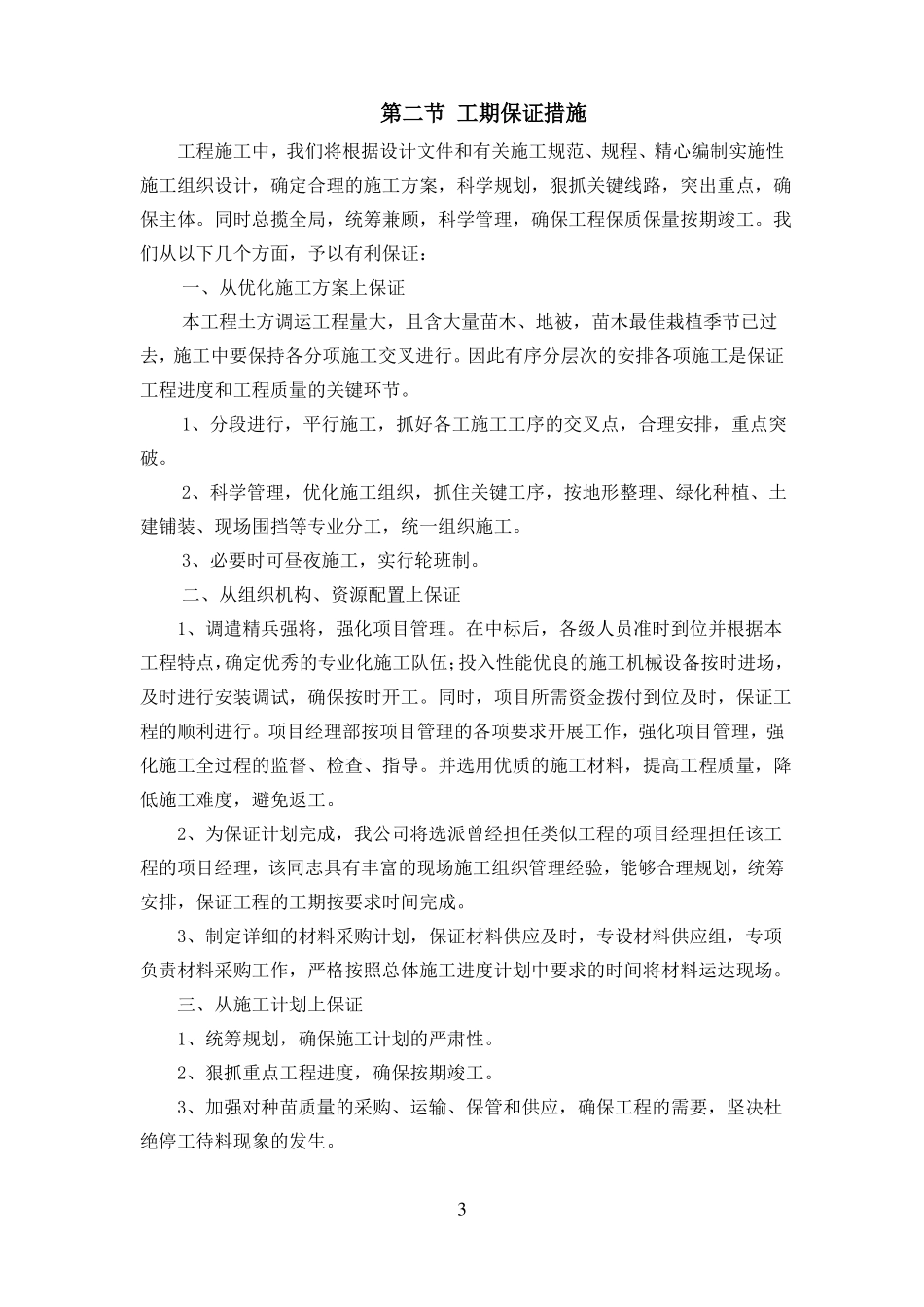

2第二节 工期保证措施工程施工中,我们将根据设计文件和有关施工规范、规程、精心编制实施性施工组织设计,确定合理的施工方案,科学规划,狠抓关键线路,突出重点,确保主体
同时总揽全局,统筹兼顾,科学管理,确保工程保质保量按期竣工
我们从以下几个方面,予以有利保证:一、从优化施工方案上保证本工程土方调运工程量大,且含大量苗木、地被,苗木最佳栽植季节已过去,施工中要保持各分项施工交叉进行
因此有序分层次的安排各项施工是保证工程进度和工程质量的关键环节
1、分段进行,平行施工,抓好各工施工工序的交叉点,合理安排,重点突破
2、科学管理,优化施工组织,抓住关键工序,按地形整理、绿化种植、土建铺装、现场围挡等专业分工,统一组织施工
3、必要时可昼夜施工,实行轮班制
二、从组织机构、资源配置上保证1
