施工组织设计-房建-防水工程

施工组织设计-房建-防水工程_第1页
1/5
施工组织设计-房建-防水工程_第2页
2/5
施工组织设计-房建-防水工程_第3页
3/5

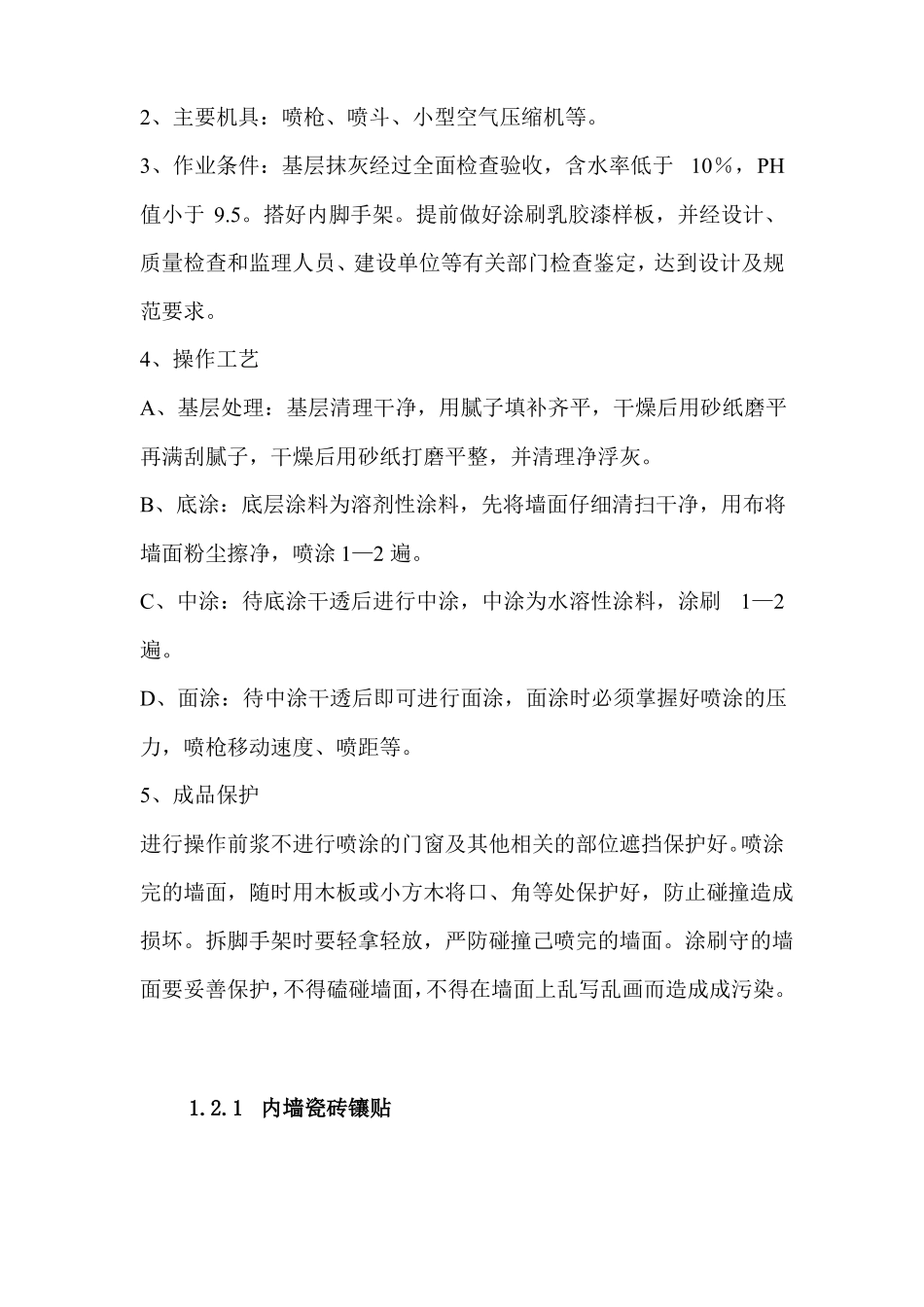

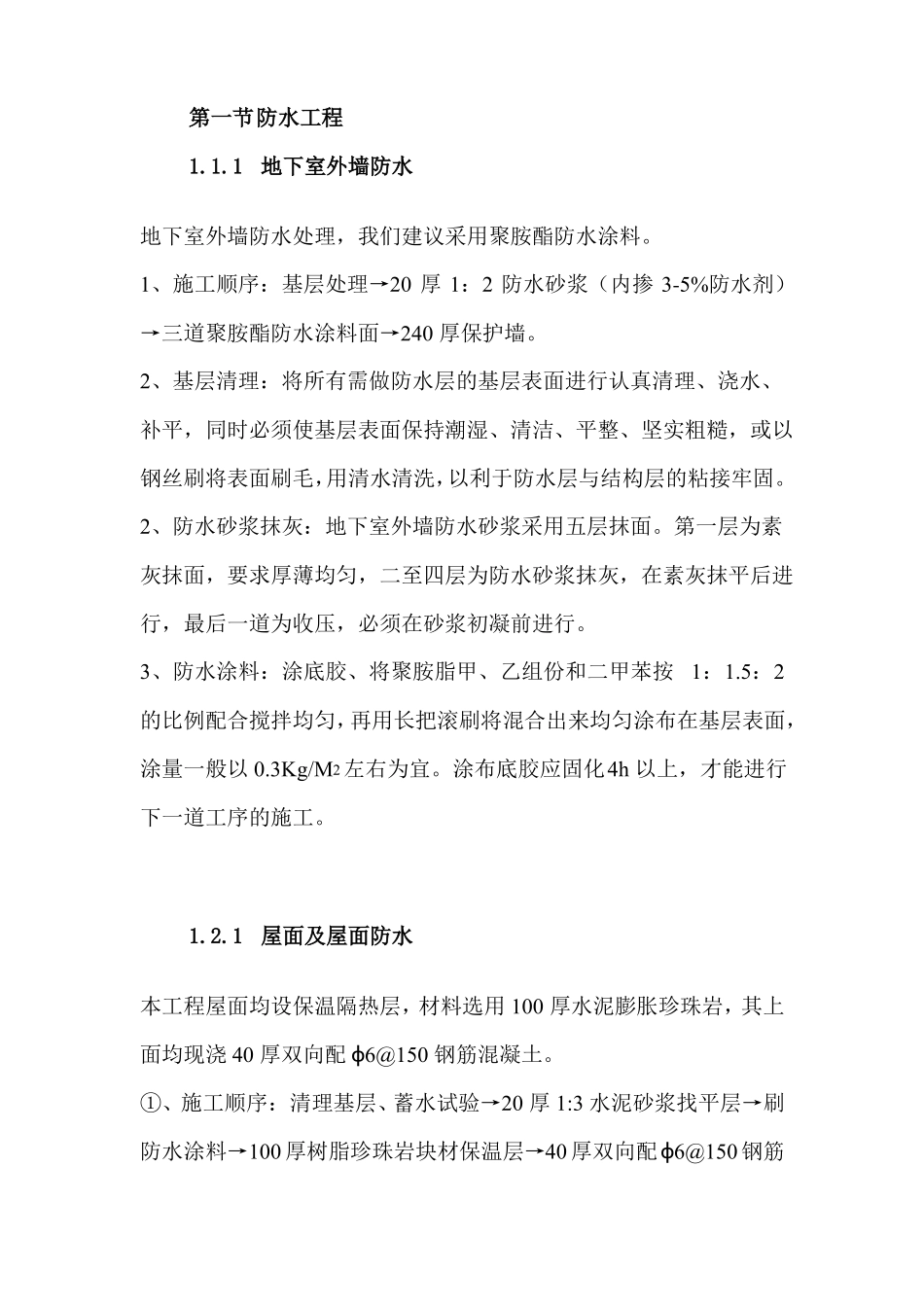

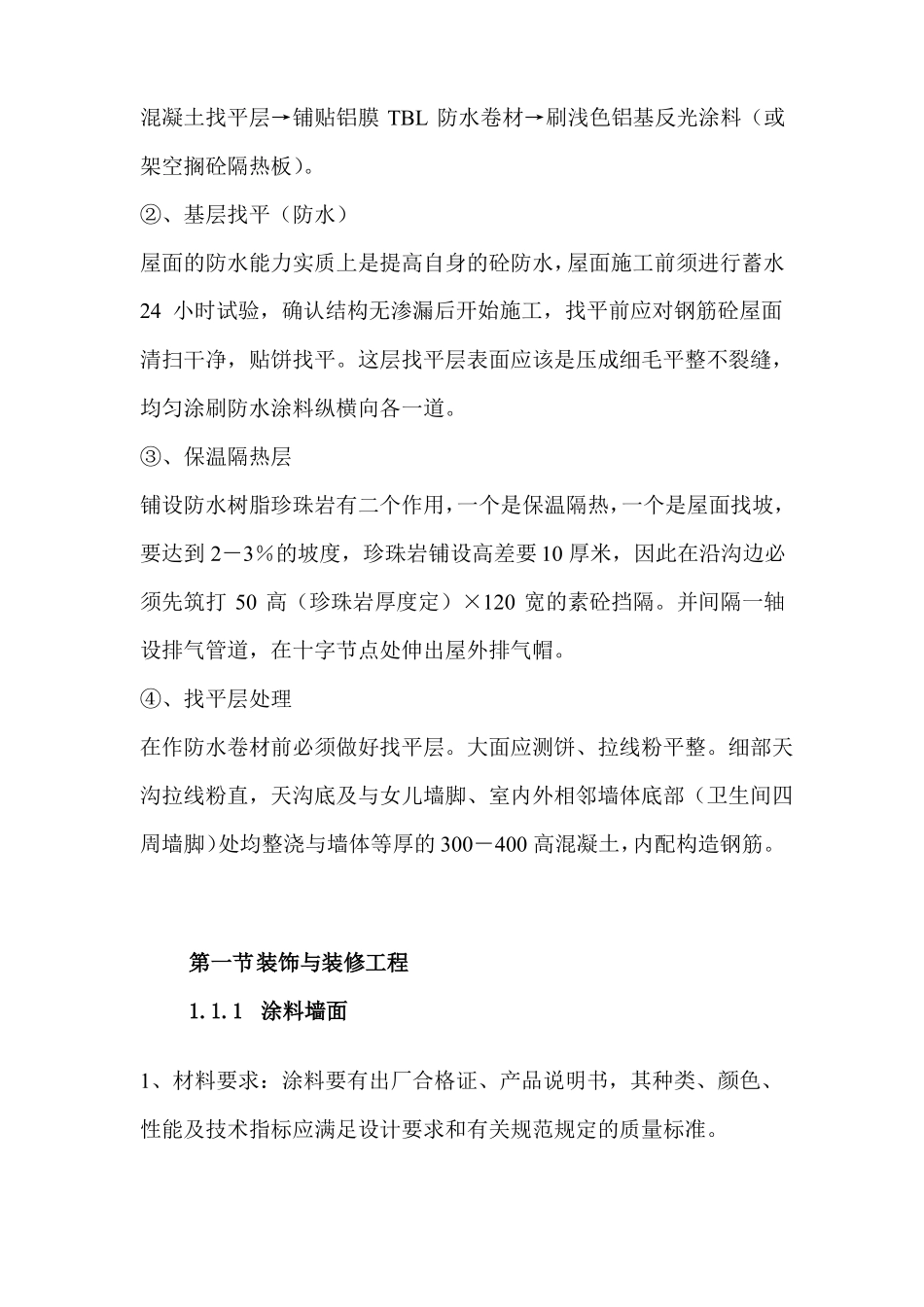

第一节防水工程1.1.1地下室外墙防水地下室外墙防水处理,我们建议采用聚胺酯防水涂料。1、施工顺序:基层处理→20 厚 1:2 防水砂浆(内掺 3-5%防水剂)→三道聚胺酯防水涂料面→240 厚保护墙。2、基层清理:将所有需做防水层的基层表面进行认真清理、浇水、补平,同时必须使基层表面保持潮湿、清洁、平整、坚实粗糙,或以钢丝刷将表面刷毛,用清水清洗,以利于防水层与结构层的粘接牢固。2、防水砂浆抹灰:地下室外墙防水砂浆采用五层抹面。第一层为素灰抹面,要求厚薄均匀,二至四层为防水砂浆抹灰,在素灰抹平后进行,最后一道为收压,必须在砂浆初凝前进行。3、防水涂料:涂底胶、将聚胺脂甲、乙组份和二甲苯按 1:1.5:2的比例配合搅拌均匀,再用长把滚刷将混合出来均匀涂布在基层表面,涂量一般以 0.3Kg/M2左右为宜。涂布底胶应固化4h 以上,才能进行下一道工序的施工。1.2.1屋面及屋面防水本工程屋面均设保温隔热层,材料选用 100 厚水泥膨胀珍珠岩,其上面均现浇 40 厚双向配 φ6@150 钢筋混凝土。①、施工顺序:清理基层、蓄水试验→20 厚 1:3 水泥砂浆找平层→刷防水涂料→100 厚树脂珍珠岩块材保温层→40 厚双向配 φ6@150 钢筋混凝土找平层→铺贴铝膜 TBL 防水卷材→刷浅色铝基反光涂料(或架空搁砼隔热板)。②、基层找平(防水)屋面的防水能力实质上是提高自身的砼防水,屋面施工前须进行蓄水24 小时试验,确认结构无渗漏后开始施工,找平前应对钢筋砼屋面清扫干净,贴饼找平。这层找平层表面应该是压成细毛平整不裂缝,均匀涂刷防水涂料纵横向各一道。③、保温隔热层铺设防水树脂珍珠岩有二个作用,一个是保温隔热,一个是屋面找坡,要达到 2-3%的坡度,珍珠岩铺设高差要 10 厚米,因此在沿沟边必须先筑打 50 高(珍珠岩厚度定)×120 宽的素砼挡隔。并间隔一轴设排气管道,在十字节点处伸出屋外排气帽。④、找平层处理在作防水卷材前必须做好找平层。大面应测饼、拉线粉平整。细部天沟拉线粉直,天沟底及与女儿墙脚、室内外相邻墙体底部(卫生间四周墙脚)处均整浇与墙体等厚的 300-400 高混凝土,内配构造钢筋。第一节装饰与装修工程1.1.1涂料墙面1、材料要求:涂料要有出厂合格证、产品说明书,其种类、颜色、性能及技术指标应满足设计要求和有关规范规定的质量标准。2、主要机具:喷枪、喷斗、小型空气压缩机等。3、作业条件:基层抹灰经过全面检查验收,含水率低于 10%,PH值小于 9.5...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

施工组织设计-房建-防水工程

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
