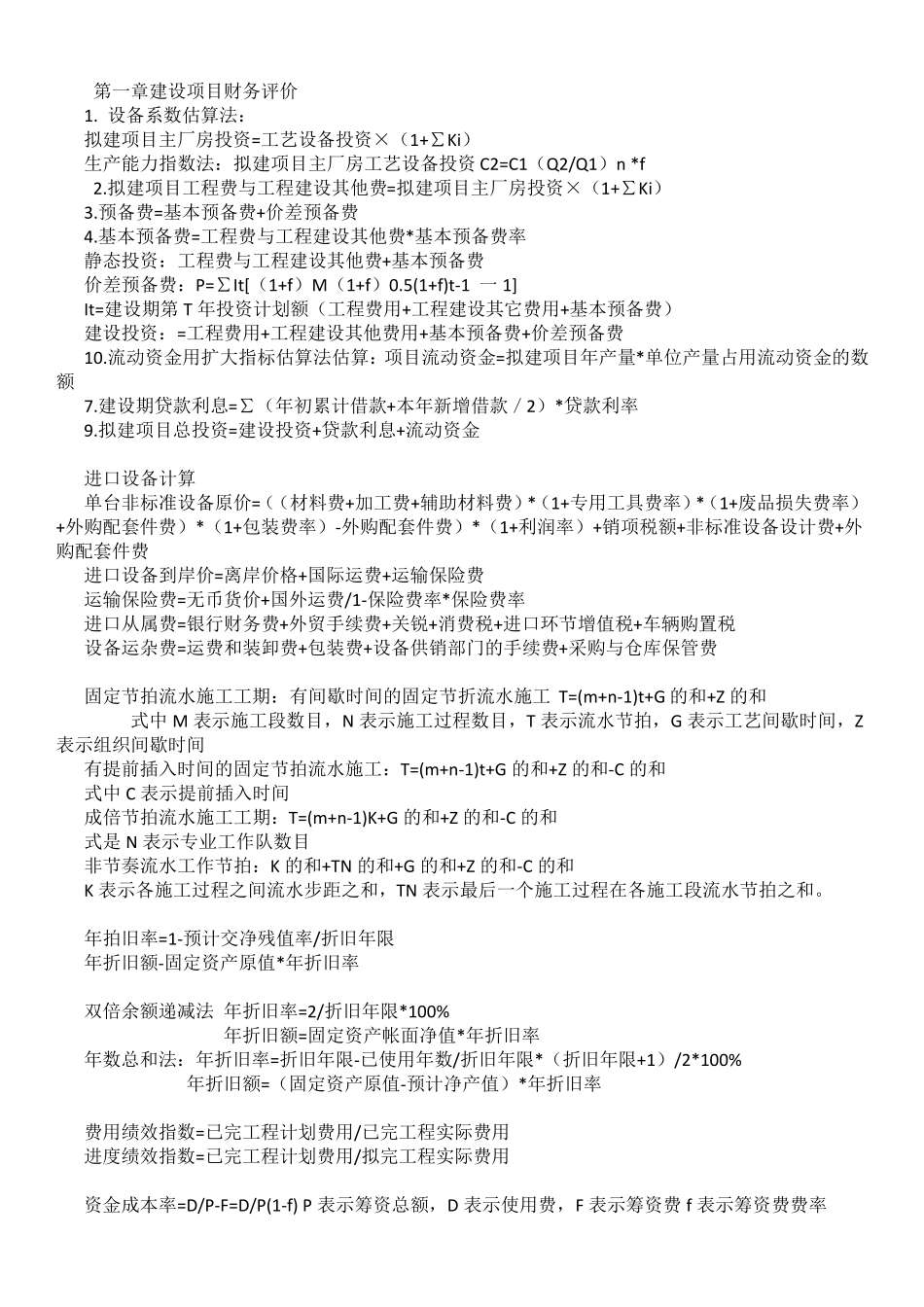

第一章建设项目财务评价 1
设备系数估算法: 拟建项目主厂房投资=工艺设备投资×(1+∑Ki) 生产能力指数法:拟建项目主厂房工艺设备投资C2=C1(Q2/Q1)n *f 2
拟建项目工程费与工程建设其他费=拟建项目主厂房投资×(1+∑Ki) 3
预备费=基本预备费+价差预备费 4
基本预备费=工程费与工程建设其他费*基本预备费率 静态投资:工程费与工程建设其他费+基本预备费 价差预备费:P=∑It[(1+f)M(1+f)0
5(1+f)t-1 一1] It=建设期第T 年投资计划额(工程费用+工程建设其它费用+基本预备费) 建设投资:=工程费用+工程建设其他费用+基本预备费+价差预备费 10
流动资金用扩大指标估算法估算:项目流动资金=拟建项目年产量*单位产量占用流动资金的数额 7
建设期贷款利息=∑(年初累计借款+本年新增借款/2)*贷款利率 9
拟建项目总投资=建设投资+贷款利息+流动资金 进口设备计算 单台非标准设备原价=((材料费+加工费+辅助材料费)*(1+专用工具费率)*(1+废品损失费率)+外购配套件费)*(1+包装费率)-外购配套件费)*(1+利润率)+销项税额+非标准设备设计费+外购配套件费 进口设备到岸价=离岸价格+国际运费+运输保险费 运输保险费=无币货价+国外运费/1-保险费率*保险费率 进口从属费=银行财务费+外贸手续费+关锐+消费税+进口环节增值税+车辆购置税 设备运杂费=运费和装卸费+包装费+设备供销部门的手续费+采购与仓库保管费 固定节拍流水施工工期:有间歇时间的固定节折流水施工 T=(m+n-1)t+G 的和+Z 的和 式中 M 表示施工段数目,N 表示施工过程数目,T 表示流水节拍,G 表示工艺间歇时间,Z表示组织间歇时间 有提前插入时间的固定节拍流水施工:T=(m+n-1)t+G 的和+Z 的和-C 的和 式中 C 表示提前插入时间
