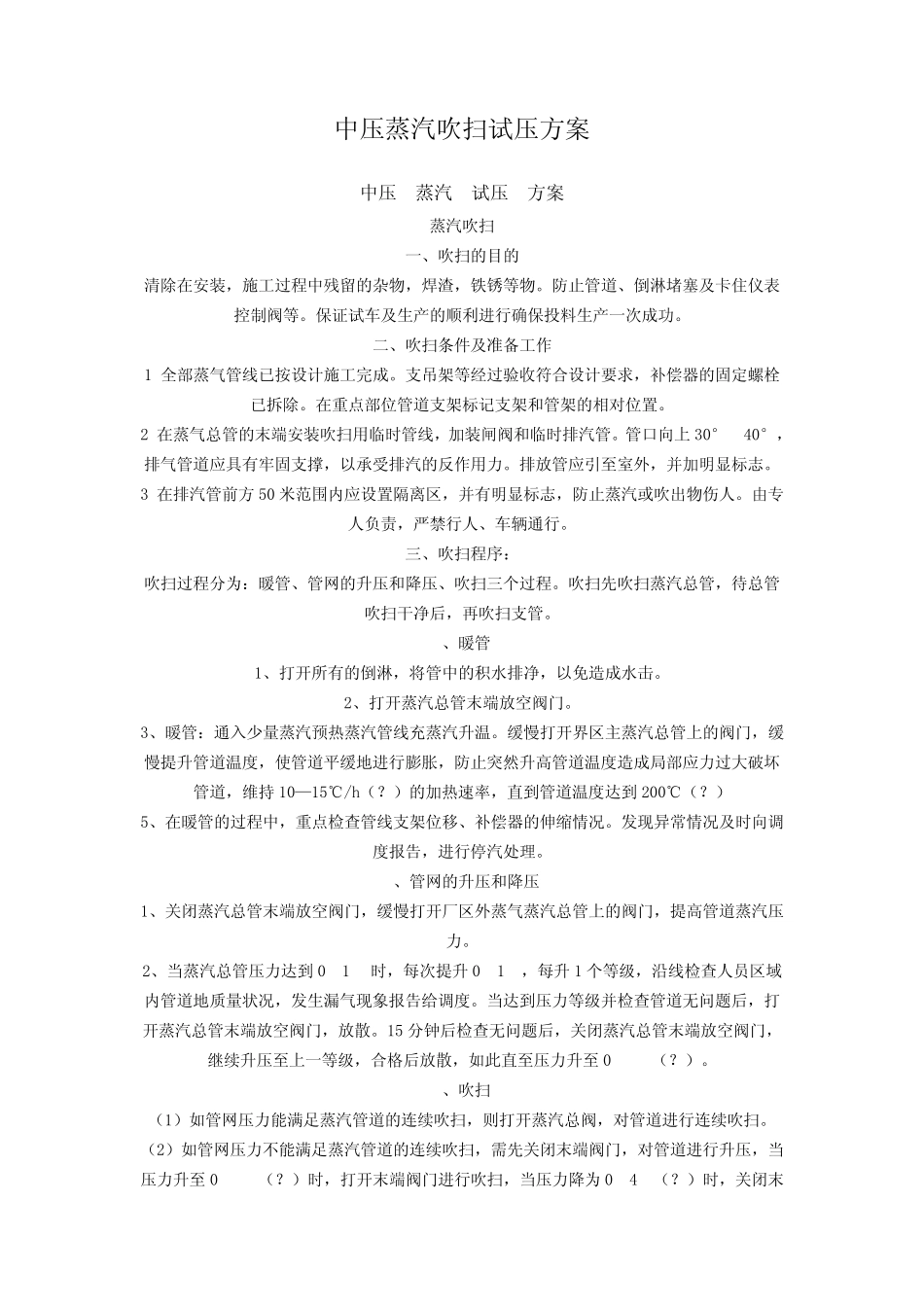

中压蒸汽吹扫试压方案 中压, 蒸汽, 试压, 方案 蒸汽吹扫 一、吹扫的目的 清除在安装,施工过程中残留的杂物,焊渣,铁锈等物
防止管道、倒淋堵塞及卡住仪表控制阀等
保证试车及生产的顺利进行确保投料生产一次成功
二、吹扫条件及准备工作 1
全部蒸气管线已按设计施工完成
支吊架等经过验收符合设计要求,补偿器的固定螺栓已拆除
在重点部位管道支架标记支架和管架的相对位置
在蒸气总管的末端安装吹扫用临时管线,加装闸阀和临时排汽管
管口向上30°--40°,排气管道应具有牢固支撑,以承受排汽的反作用力
排放管应引至室外,并加明显标志
在排汽管前方50 米范围内应设置隔离区,并有明显标志,防止蒸汽或吹出物伤人
由专人负责,严禁行人、车辆通行
三、吹扫程序: 吹扫过程分为:暖管、管网的升压和降压、吹扫三个过程
吹扫先吹扫蒸汽总管,待总管吹扫干净后,再吹扫支管
A、暖管 1、打开所有的倒淋,将管中的积水排净,以免造成水击
2、打开蒸汽总管末端放空阀门
3、暖管:通入少量蒸汽预热蒸汽管线充蒸汽升温
缓慢打开界区主蒸汽总管上的阀门,缓慢提升管道温度,使管道平缓地进行膨胀,防止突然升高管道温度造成局部应力过大破坏管道,维持 10—15℃/h(
)的加热速率,直到管道温度达到 200℃(
) 5、在暖管的过程中,重点检查管线支架位移、补偿器的伸缩情况
发现异常情况及时向调度报告,进行停汽处理
B、管网的升压和降压 1、关闭蒸汽总管末端放空阀门,缓慢打开厂区外蒸气蒸汽总管上的阀门,提高管道蒸汽压力
2、当蒸汽总管压力达到 0
1MPa时,每次提升 0
1MPa,每升 1 个等级,沿线检查人员区域内管道地质量状况,发生漏气现象报告给调度
当达到压力等级并检查管道无问题后,打开蒸汽总管末端放空阀门,放散
15 分钟后检查无问题后,关闭蒸汽总管末端放空阀门,继续升压至上一等级,合
