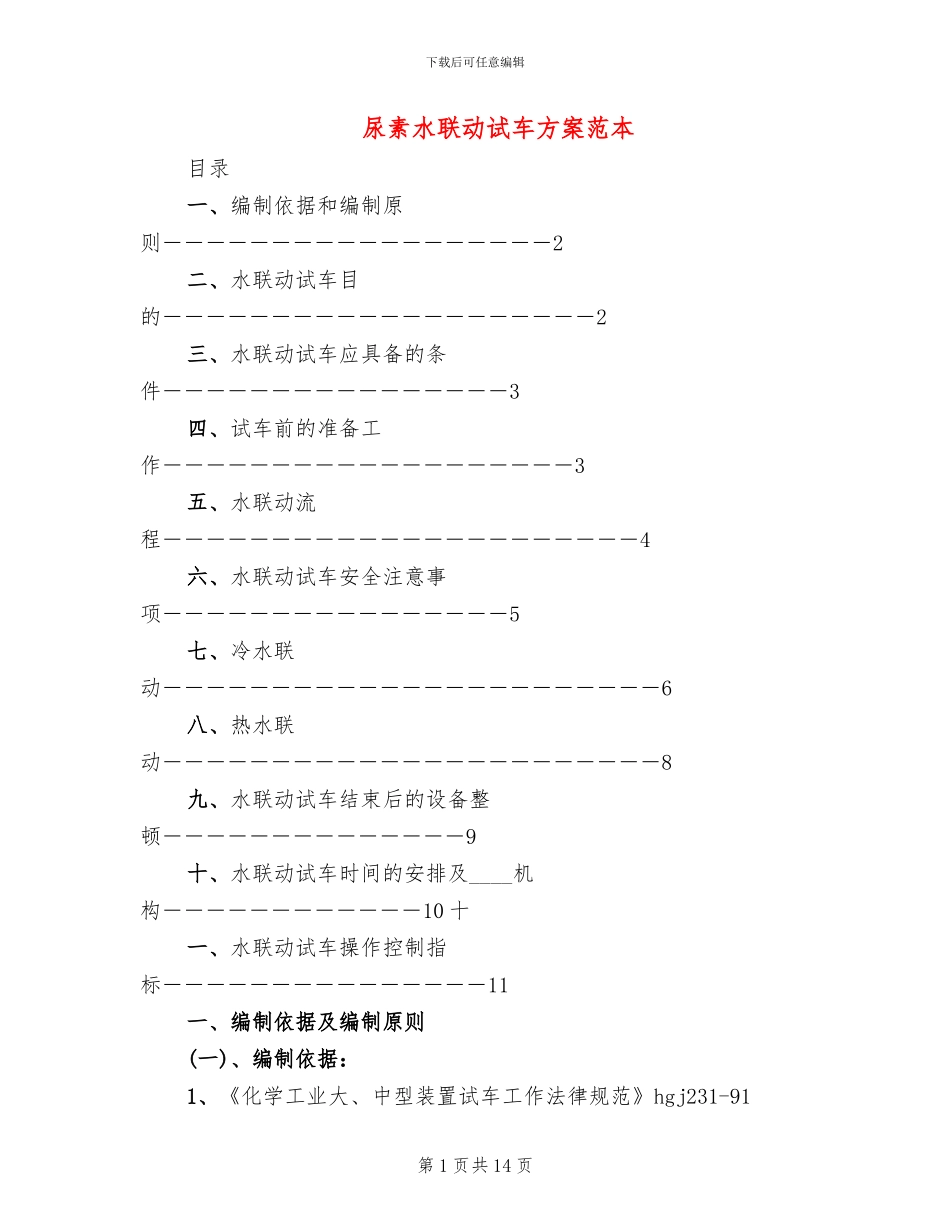

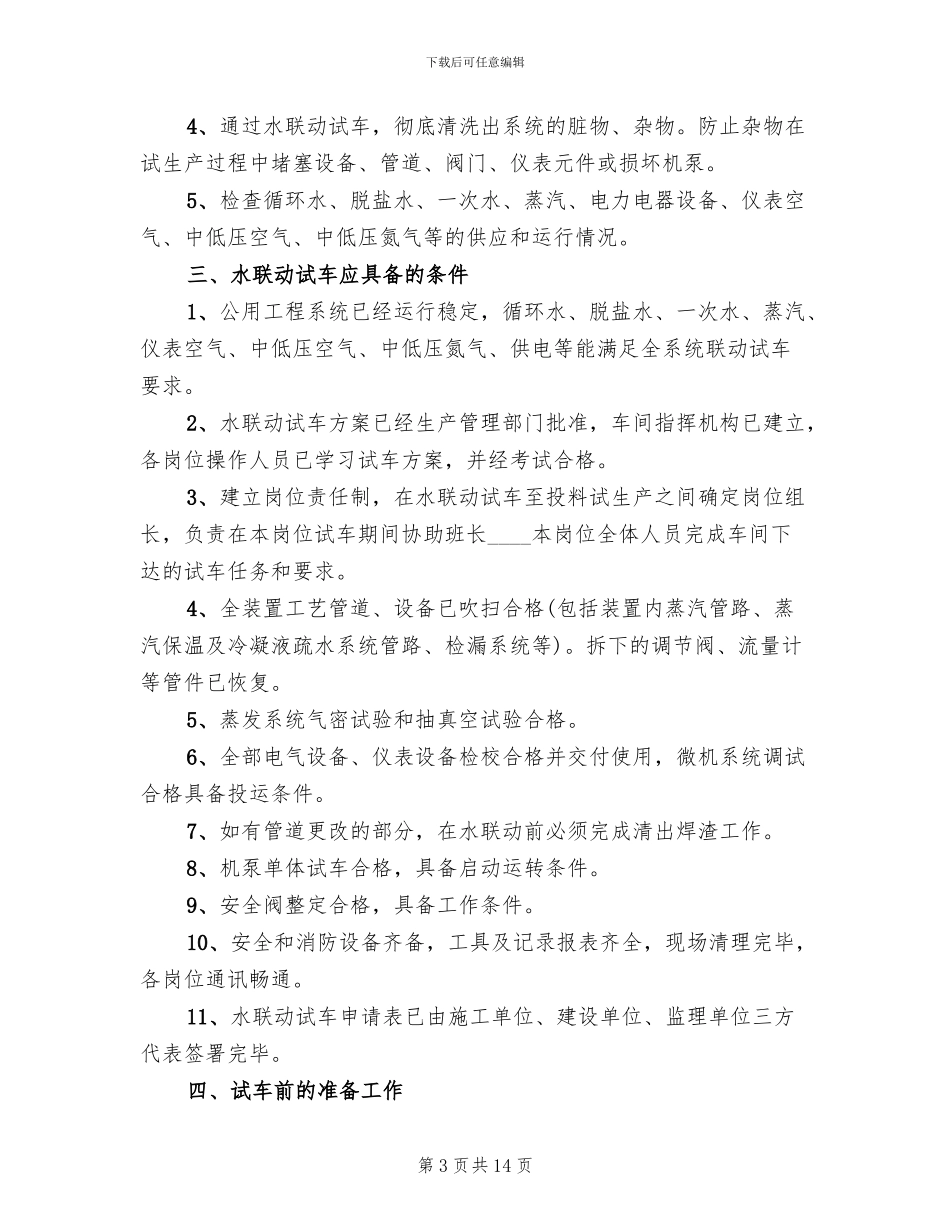

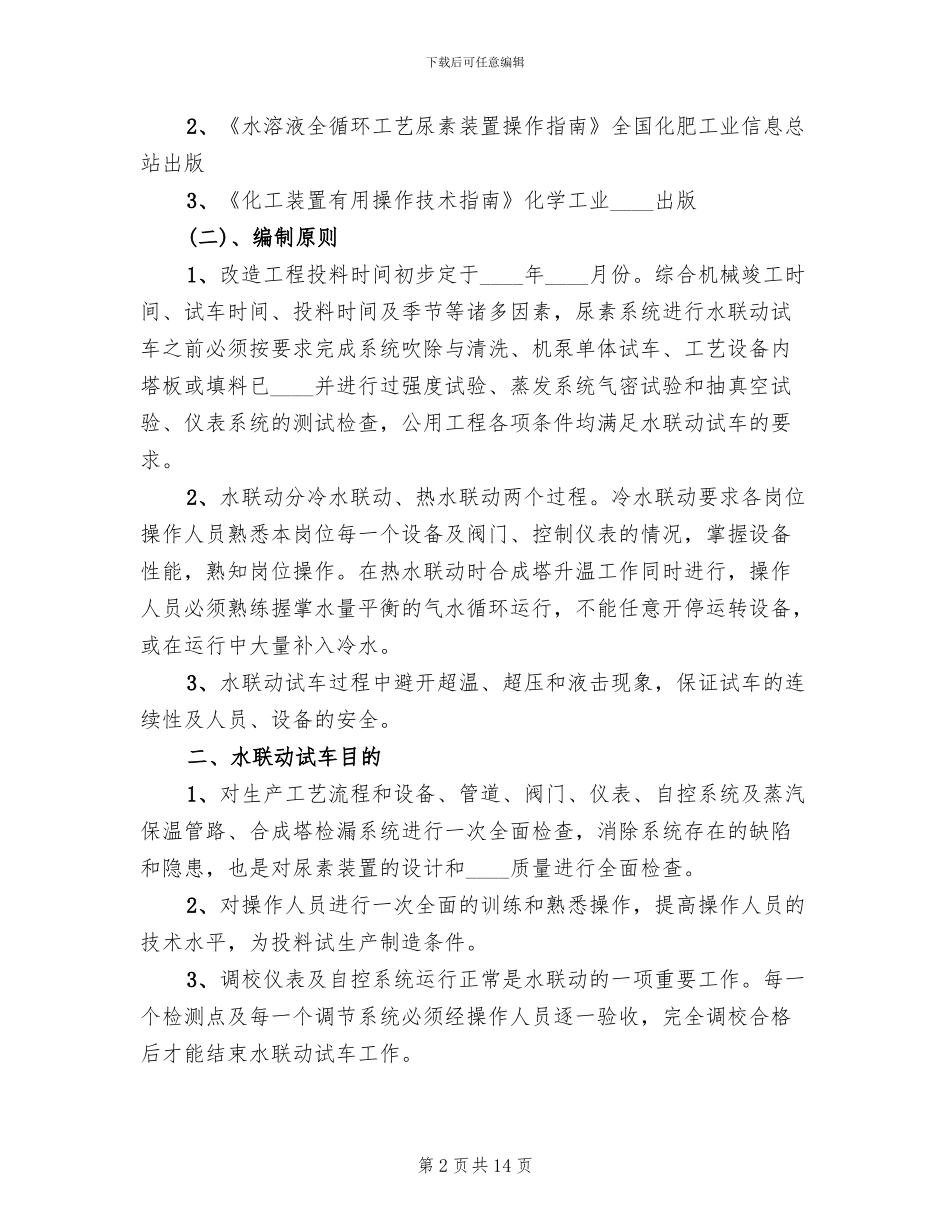

下载后可任意编辑尿素水联动试车方案范本目录一、编制依据和编制原则――――――――――――――――――2二、水联动试车目的――――――――――――――――――――2三、水联动试车应具备的条件――――――――――――――――3四、试车前的准备工作―――――――――――――――――――3五、水联动流程――――――――――――――――――――――4六、水联动试车安全注意事项――――――――――――――――5七、冷水联动―――――――――――――――――――――――6八、热水联动―――――――――――――――――――――――8九、水联动试车结束后的设备整顿――――――――――――――9十、水联动试车时间的安排及____机构――――――――――――10 十一、水联动试车操作控制指标―――――――――――――――11一、编制依据及编制原则(一)、编制依据:1、《化学工业大、中型装置试车工作法律规范》hgj231-91第 1 页共 14 页下载后可任意编辑2、《水溶液全循环工艺尿素装置操作指南》全国化肥工业信息总站出版3、《化工装置有用操作技术指南》化学工业____出版(二)、编制原则1、改造工程投料时间初步定于____年____月份。综合机械竣工时间、试车时间、投料时间及季节等诸多因素,尿素系统进行水联动试车之前必须按要求完成系统吹除与清洗、机泵单体试车、工艺设备内塔板或填料已____并进行过强度试验、蒸发系统气密试验和抽真空试验、仪表系统的测试检查,公用工程各项条件均满足水联动试车的要求。2、水联动分冷水联动、热水联动两个过程。冷水联动要求各岗位操作人员熟悉本岗位每一个设备及阀门、控制仪表的情况,掌握设备性能,熟知岗位操作。在热水联动时合成塔升温工作同时进行,操作人员必须熟练握掌水量平衡的气水循环运行,不能任意开停运转设备,或在运行中大量补入冷水。3、水联动试车过程中避开超温、超压和液击现象,保证试车的连续性及人员、设备的安全。二、水联动试车目的1、对生产工艺流程和设备、管道、阀门、仪表、自控系统及蒸汽保温管路、合成塔检漏系统进行一次全面检查,消除系统存在的缺陷和隐患,也是对尿素装置的设计和____质量进行全面检查。2、对操作人员进行一次全面的训练和熟悉操作,提高操作人员的技术水平,为投料试生产制造条件。3、调校仪表及自控系统运行正常是水联动的一项重要工作。每一个检测点及每一个调节系统必须经操作人员逐一验收,完全调校合格后才能结束水联...
