目 录 一、 工程概况…………………………………………………………
1 二、 施工方案与技术措施………………………………………
……1 三、 安全文明施工……………………………………………………
4 四、 资源配备……………………………………………………

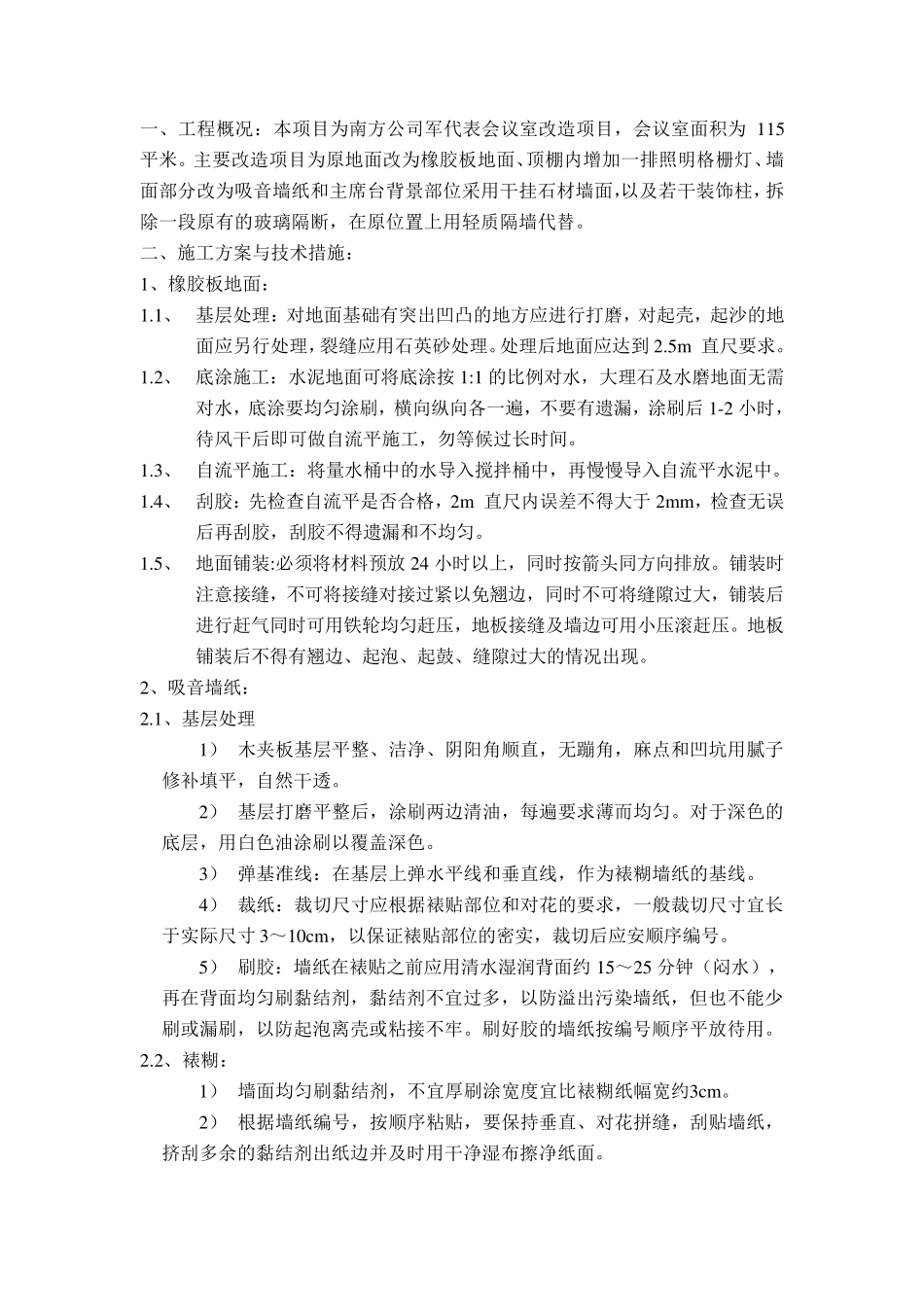

……5 一、工程概况:本项目为南方公司军代表会议室改造项目,会议室面积为 115平米
主要改造项目为原地面改为橡胶板地面、顶棚内增加一排照明格栅灯、墙面部分改为吸音墙纸和主席台背景部位采用干挂石材墙面,以及若干装饰柱,拆除一段原有的玻璃隔断,在原位置上用轻质隔墙代替
二、施工方案与技术措施: 1、橡胶板地面: 1
1、 基层处理:对地面基础有突出凹凸的地方应进行打磨,对起壳,起沙的地面应另行处理,裂缝应用石英砂处理
处理后地面应达到 2
5m 直尺要求
2、 底涂施工:水泥地面可将底涂按 1:1 的比例对水,大理石及水磨地面无需对水,底涂要均匀涂刷,横向纵向各一遍,不要有遗漏,涂刷后 1-2 小时,待风干后即可做自流平施工,勿等候过长时间
3、 自流平施工:将量水桶中的水导入搅拌桶中,再慢慢导入自流平水泥中
4、 刮胶:先检查自流平是否合格,2m 直尺内误差不得大于 2m m ,检查无误后再刮胶,刮胶不得遗漏和不均匀
5、 地面铺装:必须将材料预放 24 小时以上,同时按箭头同方向排放
铺装时注意接缝,不可将接缝对接过紧以免翘边,同时不可将缝隙过大,铺装后进行赶气同时可用铁轮均匀赶压,地板接缝及墙边可用小压滚赶压
地板铺装后不得有翘边、起泡、起鼓、缝隙过大的情况出现
2、吸音墙纸: 2
1、基层处理 1) 木夹板基层平整、洁净、阴阳角顺直,无蹦角,麻点和凹坑用腻子修补填平,自然干透
2) 基层打磨平整后,涂刷两边清油,每遍要求薄而均匀
对于深色的底层,用白色油涂刷以覆盖深色
