住 宅 工 程 “穿插施工 ”的典范示例 什么是“大穿插施工 ”
大 穿 插 施 工 是 在 主 体 施 工 的 同 时 , 将 后 续 工 作 分 层 合 理 安 排 , 实 现 主 体 结 构 、二次结 构 、室内装修、外立面装饰的 施 工 流水段划分 , 每个施 工 段进行合 理 的 工 序分 解, 按工 序组织等节奏流水施 工 , 形成空间立体 交叉作 业, 每个施 工 工 序由一个专业施 工 队伍负责施 工 , 总包合 理 协调分 配劳动力, 组织整体 大 穿 插 施 工 , 从而达到专业人员流水作 业, 提高工 作 效率, 稳定施 工 质量, 缩短工 期, 节约成本,实 现 精细化管理 的 目的
大 穿 插 施 工 适用于所有高层 住宅项目施 工 , 包括主 体 结 构 、二次结 构 和装饰装修施 工 的 整个过程
“大穿插施工 ”的施工 要点 ➤ 大 穿 插 施 工 对项目部组织策划要求高, 施 工 计划要精细周密, 必须考虑到各个施 工 过程的 交叉细节和时 间节点安 排
➤ 大 穿 插 施 工 要 求 每 个 分 项 工 程 的 施 工 都 做 到 专 业 流 水 , 所 以 在 劳 务 分 包 时 要采 用 清 单 组 价 合 同 , 将 每 道 工 序 进 行 合 理 的 单 价 分 解 , 按 工 序 单 价 分 层 、分 段结算, 这样有利于施 工 过程 的 精细化管理
➤ 所 有非主体施 工 的 策划和管理 重心都 要 提前完成

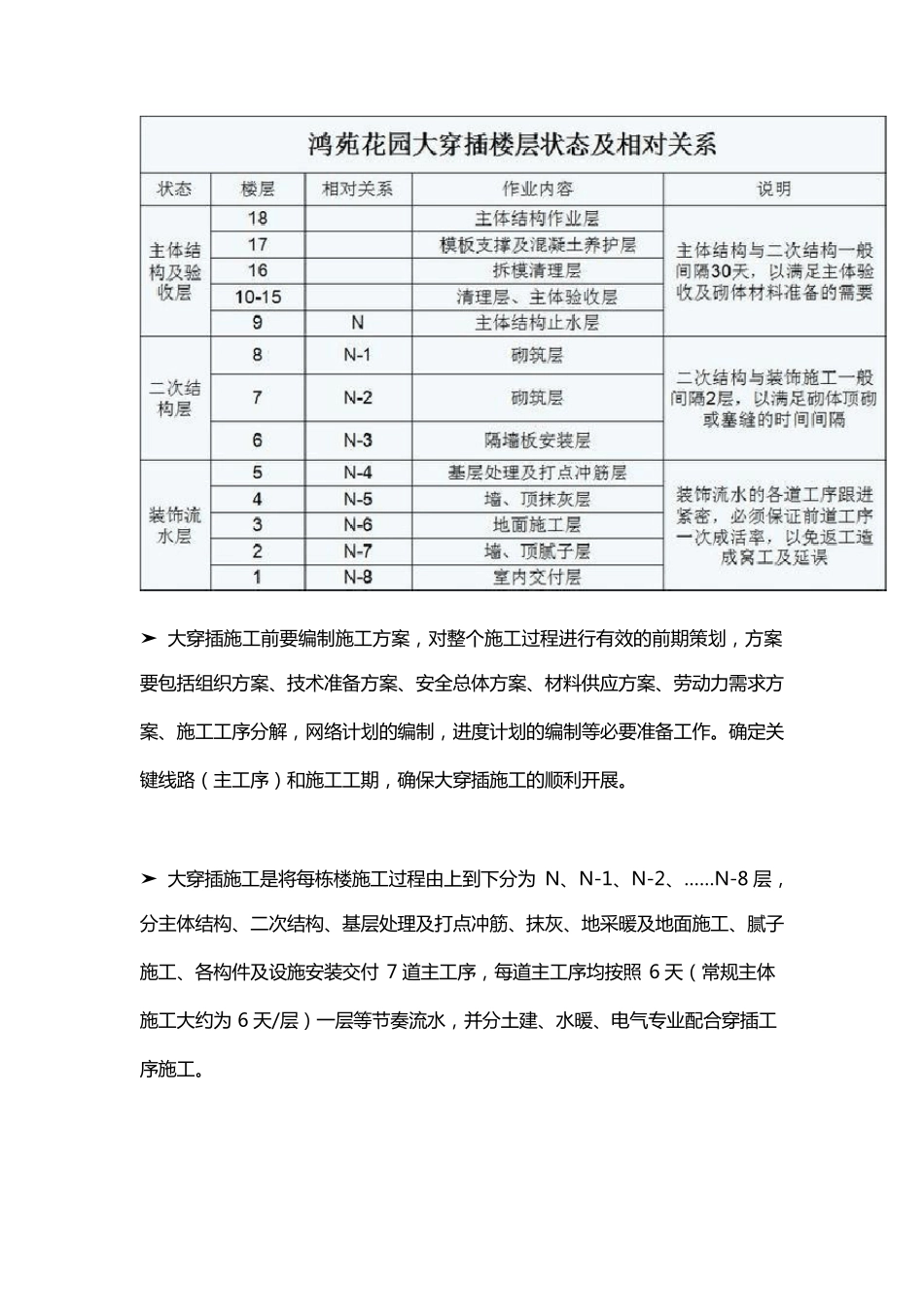

主体在 施 工 过程 中, 必须提前考虑分 段组 织主体验收;验收后二次结构要 提前插 入, 所 以 必须提前安装施工 电梯, 提前考虑砌体施 工 的 材料和人员准备;甲分 包 单 位如门窗、地采 暖、消防等要 提前沟通协调, 告知大 穿 插 施 工 的 思路, 明确施 工 中插 入的 时 间节点
