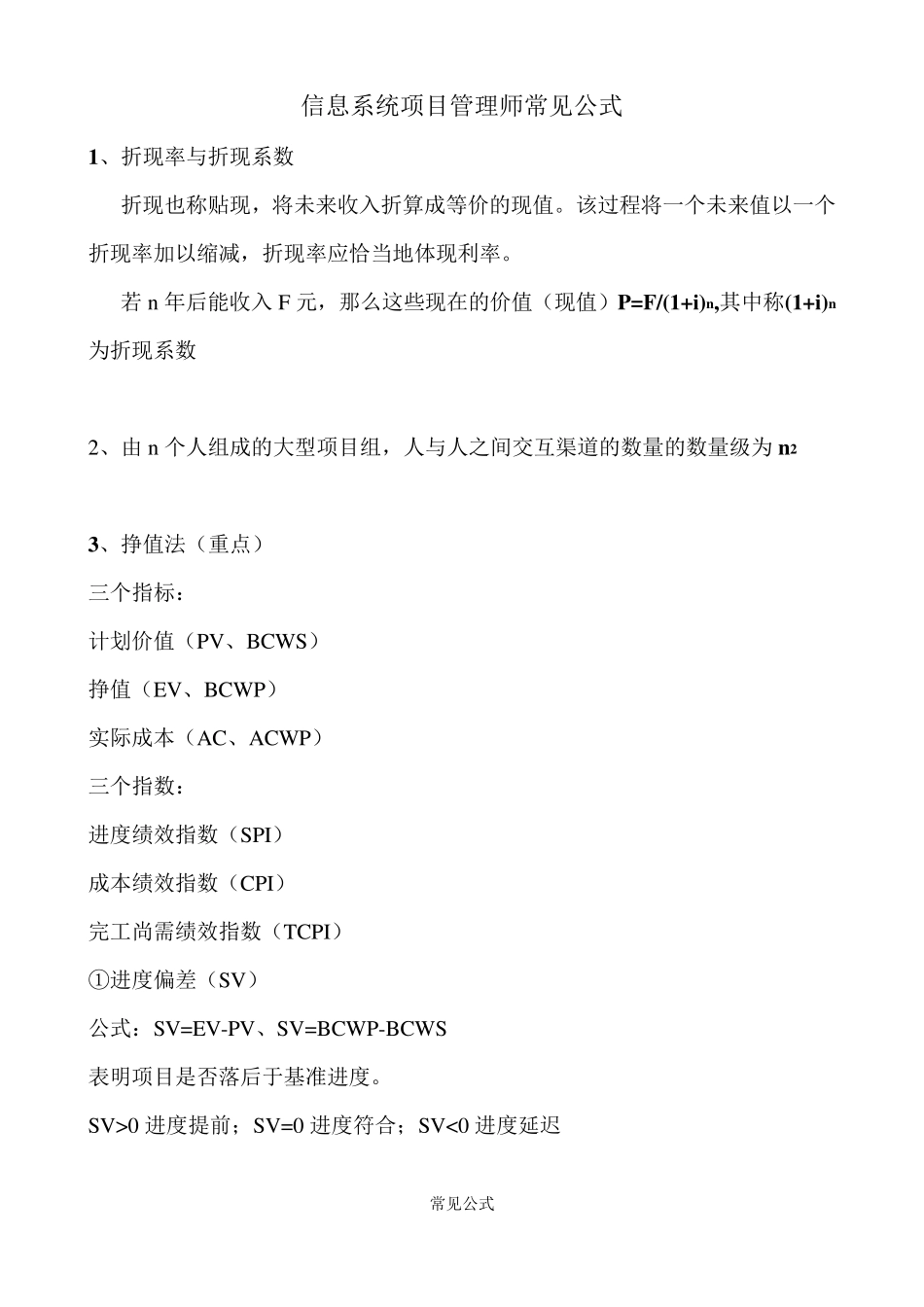

常见公式 信息系统项目管理师常见公式 1、折现率与折现系数 折现也称贴现,将未来收入折算成等价的现值
该过程将一个未来值以一个折现率加以缩减,折现率应恰当地体现利率
若n年后能收入F 元,那么这些现在的价值(现值)P=F/(1+i)n ,其中称(1+i)n为折现系数 2、由n个人组成的大型项目组,人与人之间交互渠道的数量的数量级为n 2 3、挣值法(重点) 三个指标: 计划价值(PV、BCWS) 挣值(EV、BCWP) 实际成本(AC、ACWP) 三个指数: 进度绩效指数(SPI) 成本绩效指数(CPI) 完工尚需绩效指数(TCPI) ①进度偏差(SV) 公式:SV=EV-PV、SV=BCWP-BCWS 表明项目是否落后于基准进度
