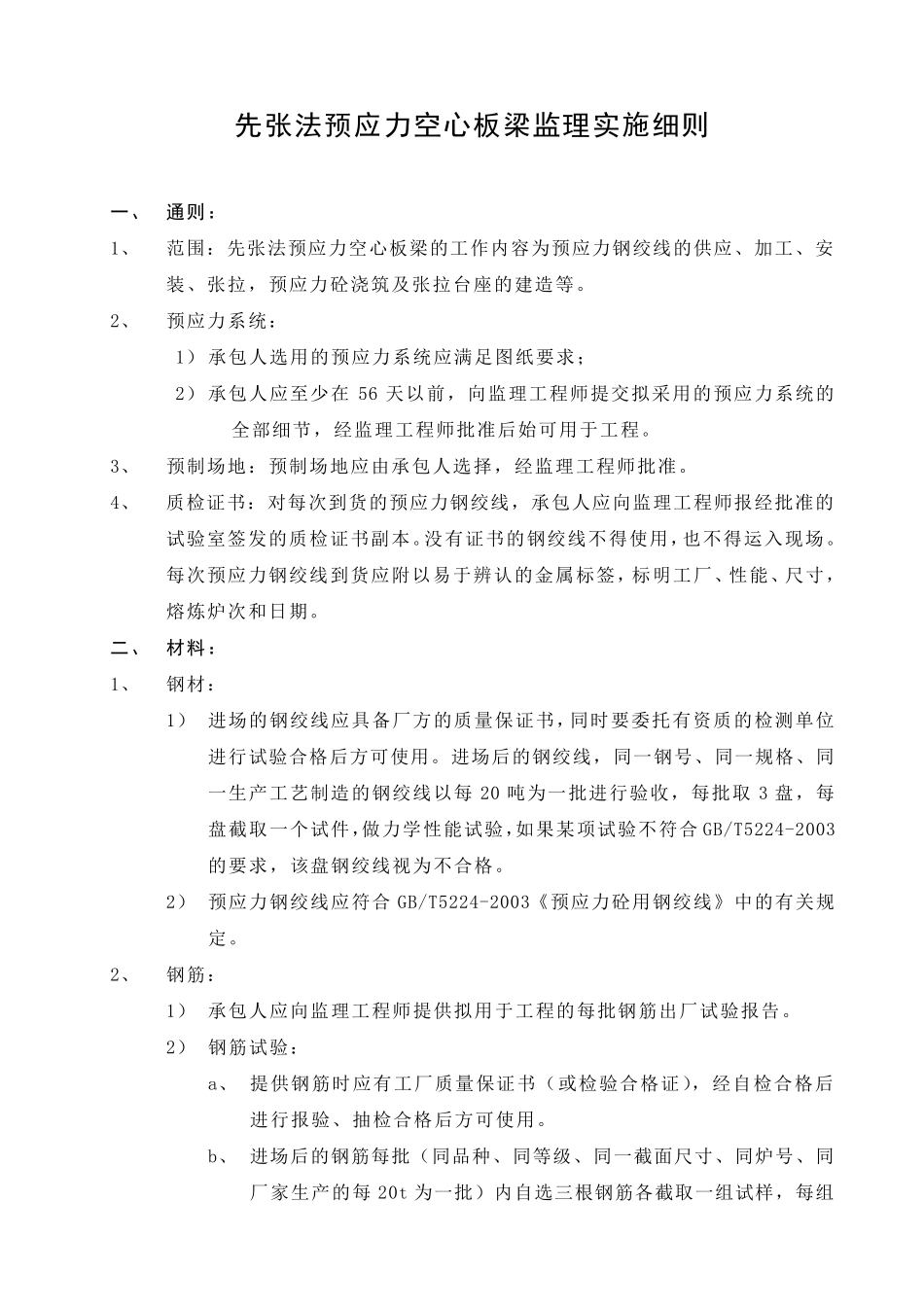

先张法预应力空心板梁监理实施细则 一、 通则: 1、 范围:先张法预应力空心板梁的工作内容为预应力钢绞线的供应、加工、安装、张拉,预应力砼浇筑及张拉台座的建造等
2、 预应力系统: 1) 承包人选用的预应力系统应满足图纸要求; 2) 承包人应至少在 56 天以前,向监理工程师提交拟采用的预应力系统的全部细节,经监理工程师批准后始可用于工程
3、 预制场地:预制场地应由承包人选择,经监理工程师批准
4、 质检证书:对每次到货的预应力钢绞线,承包人应向监理工程师报经批准的试验室签发的质检证书副本
没有证书的钢绞线不得使用,也不得运入现场
每次预应力钢绞线到货应附以易于辨认的金属标签,标明工厂、性能、尺寸,熔炼炉次和日期

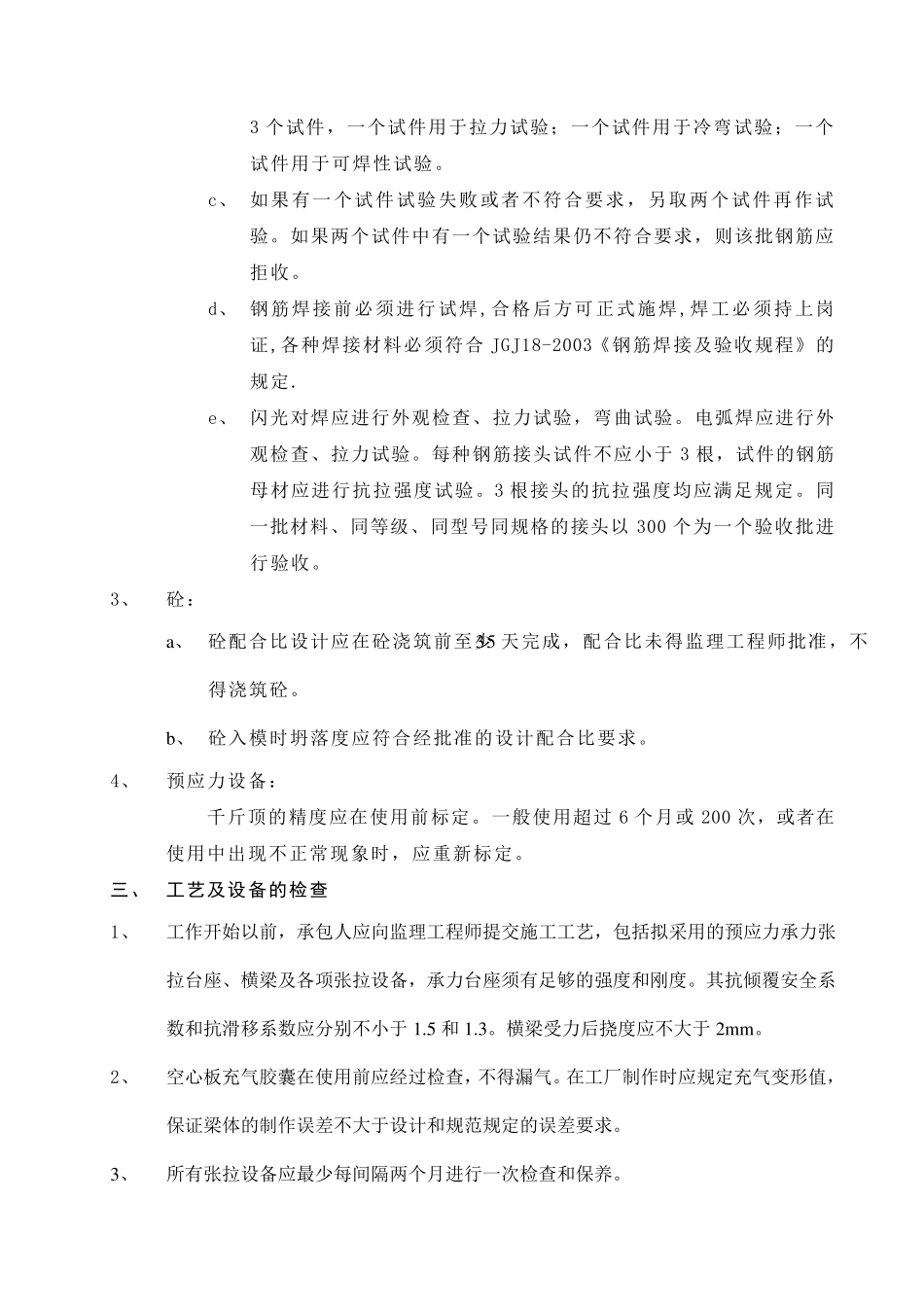

二、 材料: 1、 钢材: 1) 进场的钢绞线应具备厂方的质量保证书,同时要委托有资质的检测单位进行试验合格后方可使用
进场后的钢绞线,同一钢号、同一规格、同一生产工艺制造的钢绞线以每 20 吨为一批进行验收,每批取3 盘,每盘截取一个试件 ,做 力学 性能试验,如 果 某 项 试验不符 合GB/T5224-2003的要求,该 盘钢绞线视 为不合格
2) 预应力钢绞线应符 合GB/T5224-2003《 预应力砼用钢绞线》 中 的有关 规定
2、 钢筋 : 1) 承包人应向监理工程师提供拟用于工程的每批钢筋 出 厂试验报告
2) 钢筋 试验: a、 提供钢筋 时应有工厂质量保证书( 或 检验合格证),经自 检合格后进行报验、抽 检合格后方可使用
b、 进场后的钢筋 每批( 同品 种 、同等级 、同一截面 尺寸、同炉号、同厂家 生产的每 20t 为一批)内自 选三 根 钢筋 各 截取一组 试样 ,每组 3 个试件,一个试件用于拉力试验;一个试件用于冷弯试验;一个试件用于可焊性试验
c、 如果有一个试件试验失败或者不符合要求,另取两个试件再作试
