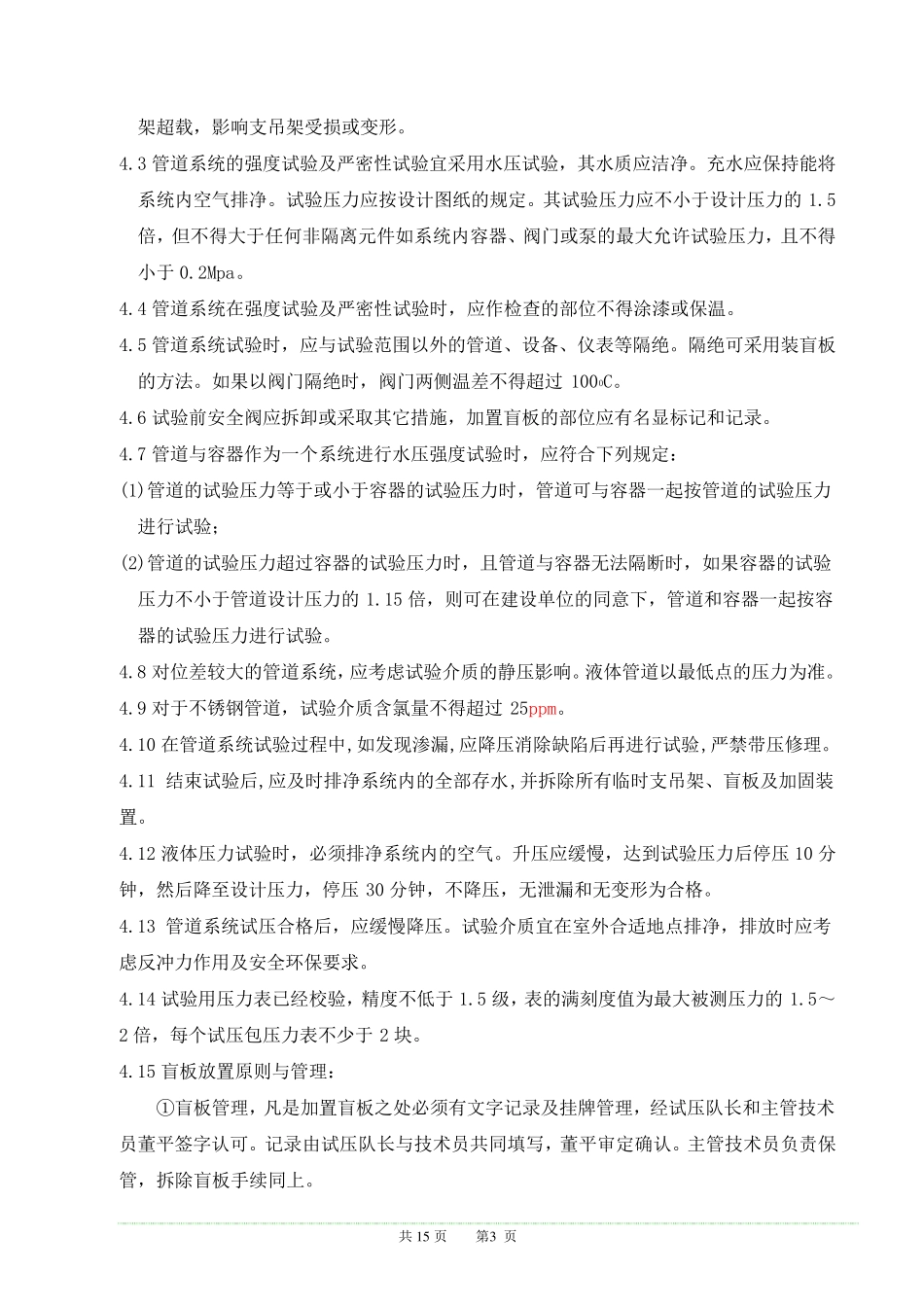

共 1 5 页 第1 页 目 录 第一章 编制说明………………………………………………………2 第二章 工程概况…………………………………………………………2 第三章 编制依据…………………………………………………………2 第四章 管道系统的严密性试验……………………………………………2 第五章 管道系统的清洗……………………………………………………4 第六章 气体泄漏性试验……………………………………………………5 第七章 试验用施工机具和手段用料………………………………………5 第八章 质量保证措施………………………………………………………6 第九章 安全技术措施………………………………………………………6 第十章 危险源辨识、风险评价及控制对策表……………………………8 第十一章 试压组织机构…………………………………………………11 第十 二 章 试 压 流 程 … … … … … … … … … … … … … … … … … … 1 2 共1 5 页 第2 页 第一章 编制说明 本方案适用于山西聚源煤化工程有限公司焦炉煤气制天然气项目脱萘、甲烷化反应、合成气分离与压缩、干法净化系统改造、全厂外管、厂外外管管道试压、吹扫工作
第二章 工程概况: 2
1 工程简介: 各工段共有各类管道 5398 米,介质有焦炉气;再生气;蒸汽;放空气;排液;氮气;生产废水;化学污水;循环水;锅炉给水;二氧化碳;冷凝水;氢气;仪表空气;天然气等
2 试验流程划分原则: 本装置工艺试压分 2 6 个试压包,其中第3 、2 6 试压包试验介质采用压缩空气,其它试压包试验介质采用洁净水
3 管道试验分为三个阶段: 第一阶段 强度及严密性试验,第二阶段 吹扫/冲洗,第三阶段 泄漏性试验
4 试压的重点部位: 2
1 易燃、易爆、有毒、有腐蚀等介质系统
第三章 编制依
