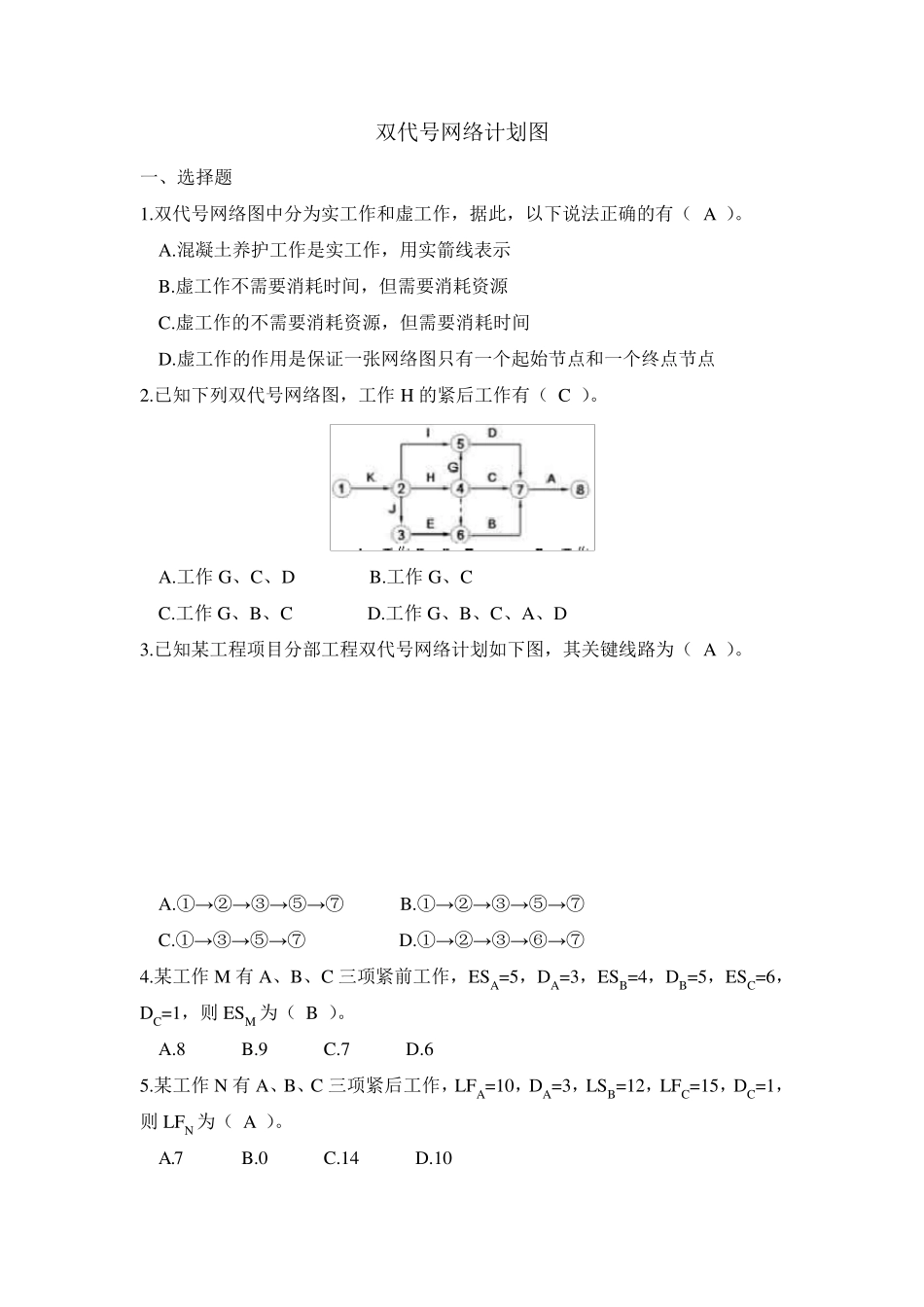

双代号网络计划图 一、选择题 1
双代号网络图中分为实工作和虚工作,据此,以下说法正确的有( A )
混凝土养护工作是实工作,用实箭线表示 B
虚工作不需要消耗时间,但需要消耗资源 C
虚工作的不需要消耗资源,但需要消耗时间 D
虚工作的作用是保证一张网络图只有一个起始节点和一个终点节点 2
已知下列双代号网络图,工作H 的紧后工作有( C )
工作G、C、D B
工作G、C C
工作G、B、C D
工作G、B、C、A、D 3
已知某工程项目分部工程双代号网络计划如下图,其关键线路为( A )
①→②→③→⑤→⑦ B
①→②→③→⑤→⑦ C
①→③→⑤→⑦ D
①→②→③→⑥→⑦ 4
某工作M 有A、B、C 三项紧前工作,ESA=5,DA=3,ESB=4,DB=5,ESC=6,DC=1,则 ESM 为( B )
某工作N 有A、B、C 三项紧后工作,LFA=10,DA=3,LSB=12,LFC=15,DC=1,则 LFN 为( A )
某工作K 的LFK=20,DK=3,ESK=10,则TFK 为( D )
某工作M 的最早开始时间为第16 天,持续时间为5 天
该工作有三项紧后工作,它们的最早开始时间分别为第24 天、第27 天、第28 天,则M 工作的自由时差为( A )
有M、N 两项连续工作,ESM=4,ESN=14,DM=4,LFM=30,则( A )
TFM=22,FFM=6 B
TFM=26,FFM=6 C
TFM=22,FFM=10 D
TFM=26,FFM=10 9
某工作P,已知 LFP=15、DP=2,有M、N、K 三项紧前工作,ESM=5、DM=3,ESN=4,DN=
