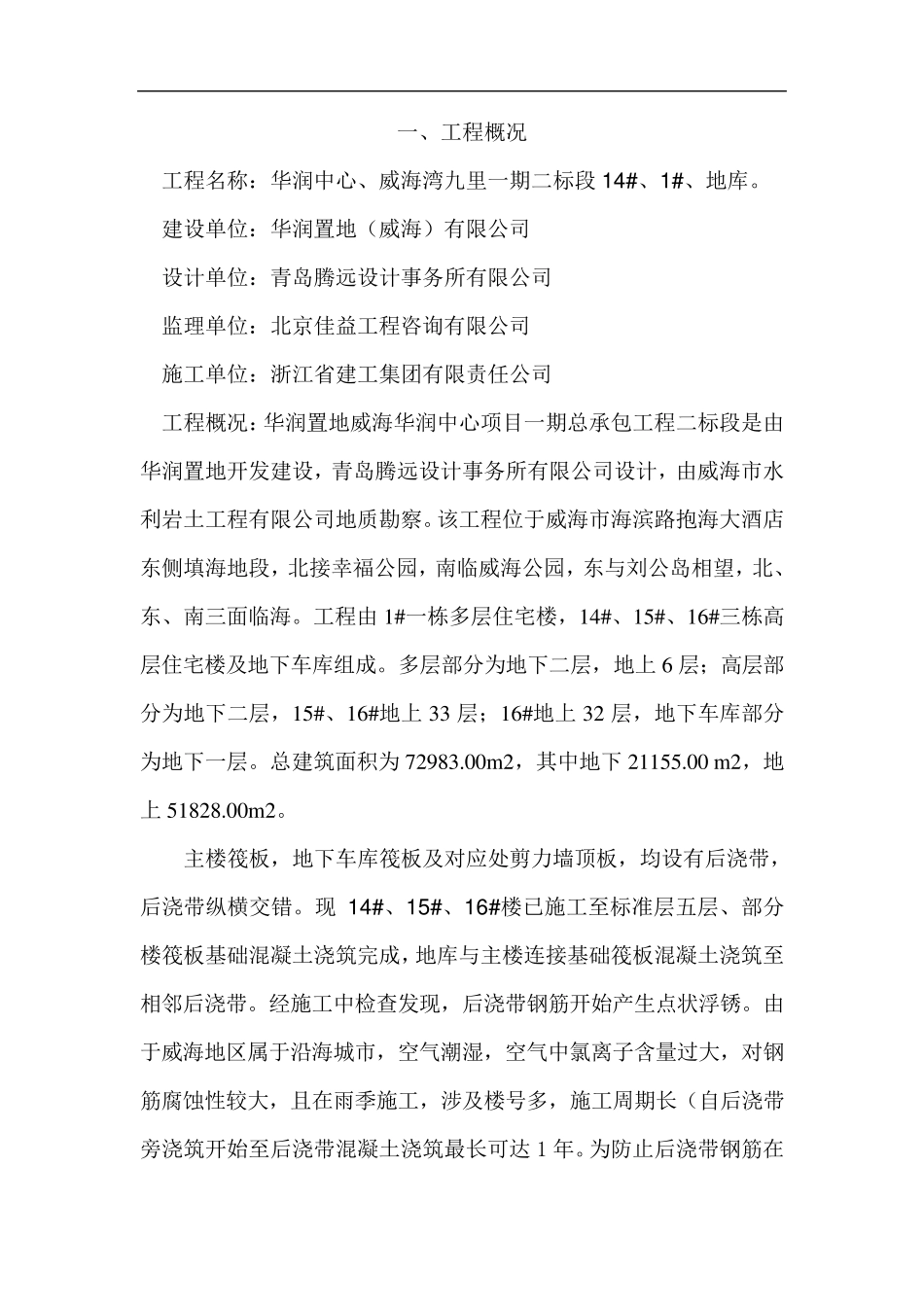

华 润 中 心 · 威 海 湾 九 里 一 期 总 承 包 工 程 二 标 段 后 浇 带 钢 筋 防 锈 措 施 浙 江 省 建 工 集 团 有 限 责 任 公 司 目 录 一、 工程概况 二、 编制依据 三、 施工方法 四、 应注意问题及成品保护 五、 安全措施 一、工程概况 工程名称:华润中心、威海湾九里一期二标段 1 4 # 、1 # 、地库
建设单位:华润置地(威海)有限公司 设计单位:青岛腾远设计事务所有限公司 监理单位:北京佳益工程咨询有限公司 施工单位:浙江省建工集团有限责任公司 工程概况:华润置地威海华润中心项目一期总承包工程二标段是由华润置地开发建设,青岛腾远设计事务所有限公司设计,由威海市水利岩土工程有限公司地质勘察
该工程位于威海市海滨路抱海大酒店东侧填海地段,北接幸福公园,南临威海公园,东与刘公岛相望,北、东、南三面临海
工程由 1#一栋多层住宅楼,14#、15#、16#三栋高层住宅楼及地下车库组成
多层部分为地下二层,地上 6 层;高层部分为地下二层,15#、16#地上 33 层;16#地上 32 层,地下车库部分为地下一层
总建筑面积为 72983
00m 2,其中地下 21155
00 m 2,地上 51828
主楼筏板,地下车库筏板及对应处剪力墙顶板,均设有后浇带,后浇带纵横交错
现1 4 # 、1 5 # 、1 6 # 楼已施工至标准层五层、部分楼筏板基础混凝土浇筑完成,地库与主楼连接基础筏板混凝土浇筑至相邻后浇带
经施工中检查发现,后浇带钢筋开始产生点状 浮 锈
由于威海地区 属 于沿 海城 市,空 气 潮 湿 ,空 气 中氯 离 子 含 量 过 大,对钢筋腐 蚀 性 较 大,且 在 雨 季 施工,涉 及楼号 多,施工周 期长 (自 后浇带旁 浇筑开始至后浇带混凝土浇筑最 长 可 达 1 年
为防 止 后浇带钢筋在
