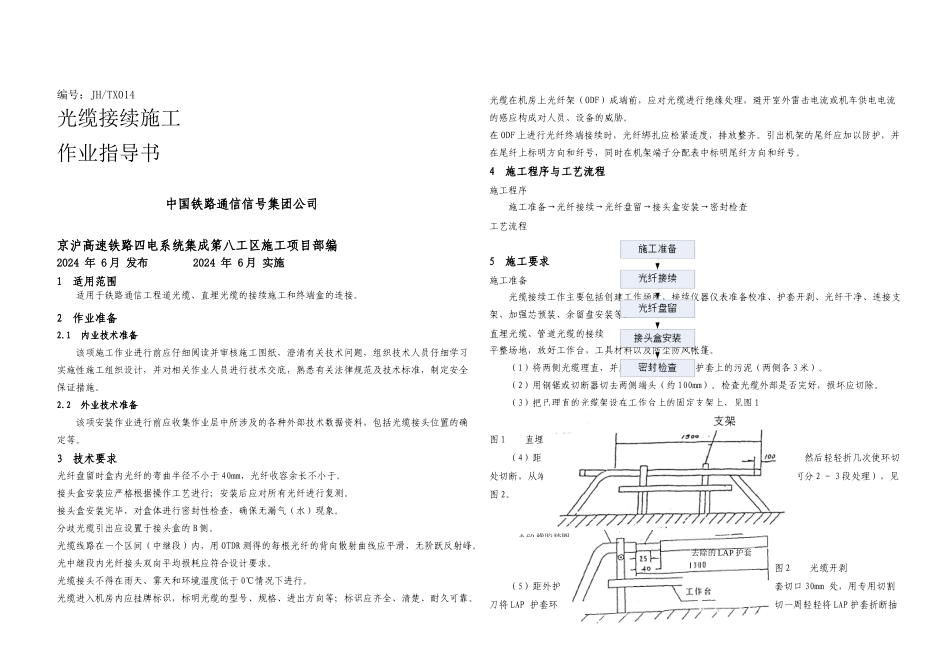

编号:JH/TX014光缆接续施工作业指导书中国铁路通信信号集团公司京沪高速铁路四电系统集成第八工区施工项目部编2024 年 6 月 发布 2024 年 6 月 实施1适用范围适用于铁路通信工程道光缆、直埋光缆的接续施工和终端盒的连接。2作业准备2.1 内业技术准备该项施工作业进行前应仔细阅读并审核施工图纸,澄清有关技术问题,组织技术人员仔细学习实施性施工组织设计,并对相关作业人员进行技术交底,熟悉有关法律规范及技术标准,制定安全保证措施。2.2 外业技术准备该项安装作业进行前应收集作业层中所涉及的各种外部技术数据资料,包括光缆接头位置的确定等。3技术要求光纤盘留时盒内光纤的弯曲半径不小于 40mm,光纤收容余长不小于。接头盒安装应严格根据操作工艺进行;安装后应对所有光纤进行复测。接头盒安装完毕,对盒体进行密封性检查,确保无漏气(水)现象。分歧光缆引出应设置于接头盒的 B 侧。光缆线路在一个区间(中继段)内,用 OTDR 测得的每根光纤的背向散射曲线应平滑,无阶跃反射峰。光中继段内光纤接头双向平均损耗应符合设计要求。光缆接头不得在雨天、雾天和环境温度低于 0℃情况下进行。光缆进入机房内应挂牌标识,标明光缆的型号、规格、进出方向等;标识应齐全、清楚、耐久可靠。光缆在机房上光纤架(ODF)成端前,应对光缆进行绝缘处理,避开室外雷击电流或机车供电电流的感应构成对人员、设备的威胁。在 ODF 上进行光纤终端接续时,光纤绑扎应松紧适度,排放整齐。引出机架的尾纤应加以防护,并在尾纤上标明方向和纤号,同时在机架端子分配表中标明尾纤方向和纤号。4施工程序与工艺流程施工程序施工准备→光纤接续→光纤盘留→接头盒安装→密封检查工艺流程5施工要求施工准备光缆接续工作主要包括创建工作场所、接续仪器仪表准备校准、护套开剥、光纤干净、连接支架、加强芯预装、余留盘安装等。直埋光缆、管道光缆的接续平整场地,放好工作台,工具材料以及防尘防风帐篷。(1)将两侧光缆理直,并用棉纱擦去光缆外护套上的污泥(两侧各 3 米)。(2)用钢锯或切断器切去两侧端头(约 100mm)。检查光缆外部是否完好,损坏应切除。(3)把已理直的光缆架设在工作台上的固定支架上,见图 1图 1 直埋光缆的放置(4)距光缆端头 1300mm 处用专用切割刀或钢锯环切光缆外护套一周,然后轻轻折几次使环切处切断,从端口侧用力抽去。露出 LAP 护套(如护套过紧,一次不易抽掉可分 2 - 3 段处理),见...
