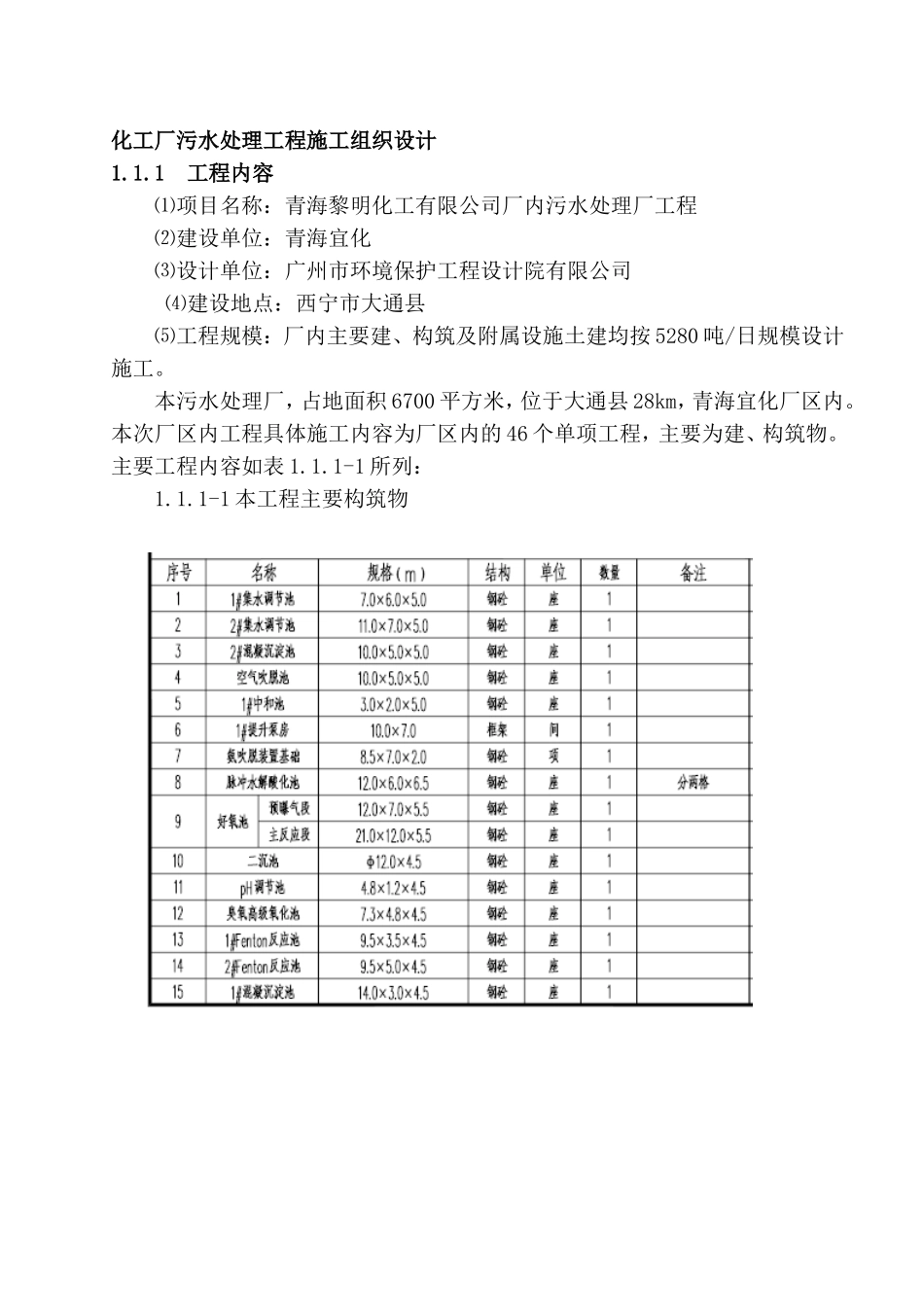

化工厂污水处理工程施工组织设计1
1工程内容⑴项目名称:青海黎明化工有限公司厂内污水处理厂工程⑵建设单位:青海宜化⑶设计单位:广州市环境保护工程设计院有限公司⑷建设地点:西宁市大通县⑸工程规模:厂内主要建、构筑及附属设施土建均按5280吨/日规模设计施工
本污水处理厂,占地面积6700平方米,位于大通县28km,青海宜化厂区内
本次厂区内工程具体施工内容为厂区内的46个单项工程,主要为建、构筑物
主要工程内容如表1
1-1所列:1

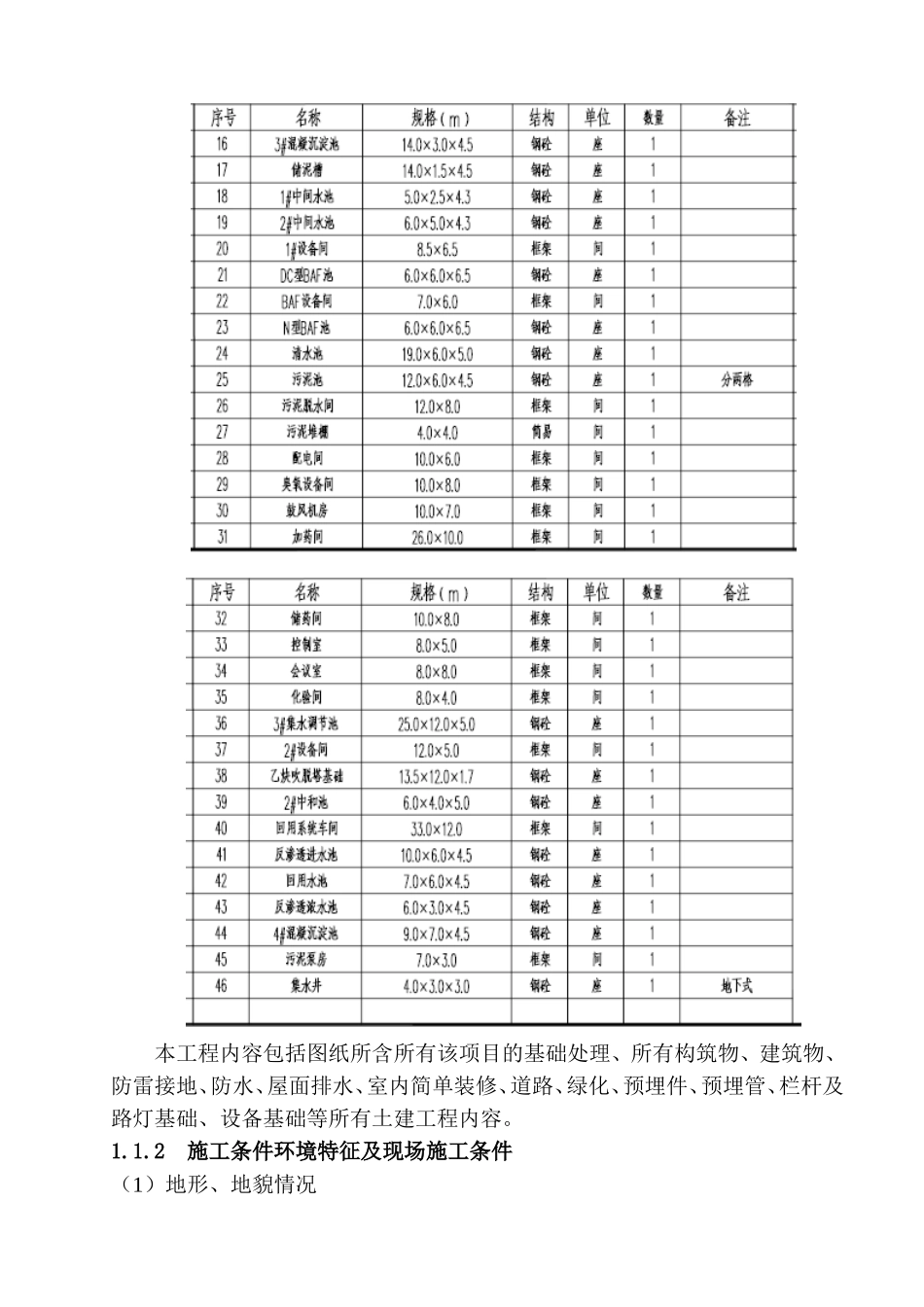

1-1本工程主要构筑物本工程内容包括图纸所含所有该项目的基础处理、所有构筑物、建筑物、防雷接地、防水、屋面排水、室内简单装修、道路、绿化、预埋件、预埋管、栏杆及路灯基础、设备基础等所有土建工程内容

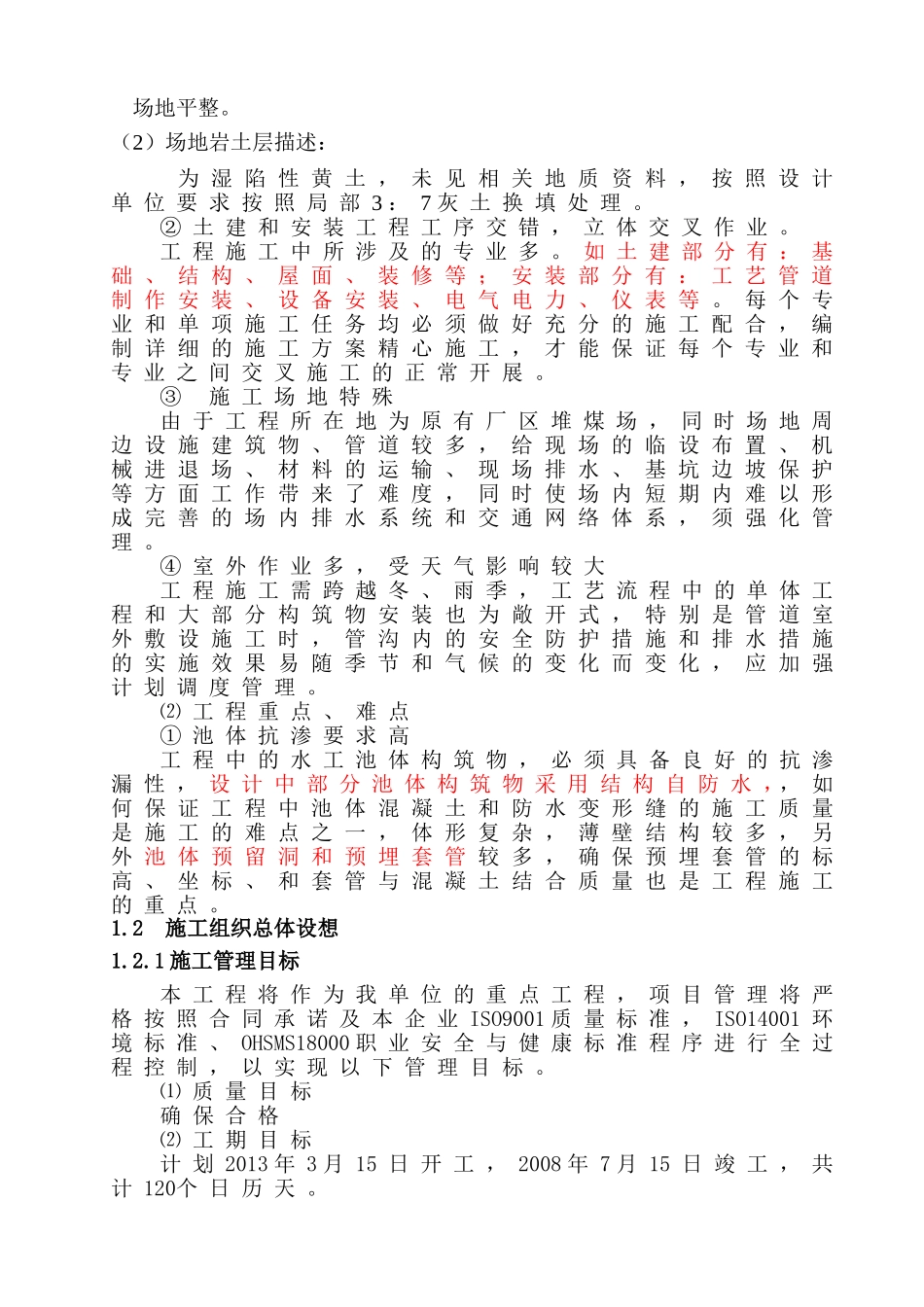

2施工条件环境特征及现场施工条件(1)地形、地貌情况场地平整
(2)场地岩土层描述:为湿陷性黄土,未见相关地质资料,按照设计单位要求按照局部3:7灰土换填处理
②土建和安装工程工序交错,立体交叉作业
工程施工中所涉及的专业多
如土建部分有:基础、结构、屋面、装修等;安装部分有:工艺管道制作安装、设备安装、电气电力、仪表等
每个专业和单项施工任务均必须做好充分的施工配合,编制详细的施工方案精心施工,才能保证每个专业和专业之间交叉施工的正常开展
③施工场地特殊由于工程所在地为原有厂区堆煤场,同时场地周边设施建筑物、管道较多,给现场的临设布置、机械进退场、材料的运输、现场排水、基坑边坡保护等方面工作带来了难度,同时使场内短期内难以形成完善的场内排水系统和交通网络体系,须强化管理
④室外作业多,受天气影响较大工程施工需跨越冬、雨季,工艺流程中的单体工程和大部分构筑物安装也为敞开式,特别是管道室外敷设施工时,管沟内的安全防护措施和排水措施的实施效果易随季节和气候的变化而变化,应加强计划调度管理
⑵工程重点、难点①池体抗渗要求高工程中的水工池体
