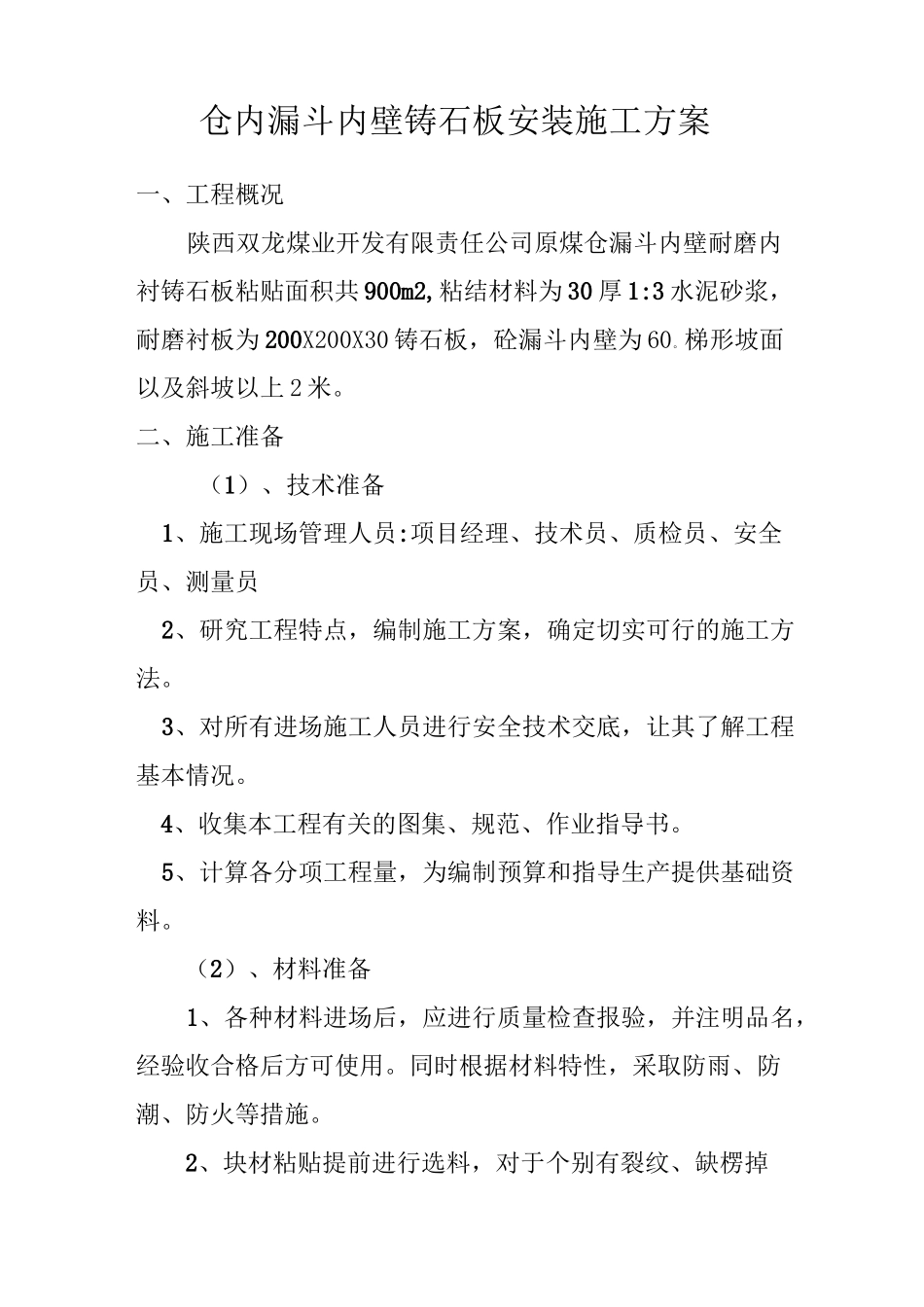

陕西双龙煤业有限责任公司原煤仓工程漏斗内壁铸石板安装施工方案编制人:审核人:批准人:日期:2015 年 8 月 16 日 1、工程概况 12、施工准备 13、施工工艺 24、质量要求 35、安全生产技术保证措施 3仓内漏斗内壁铸石板安装施工方案一、工程概况陕西双龙煤业开发有限责任公司原煤仓漏斗内壁耐磨内衬铸石板粘贴面积共 900m2,粘结材料为 30 厚 1:3 水泥砂浆,耐磨衬板为 200X200X30 铸石板,砼漏斗内壁为 60
梯形坡面以及斜坡以上 2 米
二、施工准备(1)、技术准备1、施工现场管理人员:项目经理、技术员、质检员、安全员、测量员2、研究工程特点,编制施工方案,确定切实可行的施工方法
3、对所有进场施工人员进行安全技术交底,让其了解工程基本情况
4、收集本工程有关的图集、规范、作业指导书
5、计算各分项工程量,为编制预算和指导生产提供基础资料
(2)、材料准备1、各种材料进场后,应进行质量检查报验,并注明品名,经验收合格后方可使用
同时根据材料特性,采取防雨、防潮、防火等措施
2、块材粘贴提前进行选料,对于个别有裂纹、缺楞掉角等材料严禁进入实体
3、砂子、水泥等材料应做原材料复检
(3)、机具准备1、手工小锤、泥铲、线锥、线绳
2、铁锹、灰斗、铁皮
三、施工工艺1、确定工序室内满堂架搭设—>漏斗砼面清理—漏斗底口铸石板托架焊接—,块材预排―水泥砂浆搅拌贴板清理表面―拆除室内满堂架2、操作方法① 漏斗砼内壁清理用手锤将高于砼表面的拉接杆全部清理干净,用钢丝刷清理表面浇筑砼时楼的浆,清理完后用刷子将浮土清掉保证砼面平整无浮土
② 将漏斗底口四周埋件清理出将 30X3 角钢焊于底口处,焊接时角钢与埋件连接处必须满焊
③ 脚手架采用① 48 钢管搭设,作业层满铺脚手板
④ 预排铸石板,自下而上分层错缝粘贴,一般可连续铺砌 2〜3 层高度后,应稍停片刻,待下一层
