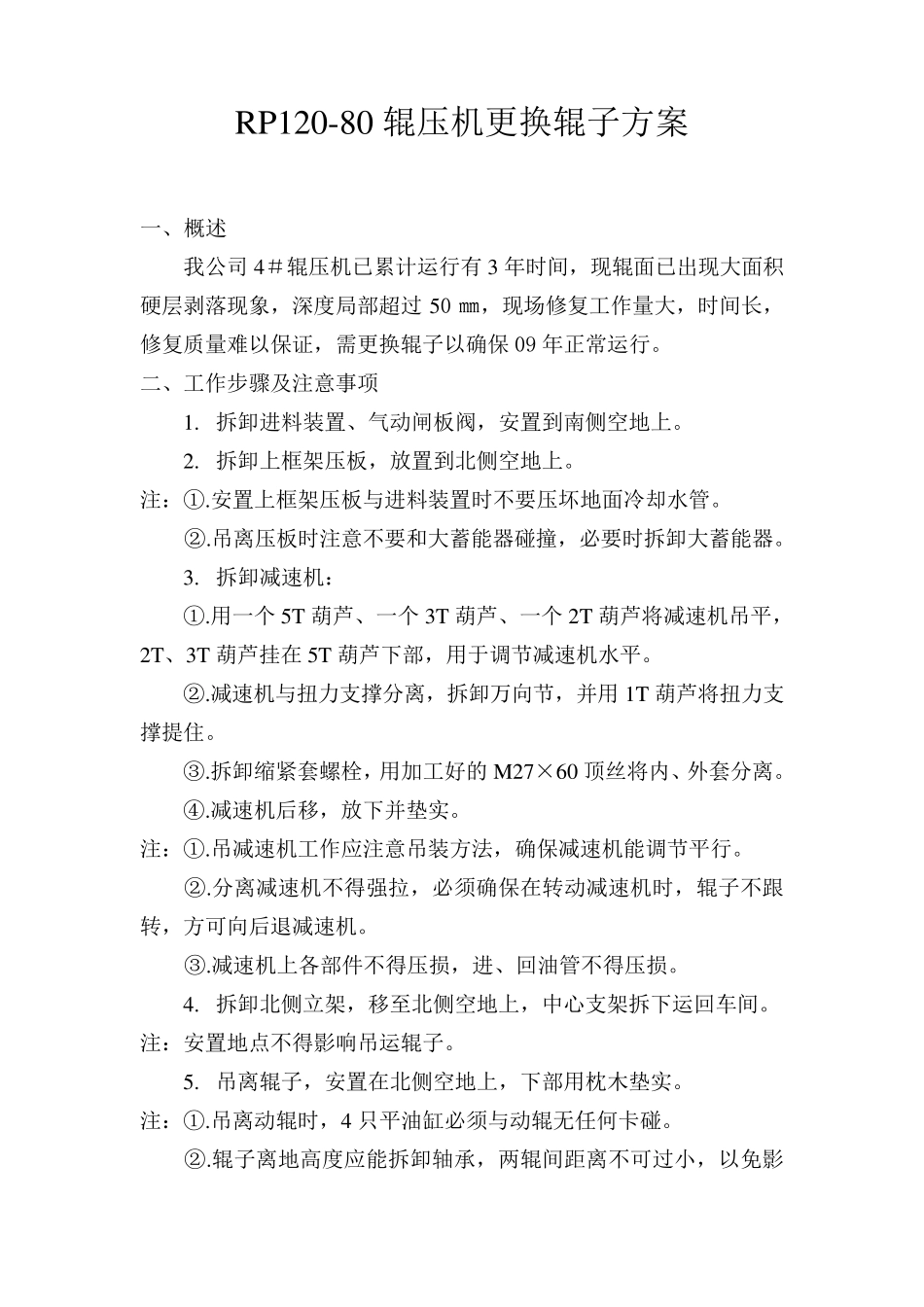

RP120-80 辊 压 机 更 换 辊 子 方 案 一 、 概 述 我 公 司 4# 辊 压 机 已 累 计 运 行 有 3 年 时 间 , 现 辊 面 已 出 现 大 面 积硬 层 剥 落 现 象 , 深 度 局 部 超 过50 ㎜ , 现 场 修 复 工 作 量 大 , 时 间 长 ,修 复 质 量 难 以 保 证 , 需 更 换 辊 子 以 确 保 09 年 正 常 运 行
二 、 工 作 步 骤 及 注 意 事 项 1
拆 卸 进 料 装 置 、 气 动 闸 板 阀 , 安 置 到 南 侧 空 地 上
拆 卸 上 框 架 压 板 , 放 置 到 北 侧 空 地 上
安 置 上 框 架 压 板 与 进 料 装 置 时 不 要 压 坏 地 面 冷 却 水 管
吊 离 压 板 时 注 意 不 要 和 大 蓄 能 器 碰 撞 , 必 要 时 拆 卸 大 蓄 能 器
拆 卸 减 速 机 : ①
用 一 个 5T 葫 芦 、 一 个 3T 葫 芦 、 一 个 2T 葫 芦 将 减 速 机 吊 平 , 2T、 3T 葫 芦 挂 在 5T 葫 芦 下 部 , 用 于 调 节 减 速 机 水 平
减 速 机 与 扭 力 支 撑 分离 , 拆 卸 万向节 , 并用 1T 葫 芦 将 扭 力 支 撑 提住
拆 卸 缩紧套螺栓, 用 加工 好的M27×60 顶丝将 内、 外套分离
减 速 机 后移, 放 下 并垫实
吊 减 速 机 工 作 应注 意 吊 装 方 法, 确 保 减 速 机 能 调 节 平 行
分离 减 速 机 不 得强拉, 必 须确 保 在 转动 减 速 机 时 , 辊 子 不 跟转, 方 可 向后退 减 速 机

减 速 机 上 各 部 件 不 得压 损 , 进
