一、编制说明及编制依据:1
1、编制说明:本工程施工组织设计方案是在接到大庆石化120万吨/年乙烯改扩建工程-顺丁橡胶(二)B标段界区室内给排水单位工程施工图和工程技术交底精神,根据工程特点:各专业间交叉配合多,程序较复杂,技术要求高,及现场实际情况:确定施工程序、施工顺序、施工方法、劳动力组织、技术组织措施
进而合理安排施工进度和劳动力、机具、材料的供应,对现场场地和用水用电进行总体安排和准备,施工中积极协调配合,积极运用新的安装技术,使施工建立在科学合理的基础上,从而做到人尽其力、物尽其用,优质、低耗高效率地完成该项施工任务
本方案结合我公司实际施工能力,按照国家现行规范编制的
2、编制依据:1
1《建筑给排水及采暖工程》DB23/713-20031
2《建筑工程施工质量验收统一标准》DB23/711-20031
3《建筑给排水及采暖工程施工质量验收规范》GB50242-20021
4《通风机安装》K101-1-31
5《建筑排水硬聚氯乙烯管道工程技术规程》CJJ/T29-981
6《埋地钢质管道石油沥青防腐层技术标准》SY/T0420-19971
7《石油化工给排水管道工程施工及验收规范》SH3533-20031
8《给排水标准图集》及其他有关标准图集1
9《室内管道支架及吊架》03S4021
10《混凝土结构工程》DB23/716-20031
11《施工现场临时用电安全技术规范》JGJ46-20051
12《建筑工程质量通病防治手册》1
13《建筑安装工人安全技术操作规程》1
14《建筑施工高处作业安全技术规范》JGJ80—911
15《建设工程施工现场供用电安全规范》GB50194-931
16《散热器系统安装》K402-1-21

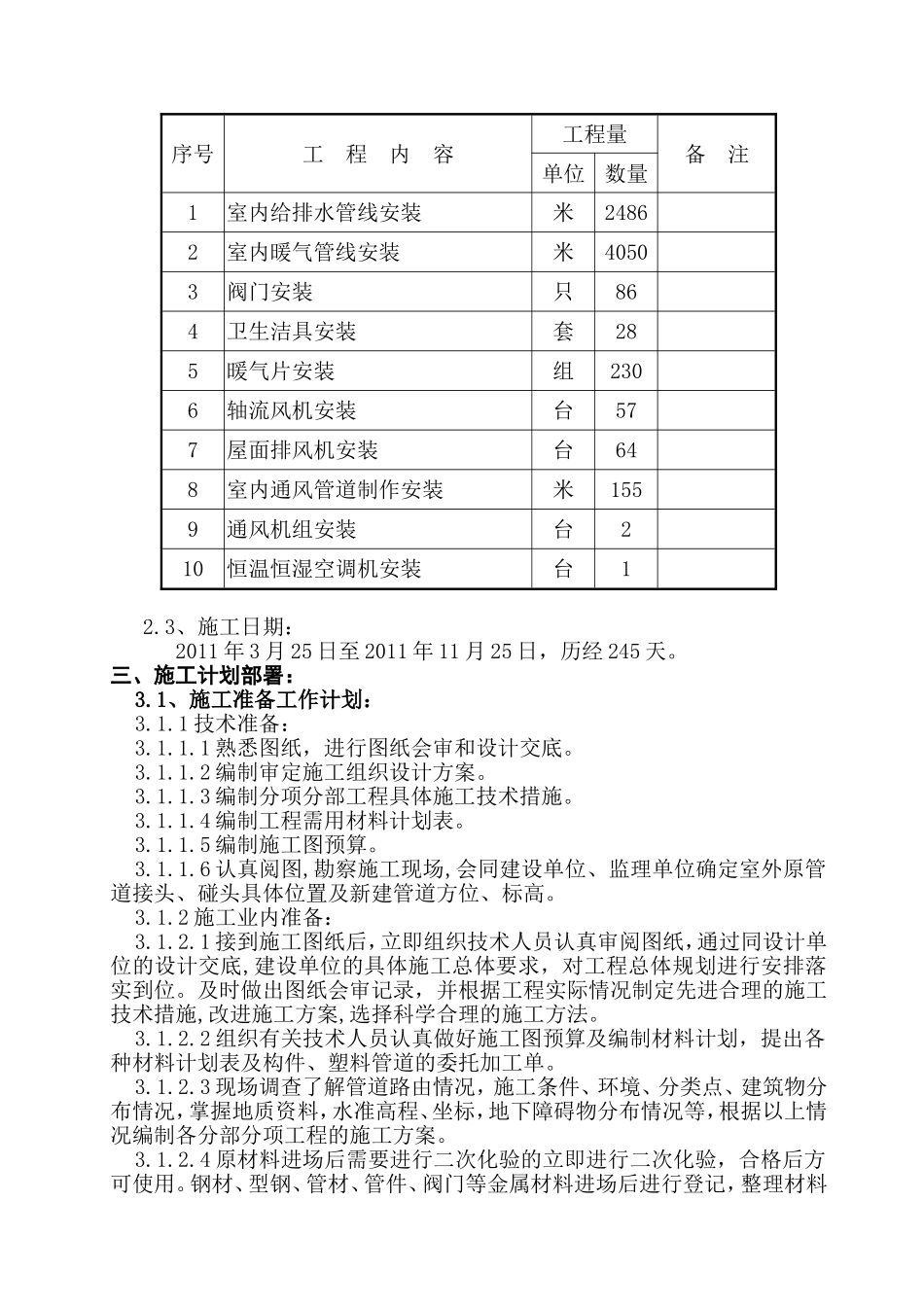

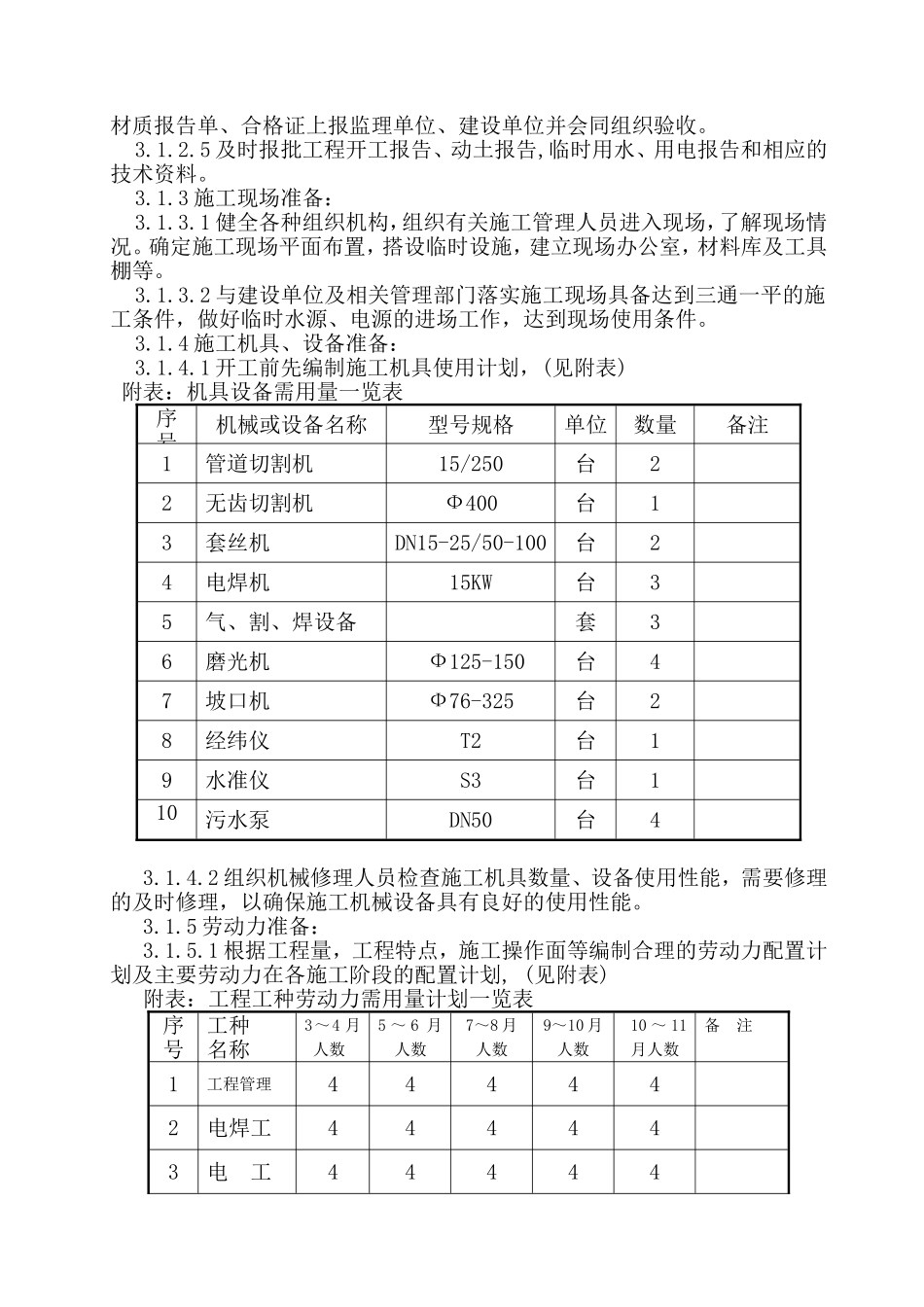

17工程施工图纸及其它相关规范二、工程概况:2
1、本工程为大
