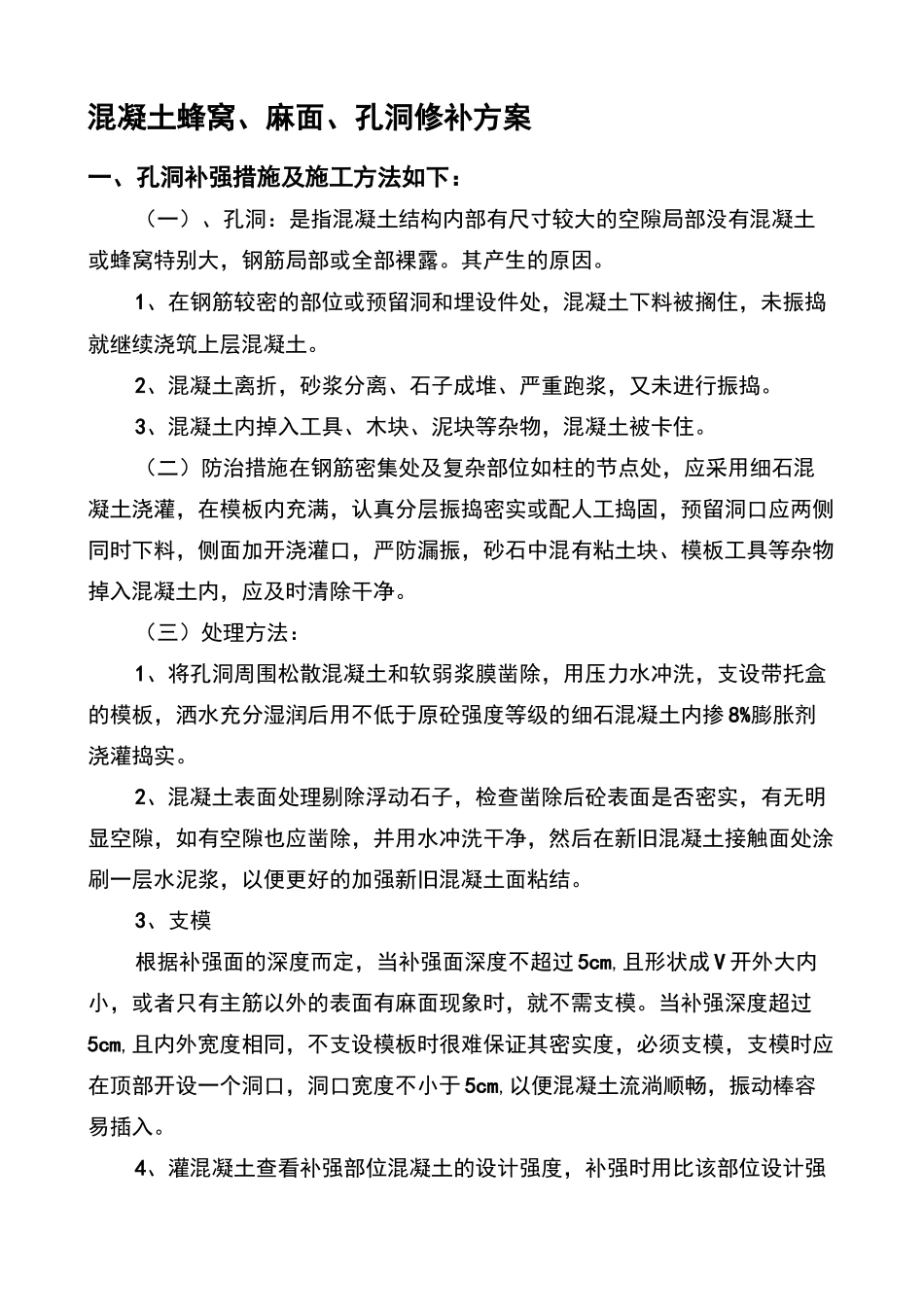

混凝土蜂窝麻面孔洞修补方案WTDstandardizationoffice【WTD5AB-WTDK08-WTD2C】混凝土蜂窝、麻面、孔洞修补方案一、孔洞补强措施及施工方法如下:(一)、孔洞:是指混凝土结构内部有尺寸较大的空隙局部没有混凝土或蜂窝特别大,钢筋局部或全部裸露。其产生的原因。1、在钢筋较密的部位或预留洞和埋设件处,混凝土下料被搁住,未振捣就继续浇筑上层混凝土。2、混凝土离折,砂浆分离、石子成堆、严重跑浆,又未进行振捣。3、混凝土内掉入工具、木块、泥块等杂物,混凝土被卡住。(二)防治措施在钢筋密集处及复杂部位如柱的节点处,应采用细石混凝土浇灌,在模板内充满,认真分层振捣密实或配人工捣固,预留洞口应两侧同时下料,侧面加开浇灌口,严防漏振,砂石中混有粘土块、模板工具等杂物掉入混凝土内,应及时清除干净。(三)处理方法:1、将孔洞周围松散混凝土和软弱浆膜凿除,用压力水冲洗,支设带托盒的模板,洒水充分湿润后用不低于原砼强度等级的细石混凝土内掺 8%膨胀剂浇灌捣实。2、混凝土表面处理剔除浮动石子,检查凿除后砼表面是否密实,有无明显空隙,如有空隙也应凿除,并用水冲洗干净,然后在新旧混凝土接触面处涂刷一层水泥浆,以便更好的加强新旧混凝土面粘结。3、支模根据补强面的深度而定,当补强面深度不超过 5cm,且形状成 V 开外大内小,或者只有主筋以外的表面有麻面现象时,就不需支模。当补强深度超过5cm,且内外宽度相同,不支设模板时很难保证其密实度,必须支模,支模时应在顶部开设一个洞口,洞口宽度不小于 5cm,以便混凝土流淌顺畅,振动棒容易插入。4、灌混凝土查看补强部位混凝土的设计强度,补强时用比该部位设计强度高一等级的混凝土内掺 8%膨胀剂进行补强,混凝土振捣密实。当深度小于 5cm 时,采用高一等级的细石混凝土内掺 8%膨胀剂进行补强;当深度大于 5cm 时,采用高一等级的混凝土内掺 8%膨胀剂进行补强,当表面只有麻面、没有露筋现象(因拆模过早表面局部有麻面现象时),用 1:2 水泥砂浆内掺 8%膨胀剂进行补强。因以上部位深度不大于 5cm,用高一等级的细石混凝土内掺 8%膨胀剂进行补强,局部因拆模过早表面有麻面,用 1:2 水泥砂浆内掺 8%膨胀剂进行补强。5、养护表面强度 12 小时后,对该部位进行洒水养护,养护时间不少于 5天。二、麻面补强措施及施工方法如下:(一)、麻面:是指混凝土局部表面出现缺浆和许多小凹坑、麻点形成粗糙面,但无钢筋外露现象。其产生的原因:1...
