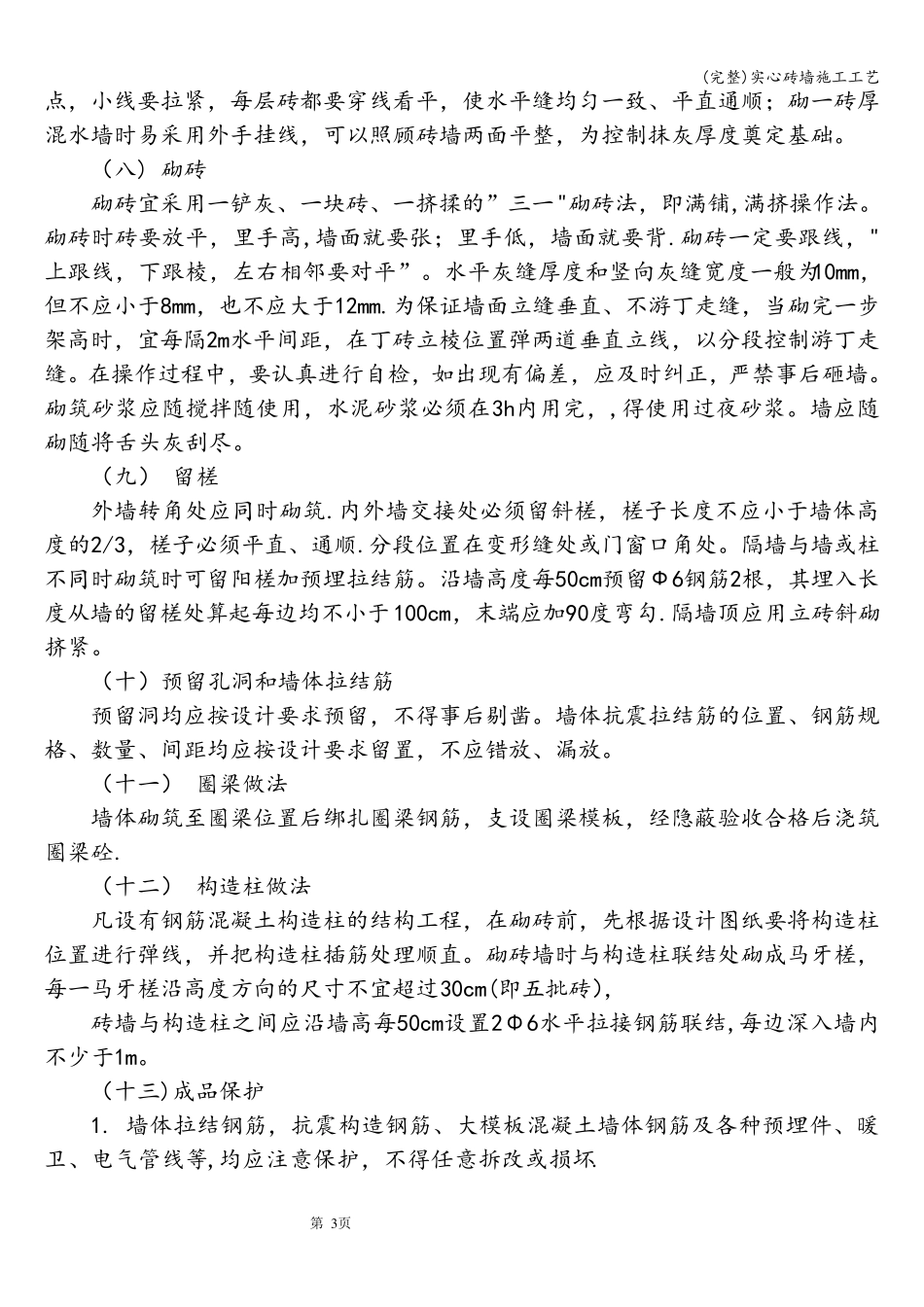

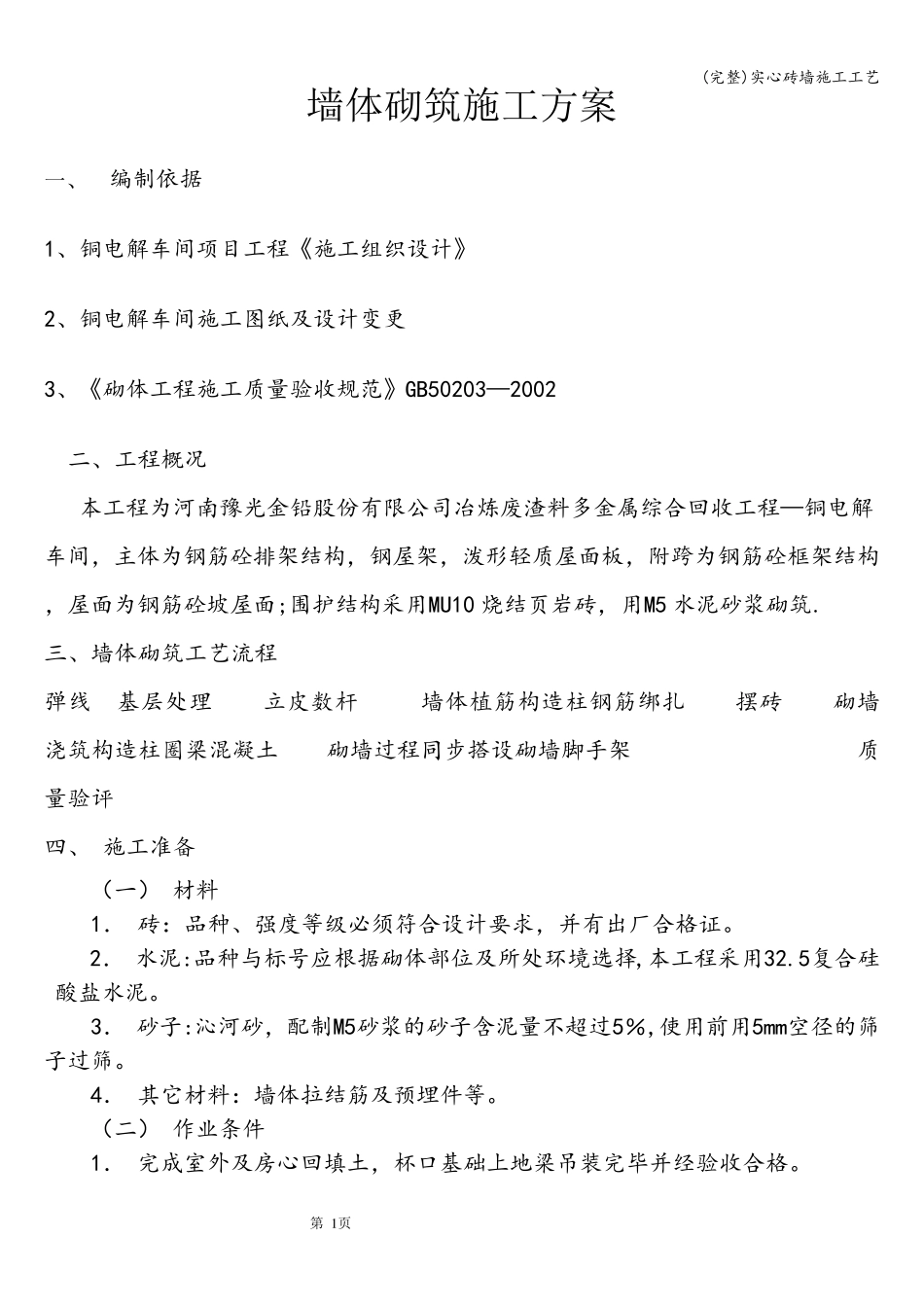

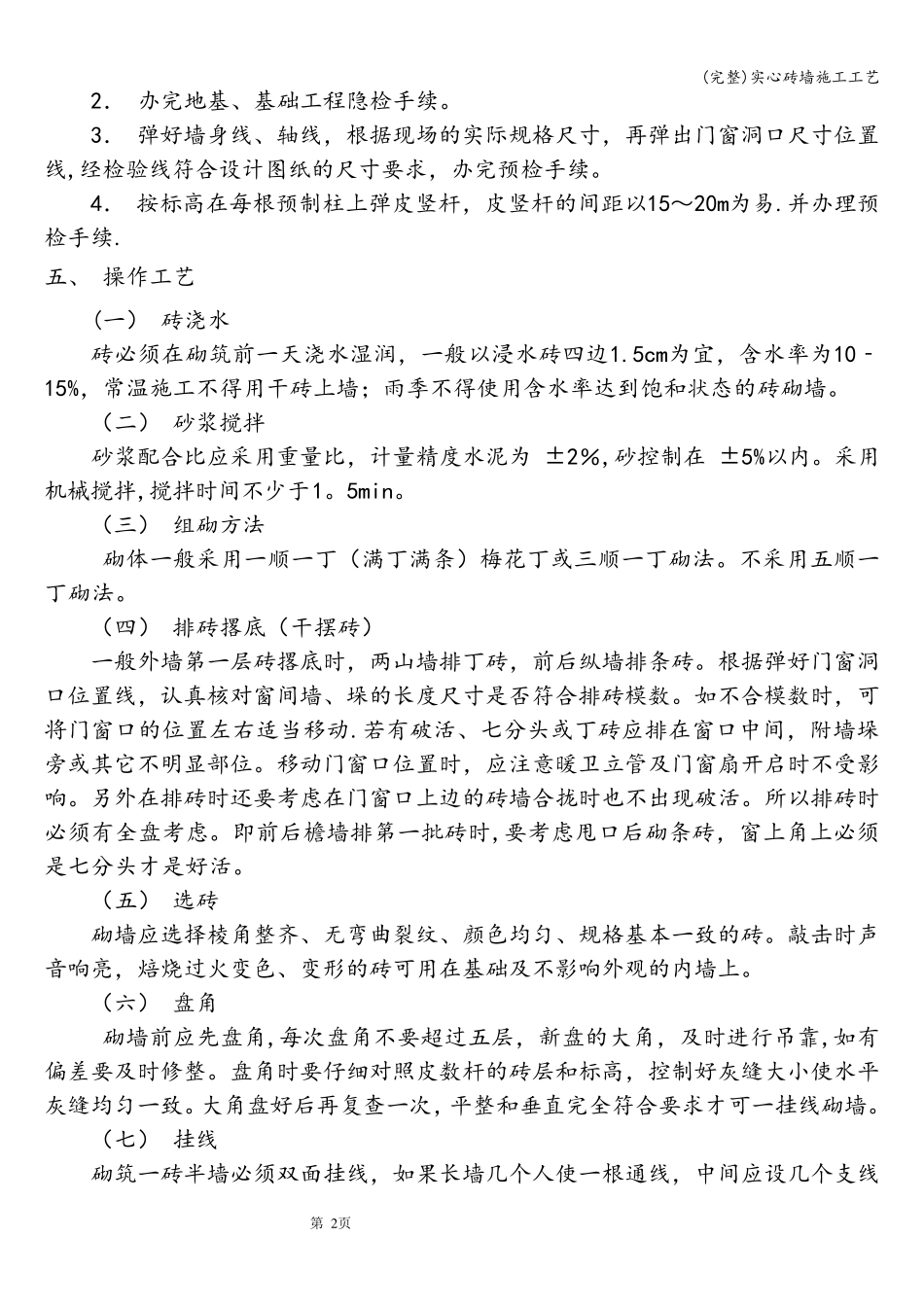

(完整)实心砖墙施工工艺 第 1 页 墙体砌筑施工方案 一、 编制依据 1、铜电解车间项目工程《施工组织设计》 2、铜电解车间施工图纸及设计变更 3、《砌体工程施工质量验收规范》GB50203—2002 二、工程概况 本工程为河南豫光金铅股份有限公司冶炼废渣料多金属综合回收工程—铜电解车间,主体为钢筋砼排架结构,钢屋架,泼形轻质屋面板,附跨为钢筋砼框架结构,屋面为钢筋砼坡屋面;围护结构采用MU10 烧结页岩砖,用M5 水泥砂浆砌筑. 三、墙体砌筑工艺流程 弹线 基层处理 立皮数杆 墙体植筋构造柱钢筋绑扎 摆砖 砌墙 浇筑构造柱圈梁混凝土 砌墙过程同步搭设砌墙脚手架 质量验评 四、 施工准备 (一) 材料 1. 砖:品种、强度等级必须符合设计要求,并有出厂合格证。 2. 水泥:品种与标号应 根 据砌体部 位 及所 处环 境 选 择 ,本工程采用32.5复 合硅酸 盐 水泥。 3. 砂子 :沁 河砂,配 制M5砂浆的 砂子 含 泥量不 超 过5% ,使 用前 用5mm空 径 的 筛子 过筛 。 4. 其 它 材料:墙体拉 结筋及预 埋 件 等。 (二) 作 业 条 件 1. 完成 室 外 及房 心回填 土,杯 口 基础 上 地 梁吊 装 完毕 并经 验收合格。 (完 整 )实 心 砖 墙 施 工 工 艺 第 2 页 2. 办 完 地 基 、 基 础 工 程 隐 检 手 续 。 3. 弹 好 墙 身 线 、 轴 线 , 根 据 现 场 的 实 际 规 格 尺 寸 , 再 弹 出 门 窗 洞 口 尺 寸 位 置线 ,经 检 验 线 符 合 设 计 图 纸 的 尺 寸 要 求 , 办 完 预 检 手 续 。 4. 按 标 高 在 每 根 预 制 柱 上 弹 皮 竖 杆 , 皮 竖 杆 的 间 距 以 15~ 20m为 易 .并 办 理 预检 手 续 . 五 、 操 作 工 艺 (一 ) 砖 浇 水 砖 必 须 在 砌 筑 前 一 天 浇 水 湿 润 , 一 般 以 浸 水 砖 四 边 1.5cm为 宜 , 含 水 率 为 10‐15%, 常 温 施 工 不 得 用 干 砖 上 墙 ; 雨 季 不 得 使 用 含 水 率 达 到 饱 和 状 态 的 砖 砌 墙 。 ( 二 ) 砂 浆 搅 拌 砂 浆 配 合 比 应 采 用 重 量 比 , 计 量 精 度 水 泥为 ±2%,砂 控制 在 ±5%以 内。 采 用机械搅 拌 ,搅 拌 时间 不 少于1。...
