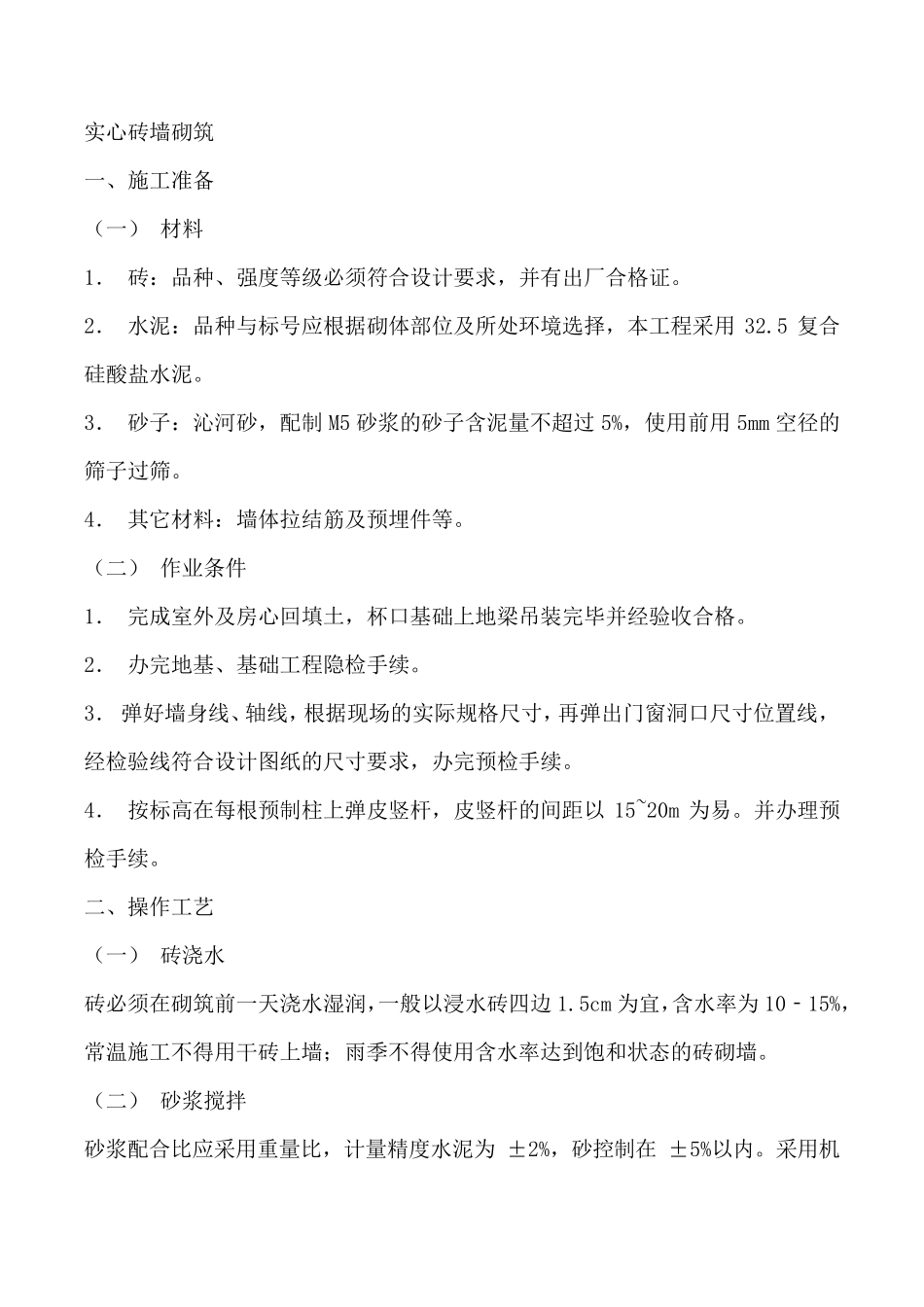

实 心 砖 墙 砌 筑 一 、 施 工 准 备 ( 一 ) 材 料 1. 砖 : 品 种 、 强 度 等 级 必 须 符 合 设 计 要 求 , 并 有 出 厂 合 格 证
2. 水 泥 : 品 种 与 标 号 应 根 据 砌 体 部 位 及 所 处 环 境 选 择 , 本 工 程 采 用32
5 复 合硅 酸 盐 水 泥
3. 砂 子 : 沁 河 砂 , 配 制 M5 砂 浆 的 砂 子 含 泥 量 不 超 过 5%, 使 用 前 用 5mm 空 径 的筛 子 过 筛
4. 其 它 材 料 : 墙 体 拉 结 筋 及 预 埋 件 等
( 二 ) 作 业 条 件 1. 完 成 室 外 及 房 心 回 填 土 , 杯 口 基 础 上 地 梁 吊 装 完 毕 并 经 验 收 合 格
2. 办 完 地 基 、 基 础 工 程 隐 检 手 续
3. 弹 好 墙 身 线 、 轴 线 , 根 据 现 场的 实 际规格 尺寸, 再弹 出 门窗洞口 尺寸位 置线 ,经 检 验 线 符 合 设 计 图纸的 尺寸要 求 , 办 完 预 检 手 续
4. 按标 高在每根 预 制 柱上 弹 皮竖杆, 皮竖杆的 间距以15~20m 为易
并 办 理预检 手 续
二 、 操作 工 艺 ( 一 ) 砖 浇水 砖 必 须 在砌 筑 前 一 天浇水 湿润,一 般以浸水 砖 四边1
5cm 为宜,含 水 率为10‐15%,常温施 工 不 得用 干砖 上 墙 ;雨季不 得使 用 含 水 率达到饱和状态的 砖 砌 墙
( 二 ) 砂 浆 搅拌 砂 浆 配 合 比应 采 用 重量 比, 计 量 精度 水 泥 为 ±2%, 砂 控制 在 ±5%以内

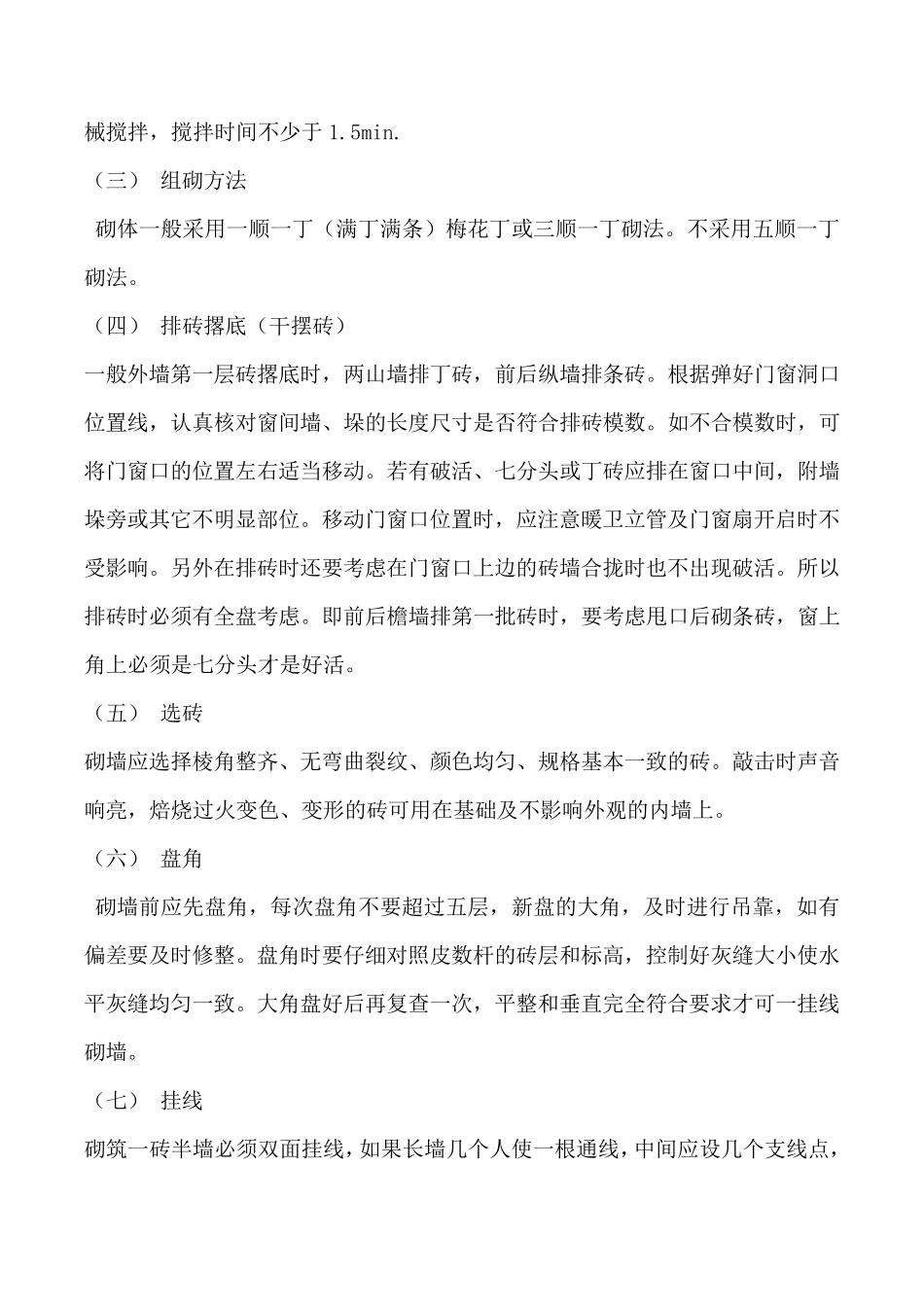

采 用 机械搅拌,搅拌时间不少于1

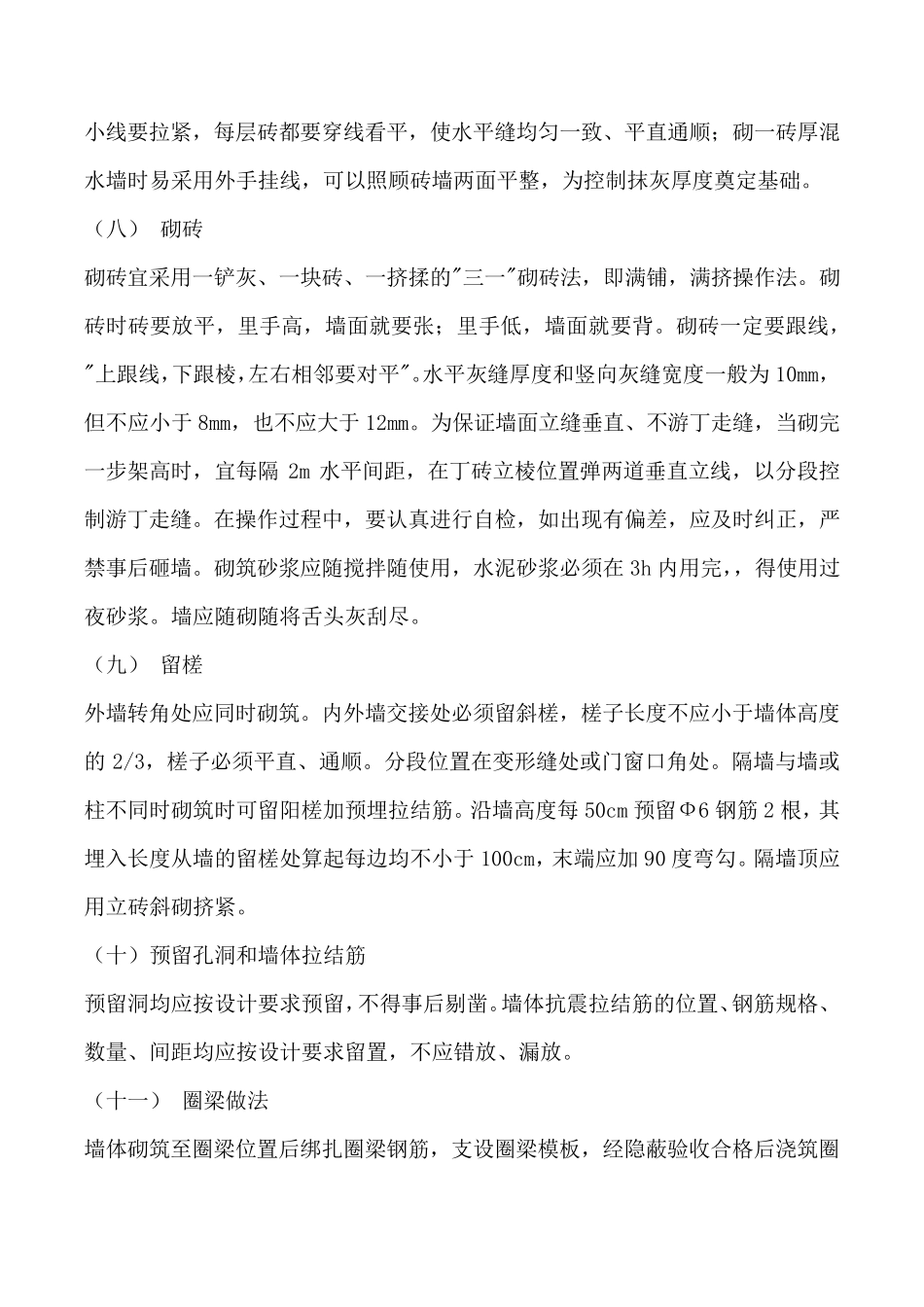

(三) 组砌方法 砌体一般采用一顺一丁(满丁满条)梅花丁或三顺一丁砌法
