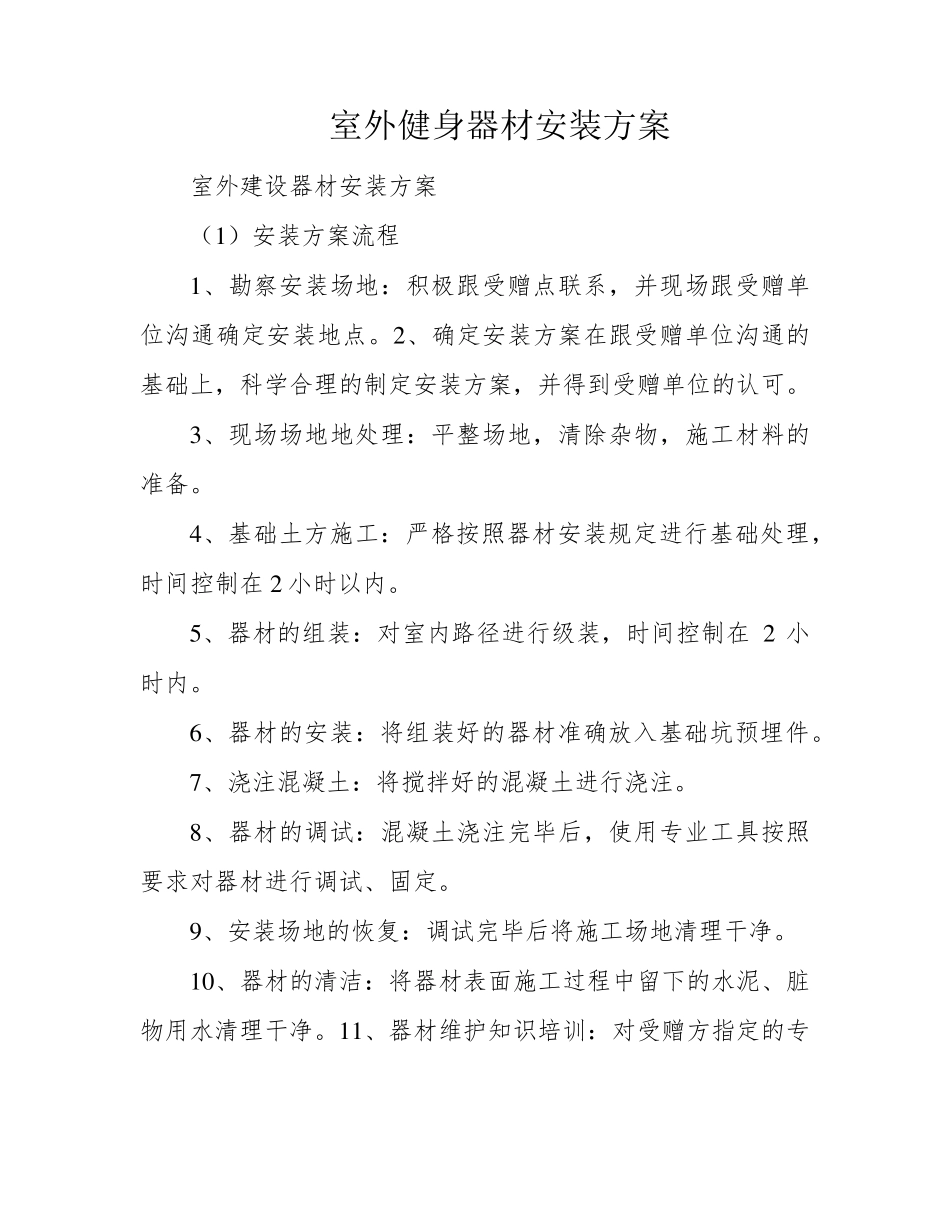

室外健身器材安装方案 室外建设器材安装方案 (1 )安装方案流程 1 、勘察安装场地:积极跟受赠点联系,并现场跟受赠单位沟通确定安装地点
2 、确定安装方案在跟受赠单位沟通的基础上,科学合理的制定安装方案,并得到受赠单位的认可
3 、现场场地地处理:平整场地,清除杂物,施工材料的准备
4 、基础土方施工:严格按照器材安装规定进行基础处理,时间控制在 2 小时以内
5 、器材的组装:对室内路径进行级装,时间控制在 2 小时内
6 、器材的安装:将组装好的器材准确放入基础坑预埋件
7 、浇注混凝土:将搅拌好的混凝土进行浇注
8 、器材的调试:混凝土浇注完毕后,使用专业工具按照要求对器材进行调试、固定
9 、安装场地的恢复:调试完毕后将施工场地清理干净
1 0 、器材的清洁:将器材表面施工过程中留下的水泥、脏物用水清理干净

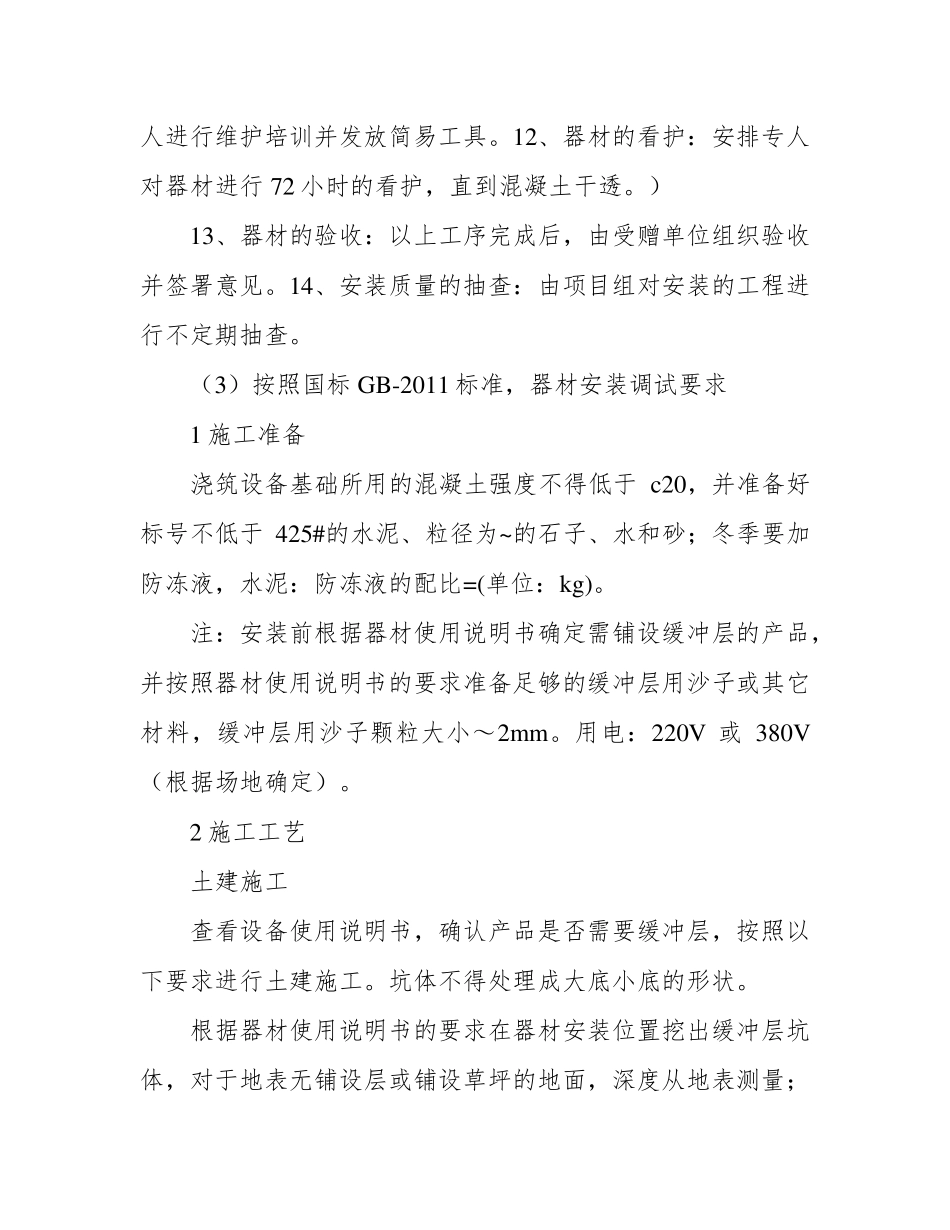

1 1 、器材维护知识培训:对受赠方指定的专人进行维护培训并发放简易工具
12、器材的看护:安排专人对器材进行72 小时的看护,直到混凝土干透
) 13、器材的验收:以上工序完成后,由受赠单位组织验收并签署意见
14、安装质量的抽查:由项目组对安装的工程进行不定期抽查
(3)按照国标 GB-2011 标准,器材安装调试要求 1 施工准备 浇筑设备基础所用的混凝土强度不得低于 c20,并准备好标号不低于 425#的水泥、粒径为~的石子、水和砂;冬季要加防冻液,水泥:防冻液的配比=(单位:kg)
注:安装前根据器材使用说明书确定需铺设缓冲层的产品,并按照器材使用说明书的要求准备足够的缓冲层用沙子或其它材料,缓冲层用沙子颗粒大小~2mm
用电:220V 或 380V(根据场地确定)
2 施工工艺 土建施工 查看设备使用说明书,确认产品是否需要缓冲层,按照以下要求进行土建施工
坑体不得处理成大底小底的形状

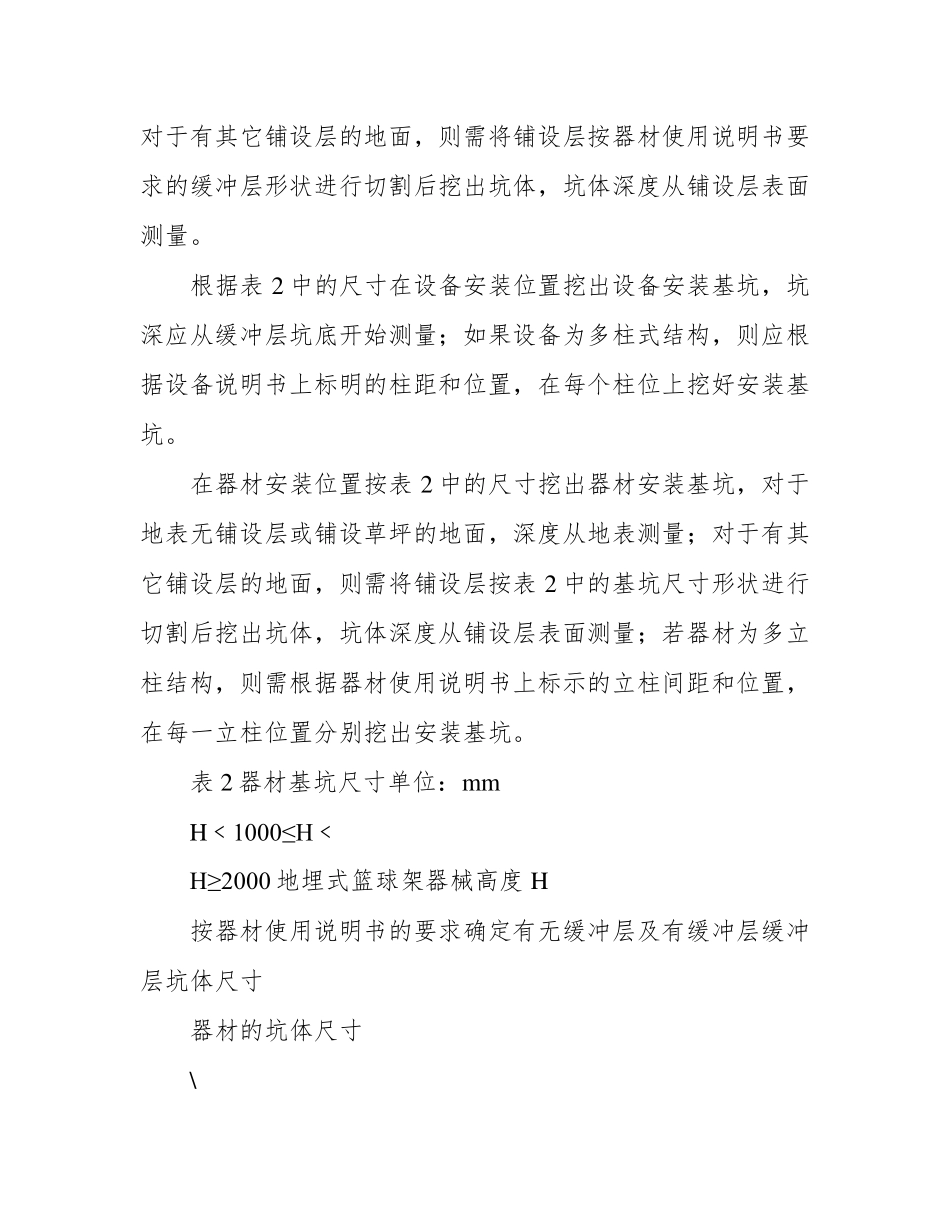

根据器材使用说明书的要求在器材安装位置
