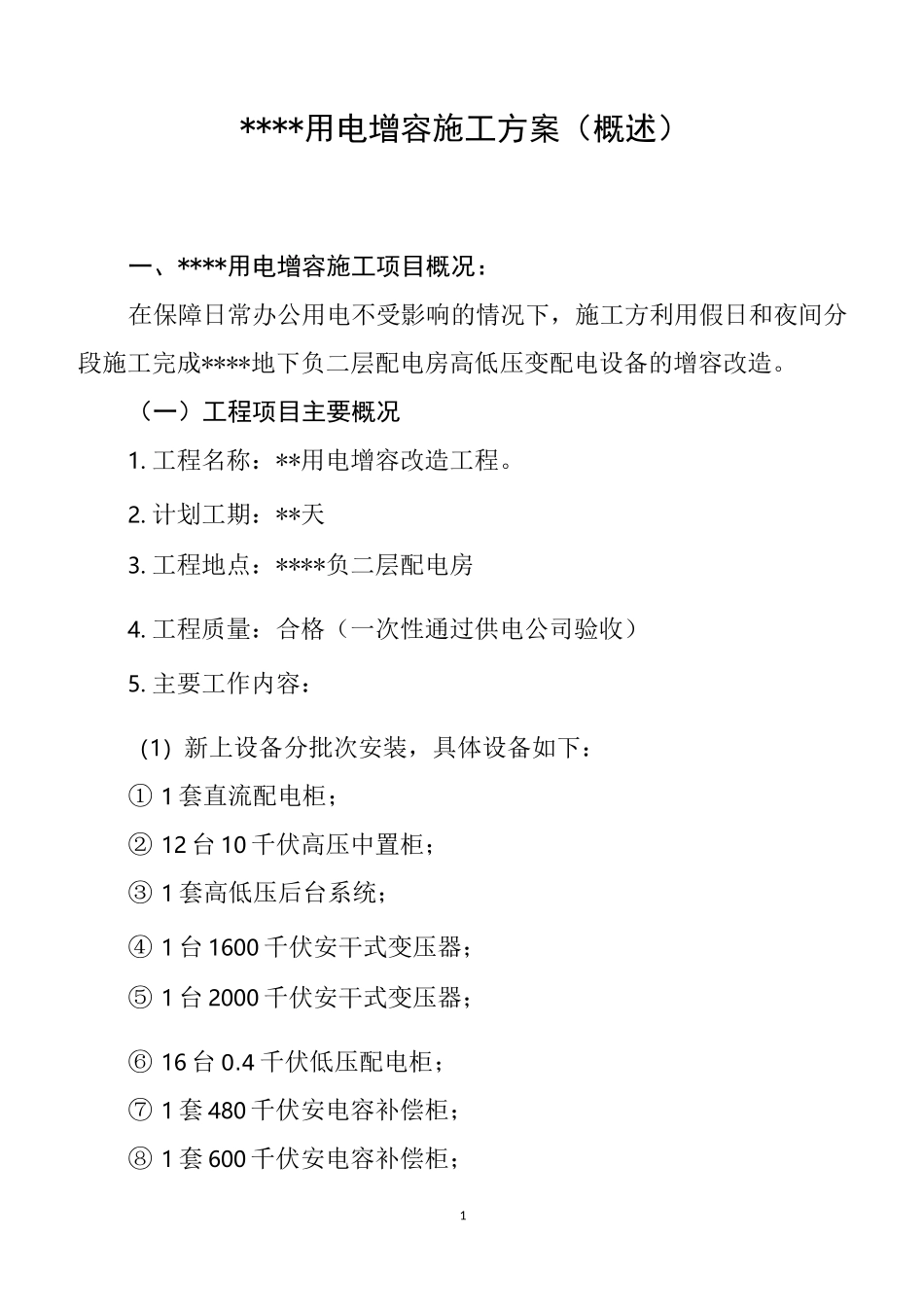

1****用电增容施工方案(概述)一、****用电增容施工项目概况:在保障日常办公用电不受影响的情况下,施工方利用假日和夜间分段施工完成****地下负二层配电房高低压变配电设备的增容改造。(一)工程项目主要概况1. 工程名称:**用电增容改造工程。2. 计划工期:**天3. 工程地点:****负二层配电房4. 工程质量:合格(一次性通过供电公司验收)5. 主要工作内容:(1)新上设备分批次安装,具体设备如下:① 1 套直流配电柜;② 12 台 10 千伏高压中置柜;③ 1 套高低压后台系统;④ 1 台 1600 千伏安干式变压器;⑤ 1 台 2000 千伏安干式变压器;⑥ 16 台 0.4 千伏低压配电柜;⑦ 1 套 480 千伏安电容补偿柜;⑧ 1 套 600 千伏安电容补偿柜;2⑨ 2 台变压器柜;⑩1 套 40 米长密集型母线槽,高压电缆及控制电缆敷设。(2)原有旧设备分批次拆除,相关设备范围同上。6.建设单位:**公司7.设计单位:****有限公司8.设备供应单位:****有限公司9.物资采购居间方:****有限公司10.施工单位:****有限公司11.监理单位:**有限公司(二)用电增容改造项目相关单位及承担任务:1. 用电增容设计单位:**建筑设计研究院有限公司,负责用电增容设计、设计变更、技术交底、参与验收和竣工图绘制等,配合解决施工过程中出现的相关设计技术问题。2. 用电增容设备供应商:**电气股份有限公司,负责按设计蓝图和招、投标文件生产出合格高低压变配电增容设备,通过供电部门的设备验收,安全运输设备到现场指定位置(-1 层设备吊装口),配合施工单位现场处理设备技术故障。3. 物资采购居间方:**电气产品经营管理有限公司,负责保证物资买卖合同的全面履行,组织成品通过(以供电部门为主的)验收,并督促卖方做好电气产品售后服务工作。4. 用电增容项目施工单位:**输变电工程有限公司,负责配电房3所有变配电设备的保护性拆除、二次吊装搬运、安装、调试、验收和质保任务,始终保持送电条件并负责其他一切协调事宜和费用。5.用电增容施工监理单位:**常源电力建设监理有限公司,负责用电增容改造施工全过程监理,承担施工期间保证大厦送电正常运行的监理责任。二、用电增容施工步骤和计划安排(一)施工前准备,计划 40 天,完成如下工作:1.建设单位:(1)负责在施工方要求的时间内提供新设备和移动柴油发电机组的堆放地点,场地占用约 30m2;(2)负责提供拆卸下旧设备的存放地点,场地占用约 70m2;(3)负责在...
