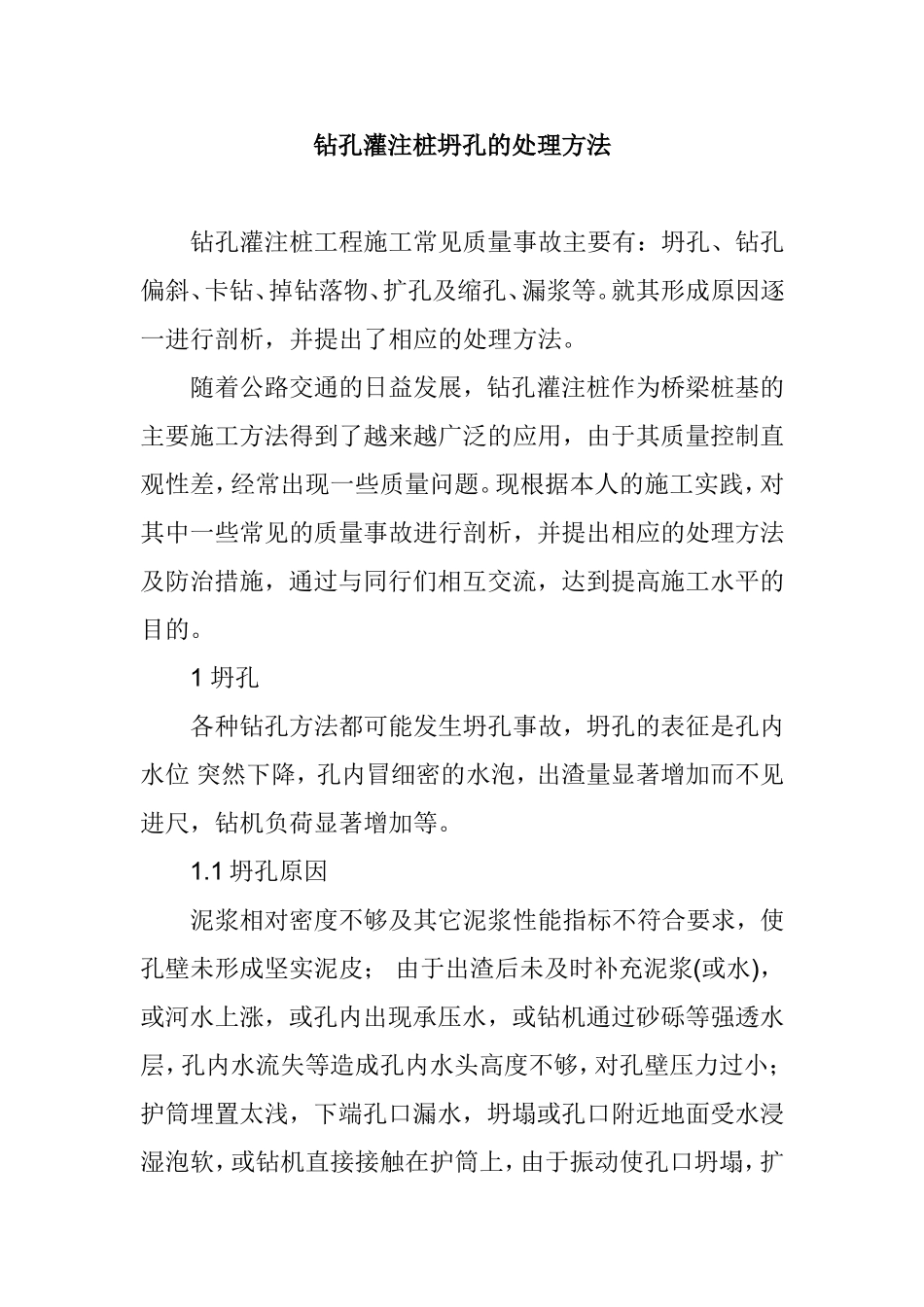

钻孔灌注桩坍孔的处理方法钻孔灌注桩工程施工常见质量事故主要有:坍孔、钻孔偏斜、卡钻、掉钻落物、扩孔及缩孔、漏浆等
就其形成原因逐一进行剖析,并提出了相应的处理方法
随着公路交通的日益发展,钻孔灌注桩作为桥梁桩基的主要施工方法得到了越来越广泛的应用,由于其质量控制直观性差,经常出现一些质量问题
现根据本人的施工实践,对其中一些常见的质量事故进行剖析,并提出相应的处理方法及防治措施,通过与同行们相互交流,达到提高施工水平的目的
1坍孔各种钻孔方法都可能发生坍孔事故,坍孔的表征是孔内水位突然下降,孔内冒细密的水泡,出渣量显著增加而不见进尺,钻机负荷显著增加等

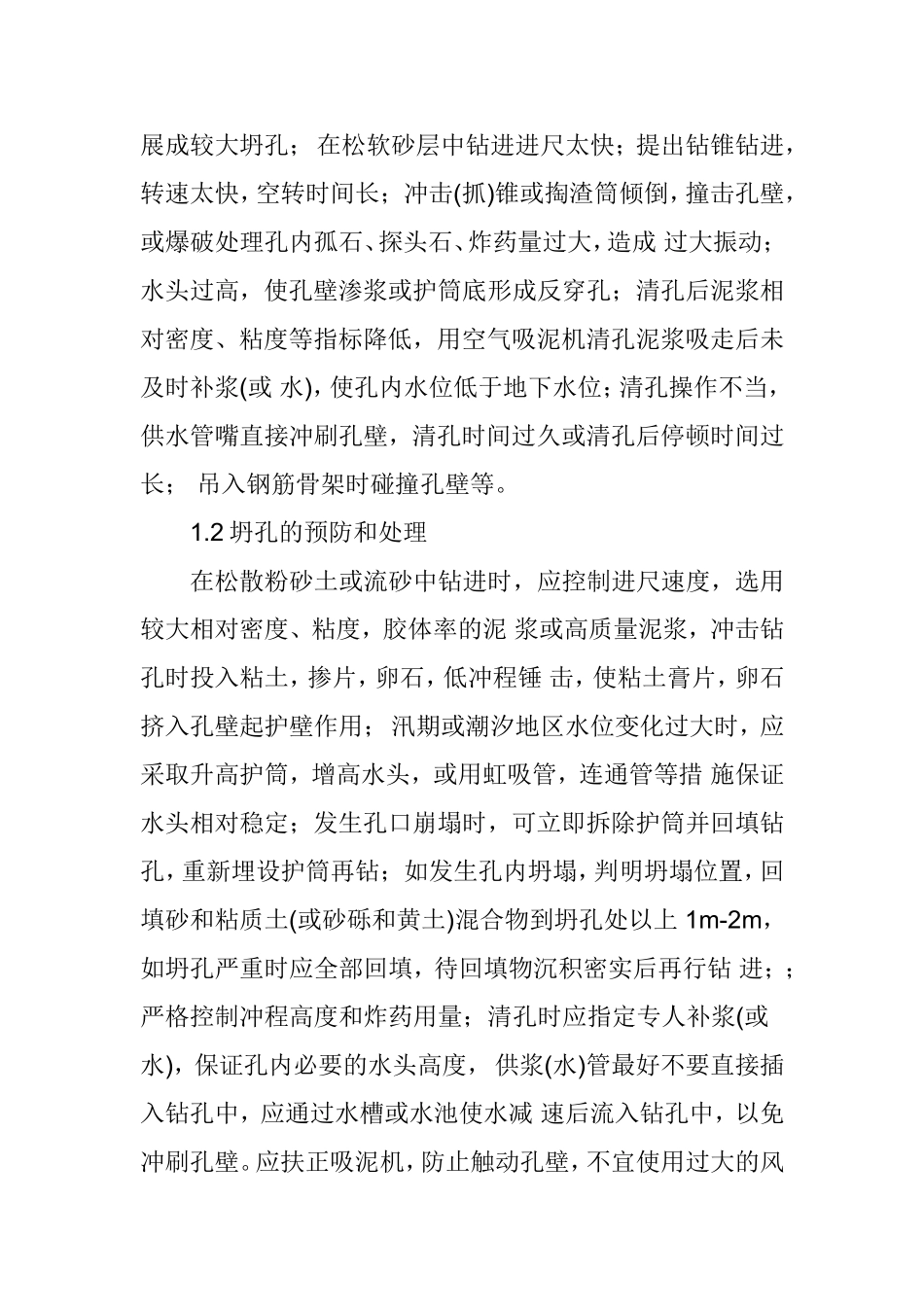

1坍孔原因泥浆相对密度不够及其它泥浆性能指标不符合要求,使孔壁未形成坚实泥皮;由于出渣后未及时补充泥浆(或水),或河水上涨,或孔内出现承压水,或钻机通过砂砾等强透水层,孔内水流失等造成孔内水头高度不够,对孔壁压力过小;护筒埋置太浅,下端孔口漏水,坍塌或孔口附近地面受水浸湿泡软,或钻机直接接触在护筒上,由于振动使孔口坍塌,扩展成较大坍孔;在松软砂层中钻进进尺太快;提出钻锥钻进,转速太快,空转时间长;冲击(抓)锥或掏渣筒倾倒,撞击孔壁,或爆破处理孔内孤石、探头石、炸药量过大,造成过大振动;水头过高,使孔壁渗浆或护筒底形成反穿孔;清孔后泥浆相对密度、粘度等指标降低,用空气吸泥机清孔泥浆吸走后未及时补浆(或水),使孔内水位低于地下水位;清孔操作不当,供水管嘴直接冲刷孔壁,清孔时间过久或清孔后停顿时间过长;吊入钢筋骨架时碰撞孔壁等

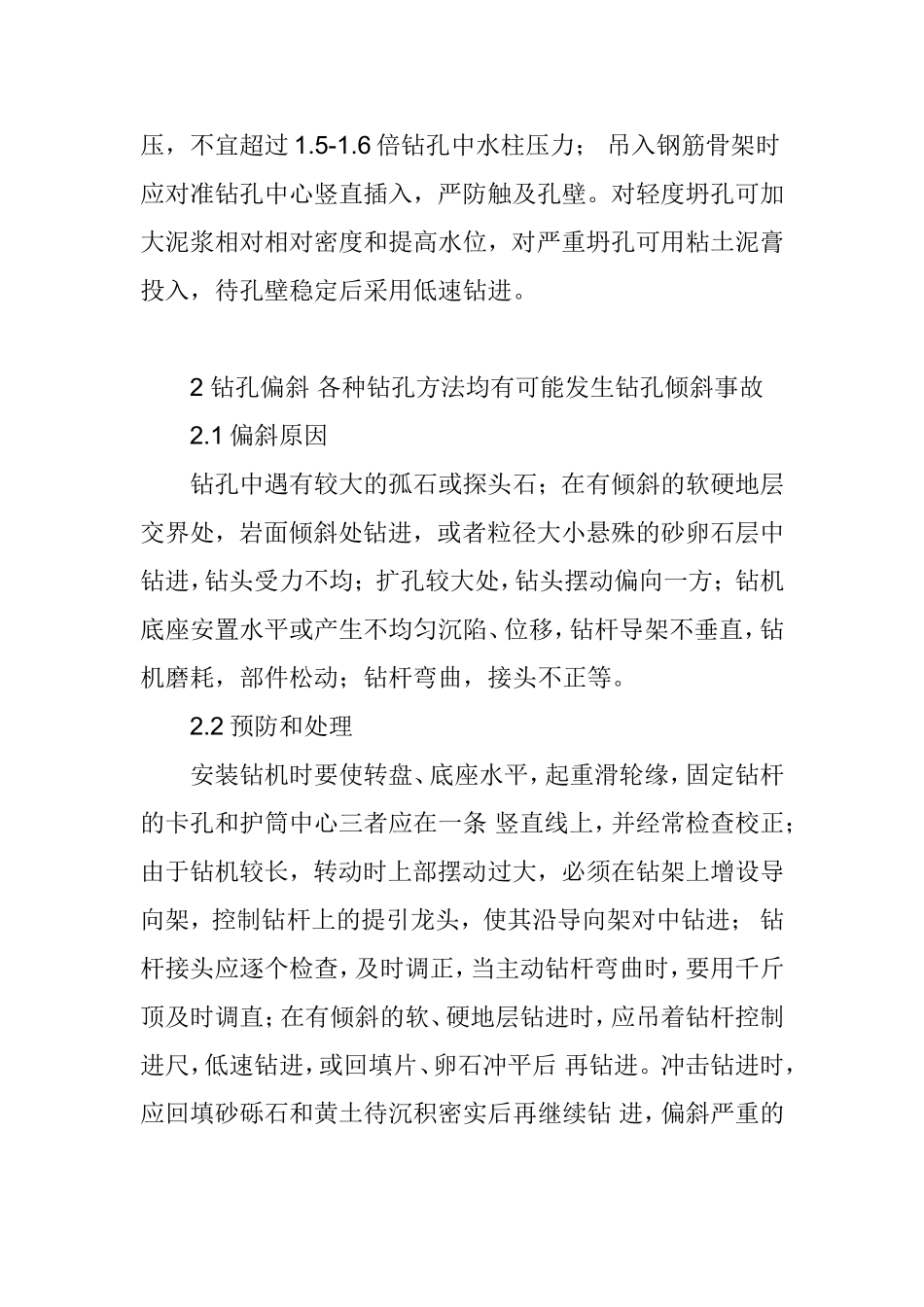

2坍孔的预防和处理在松散粉砂土或流砂中钻进时,应控制进尺速度,选用较大相对密度、粘度,胶体率的泥浆或高质量泥浆,冲击钻孔时投入粘土,掺片,卵石,低冲程锤击,使粘土膏片,卵石挤入孔壁起护壁作用;汛期或潮汐地区水位变化过大时,应采取升高护筒,增高水头,或用虹吸管,连通管等措施保证水头相对稳定;发生孔口崩
