北京双圆工程咨询监理有限公司 1 □□□□□工程 视频显示系统 监理实施细则 编制: 审批: 监 理 有 限 公司 2010 年 □ 月 北京双圆工程咨询监理有限公司 2 视频显示系统监理实施细则 1 视频显示系统工程概况 2 视频显示系统工程监理依据 2
1 建设单位与施工单位签订的协议、合同及有关文件
2 建设单位与监理单位签订的协议、合同及有关文件
3 视频显示系统的工程设计图纸、文件及变更
4 国家、地方有关标准、规范、规程: 《视频显示系统工程技术规范》GB50464-2008 《民用建筑电气设计规范》JGJ16-2008 《智能建筑设计标准》GB/T50314-2006 《智能建筑工程施工质量验收规范》GB50339-2003 《建筑电气工程施工质量验收规范》GB50303-2002 北京市《建筑工程资料管理规程》DB11/T-695-2010 《智能建筑弱电工程设计施工图集》97X700 本项目《监理规划》 3 监理目标 按建设单位与施工单位签定的施工合同、建设单位与监理单位签定的监理合同进行监理,对工程质量、进度、造价进行控制,做好合同管理和组织协调工作,力争使视频显示系统工程达到合同目标
4 视频显示系统事前控制的主要内容 4
1 图纸审查 监理工程师对视频显示系统图纸应进行认真审查,发现问题应作书面记录
2 施工队伍资质审查 从事视频显示系统工程的施工企业,必须具有建筑智能化工程专业承包资质, 工程项目技术负责人,应由具有相应的技术职称的人员担任
电工、电焊工应有特种作业操作证书
3 施工方案审批 承包单位在开工前 10 天,根据工程总体方案、施工图纸和现场实际情况编写视频显示系统施工方案,填写《工程技术文件报 审表 》表 C1-3,并 经 承包单位内部审核 、批准后 ,报 送 监理审批

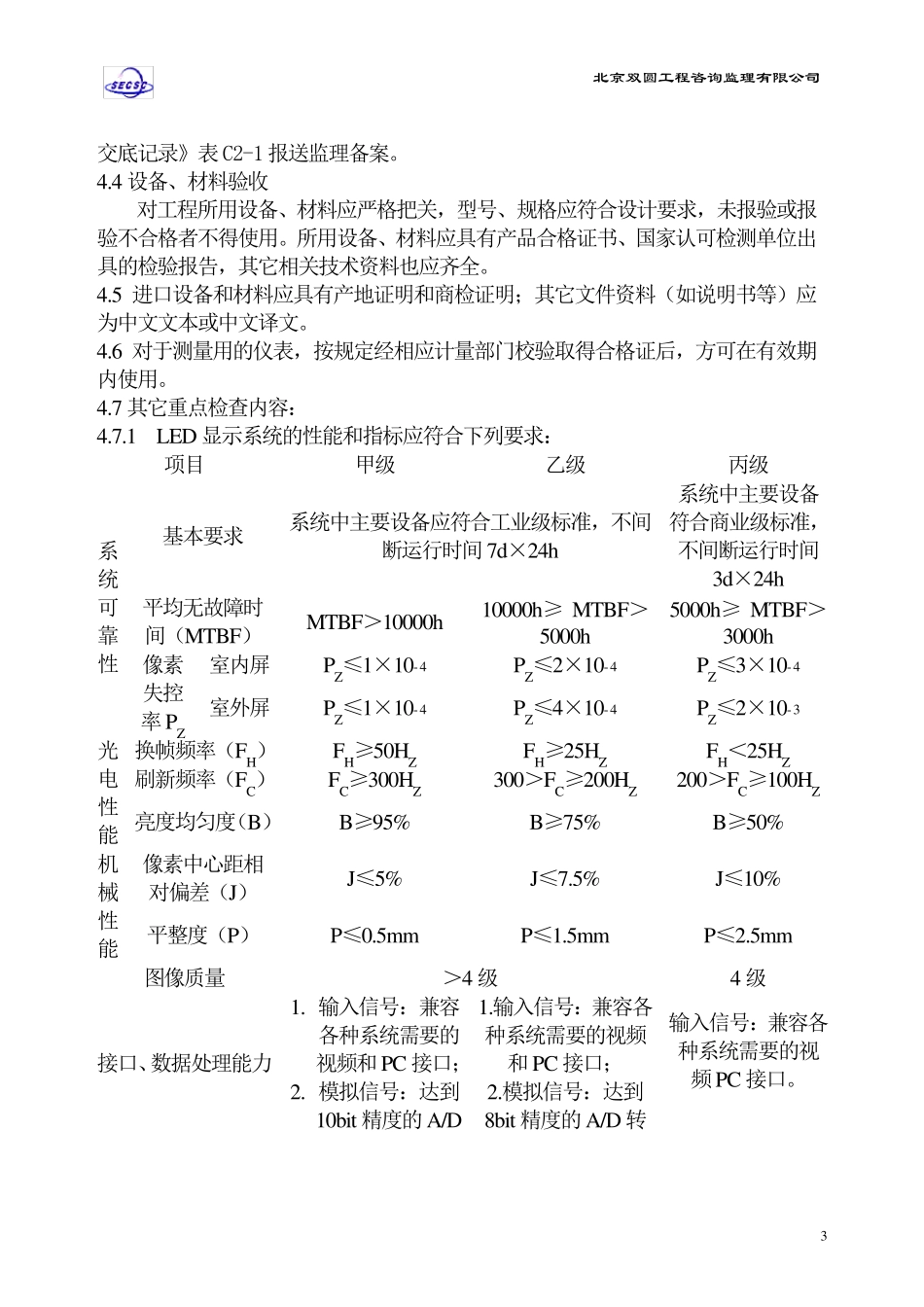

监理重 点 审查其
