电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

总监带班生产检查记录表

总监带班生产检查记录表_第1页
1/10
总监带班生产检查记录表_第2页
2/10
总监带班生产检查记录表_第3页
3/10

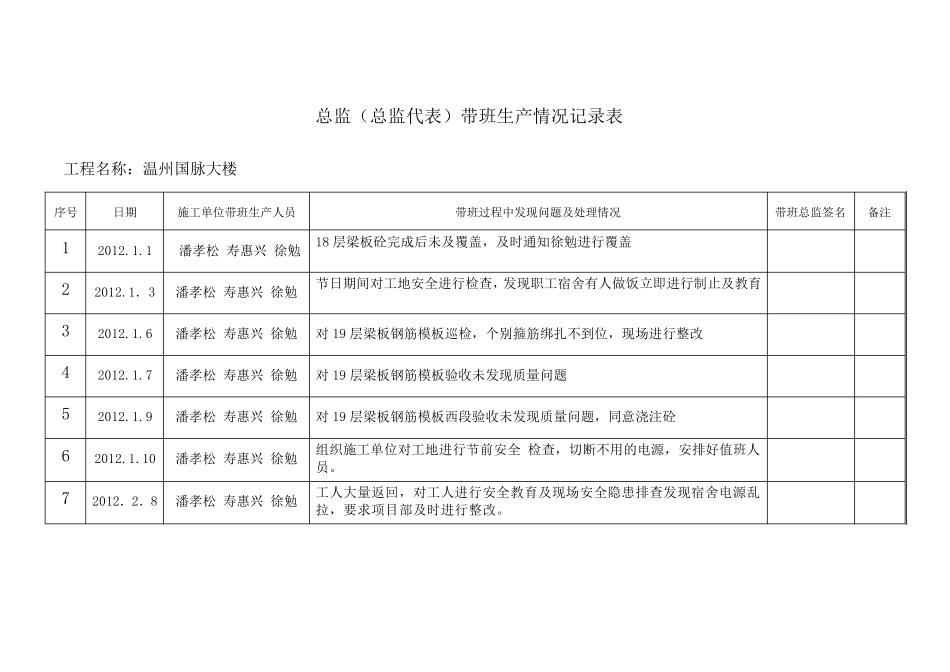

总监(总监代表)带班生产情况记录表 工程名称:温州国脉大楼 序号 日期 施工单位带班生产人员 带班过程中发现问题及处理情况 带班总监签名 备注 1 2012.1.1 潘孝松 寿惠兴 徐勉 18 层梁板砼完成后未及覆盖,及时通知徐勉进行覆盖 2 2012.1.3 潘孝松 寿惠兴 徐勉 节日期间对工地安全进行检查,发现职工宿舍有人做饭立即进行制止及教育 3 2012.1.6 潘孝松 寿惠兴 徐勉 对19 层梁板钢筋模板巡检,个别箍筋绑扎不到位,现场进行整改 4 2012.1.7 潘孝松 寿惠兴 徐勉 对19 层梁板钢筋模板验收未发现质量问题 5 2012.1.9 潘孝松 寿惠兴 徐勉 对19 层梁板钢筋模板西段验收未发现质量问题,同意浇注砼 6 2012.1.10 潘孝松 寿惠兴 徐勉 组织施工单位对工地进行节前安全 检查,切断不用的电源,安排好值班人员。 7 2012.2.8 潘孝松 寿惠兴 徐勉 工人大量返回,对工人进行安全教育及现场安全隐患排查发现宿舍电源乱拉,要求项目部及时进行整改。 总监(总监代表)带班生产情况记录表 工程名称:温州国脉大楼 序号 日期 施工单位带班生产人员 带班过程中发现问题及处理情况 带班总监签名 备注 8 2012.2.10 潘孝松 寿惠兴 徐勉 未发现存在质量安全问题 9 2012.2.13 潘孝松 寿惠兴 徐勉 发现3 个分配电箱在雨中未上锁,出现进水现象及时要求项目部做好防雨防漏电工作。 10 2012.2.15 潘孝松 寿惠兴 徐勉 室内砌墙发现部分灰缝较大,及时做了调整 11 2012.2.16 潘孝松 寿惠兴 徐勉 砌块竖缝灰浆饱满度不符合要求,个别模板接缝处不平整,现场整改。 12 2012.2.18 潘孝松 寿惠兴 徐勉 核查资料发现该批次进场砌块未及时送检,通知见证员及时进行见证取样。 13 2012.2.19 潘孝松 寿惠兴 徐勉 泥工班在浇筑5 层构造柱时,搭设简易脚手架不牢固不安全及时要求进行加固。 14 2012.2.20 潘孝松 寿惠兴 徐勉 19 层柱子钢筋施工时,工人站在箍筋上绑扎,外架人员搭设未系安全带,现场及时进行制止并对工人批评教育 。 总监(总监代表)带班生产情况记录表 工程名称:温州国脉大楼 序号 日期 施工单位带班生产人员 带班过程中发现问题及处理情况 带班总监签名 备注 15 2012.2.22 潘孝松 寿惠兴 徐勉 对现场消防设施进行检查发现个别灭火器压力不足,工人宿舍电源线乱拉乱接,通知寿工3 天内整改完毕。 16 2012.2.24 潘孝松 寿惠兴 徐...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

总监带班生产检查记录表

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
