总装工艺规程 第 1 页 共 20 页 自动扶梯总装工艺规程 总 装 工 艺 流 程 ⑴ 安 装 桁 架 → ⑵ 安 装 上 部 导 轨 部 件 → ⑶ 安 装 下 部 导 轨 部 件 → ⑷ 安 装 中 部 导 轨 → ⑸ 安 装驱 动 主 机 → ⑹ 调 整 扶 手 带 驱 动 部 件 和 安 装 压 带 部 件 → ⑺ 安 装 梳 齿 板 紧 固 件 → ⑻ 安 装 扶手 零 部 件 ( 固 定 在 桁 架 上 的 零 部 件 ) → ⑼ 安 装 梯 级 链 和 积 油 盘 → ⑽ 安 装 梯 级 → ⑾ 安 装玻 璃 托 架 、 玻 璃 、 扶 手 导 轨 、 扶 手 带 及 手 指 保 护 装 置 → ⑿ 调 试 扶 手 带 运 行 → ⒀ 安 装 铁踏 板 、 梳 齿 → ⒁ 安 装 围 裙 板 → ⒂ 安 装 内 、 外 盖 板 → ⒃ 安 装 安 全 部 件 → ⒄ 安 装 前 沿 板 →⒅ 电 气 安 装 → ⒆ 调 试 运 行 1
安 装 桁 架 1

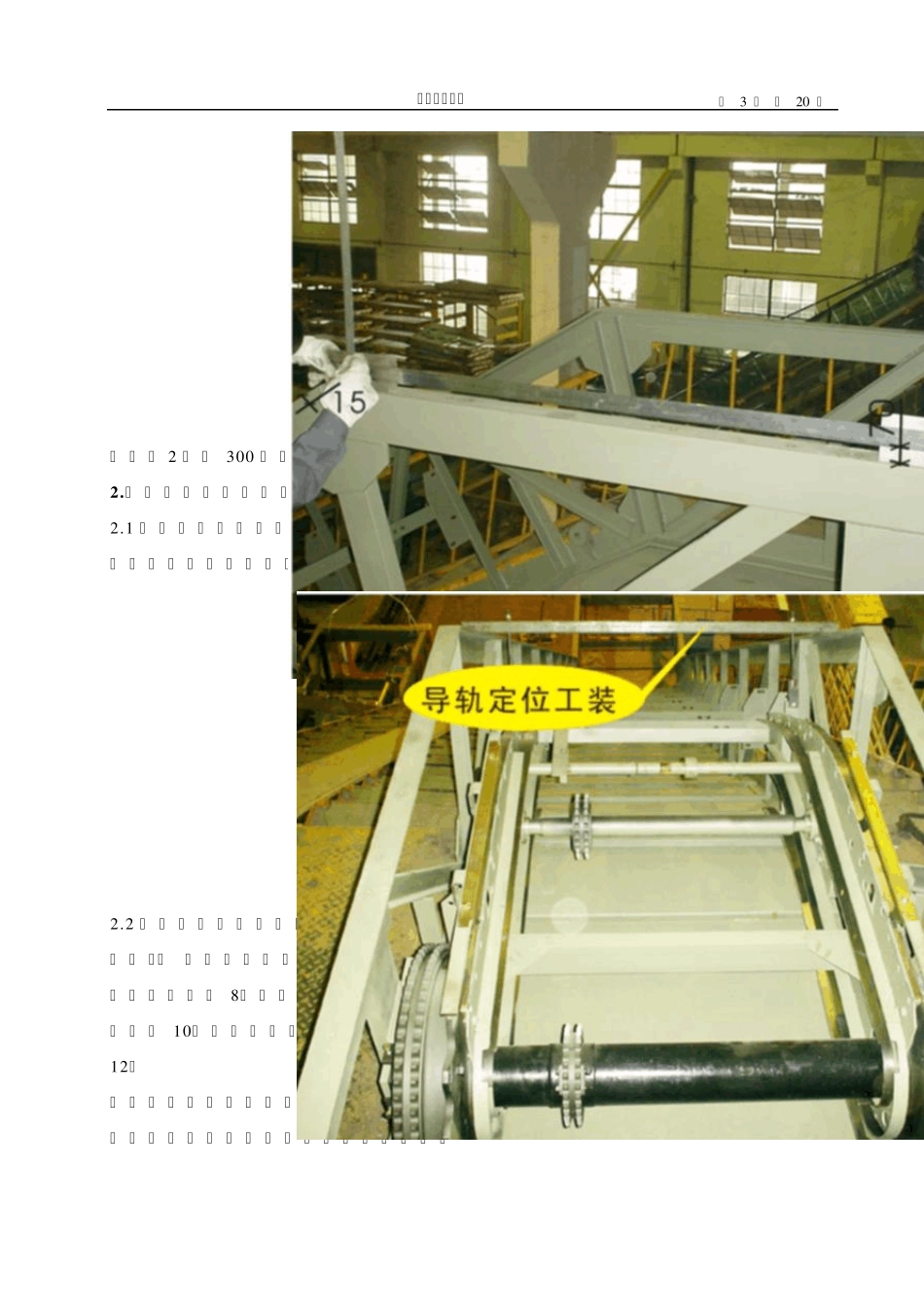

1 将 检 验 合 格 后 的 桁 架 清 扫 干 净 , 吊 至 总 装 工 作 架 上

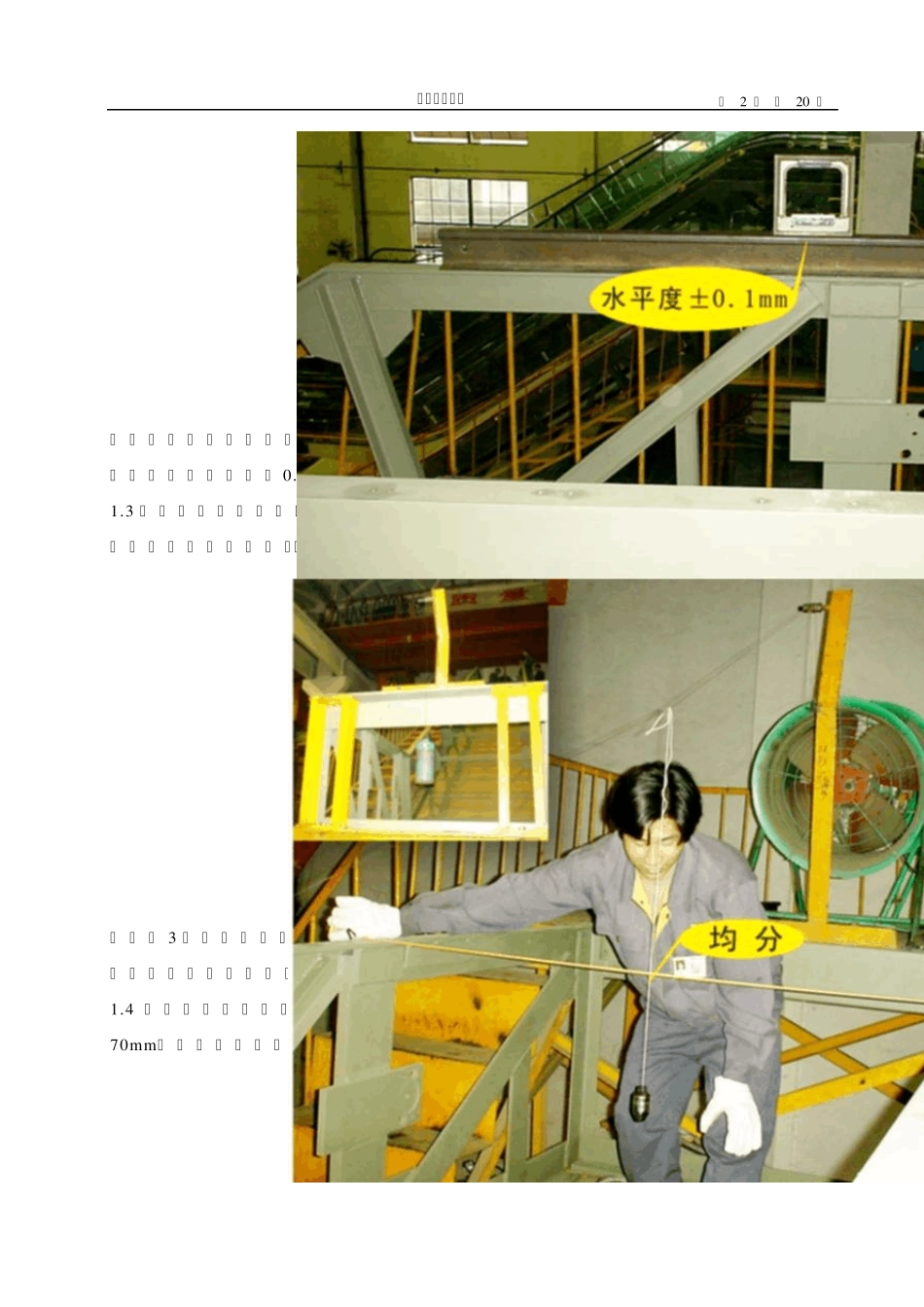

2 调 整 桁 架 的 水 平 : 利用桁架 上 下 端 支承角钢上的2 个M 20 螺栓,调节桁架 上 水 平 段 的 横向 水 平 ( 测 量 平 台 放 置 在 安 装 驱 动 主 轴 处 见 图1)、 桁 架 下 水 平 段 的 横 向 水 平 ( 测 量 平台 放 置 在 涨 紧 盘 处 见 图2) 和 上 水 平 段 的 纵 向 水 平 ( 见 图3)
图 1 图 2 资料来源 编制 校对 标准化 提出部门 审定 批准 标记 处数 更改文件号 签字 日期 职责 签字 日期 总装工艺规程 第 2 页 共 20 页 图3 工 具 : 测 量 平 尺 、 框 式 水 平 仪 ( 精 度 : 0
