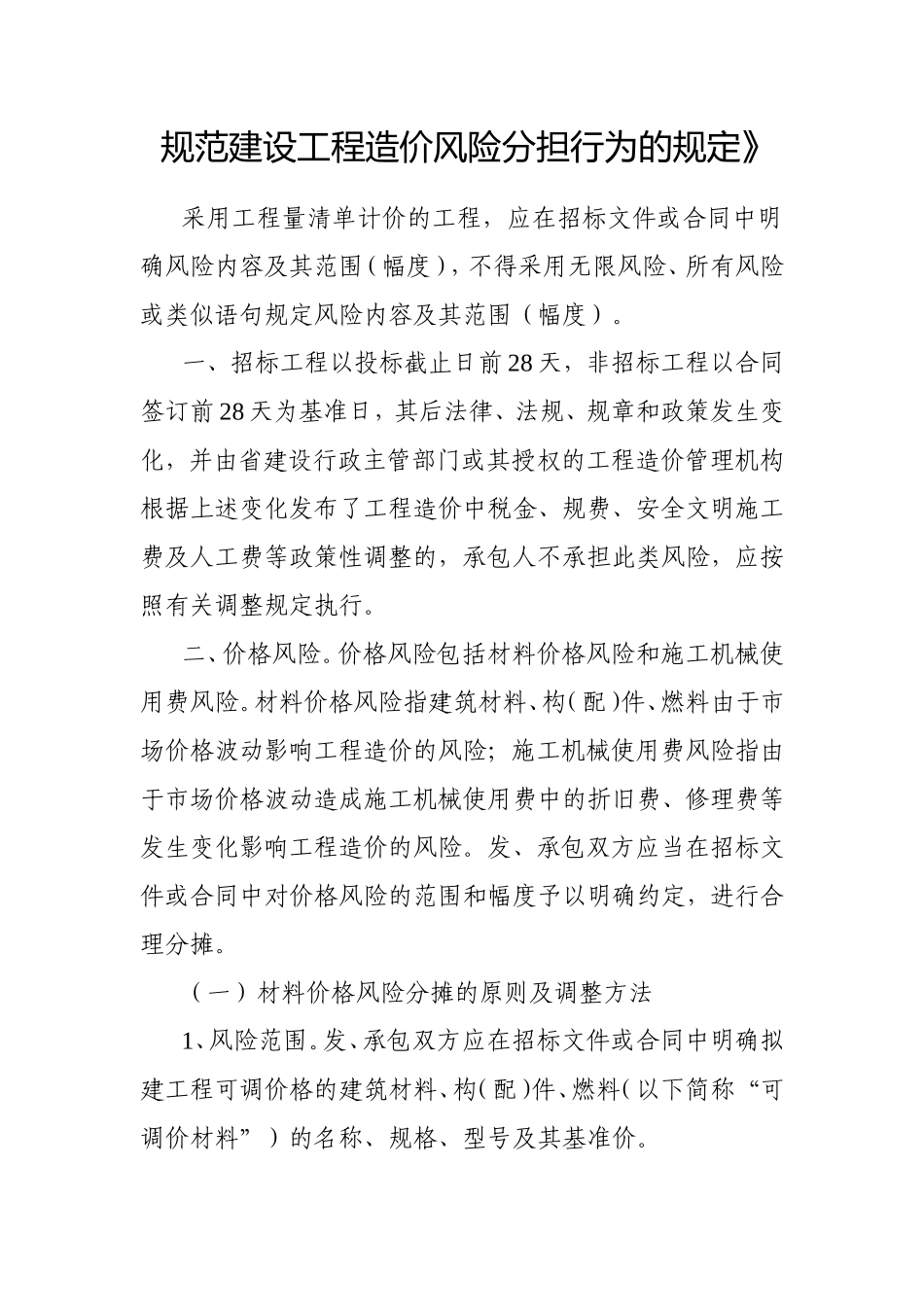

规范建设工程造价风险分担行为的规定》采用工程量清单计价的工程,应在招标文件或合同中明确风险内容及其范围(幅度),不得采用无限风险、所有风险或类似语句规定风险内容及其范围(幅度)
一、招标工程以投标截止日前28天,非招标工程以合同签订前28天为基准日,其后法律、法规、规章和政策发生变化,并由省建设行政主管部门或其授权的工程造价管理机构根据上述变化发布了工程造价中税金、规费、安全文明施工费及人工费等政策性调整的,承包人不承担此类风险,应按照有关调整规定执行
二、价格风险
价格风险包括材料价格风险和施工机械使用费风险
材料价格风险指建筑材料、构(配)件、燃料由于市场价格波动影响工程造价的风险;施工机械使用费风险指由于市场价格波动造成施工机械使用费中的折旧费、修理费等发生变化影响工程造价的风险
发、承包双方应当在招标文件或合同中对价格风险的范围和幅度予以明确约定,进行合理分摊
(一)材料价格风险分摊的原则及调整方法1、风险范围
发、承包双方应在招标文件或合同中明确拟建工程可调价格的建筑材料、构(配)件、燃料(以下简称“可调价材料”)的名称、规格、型号及其基准价

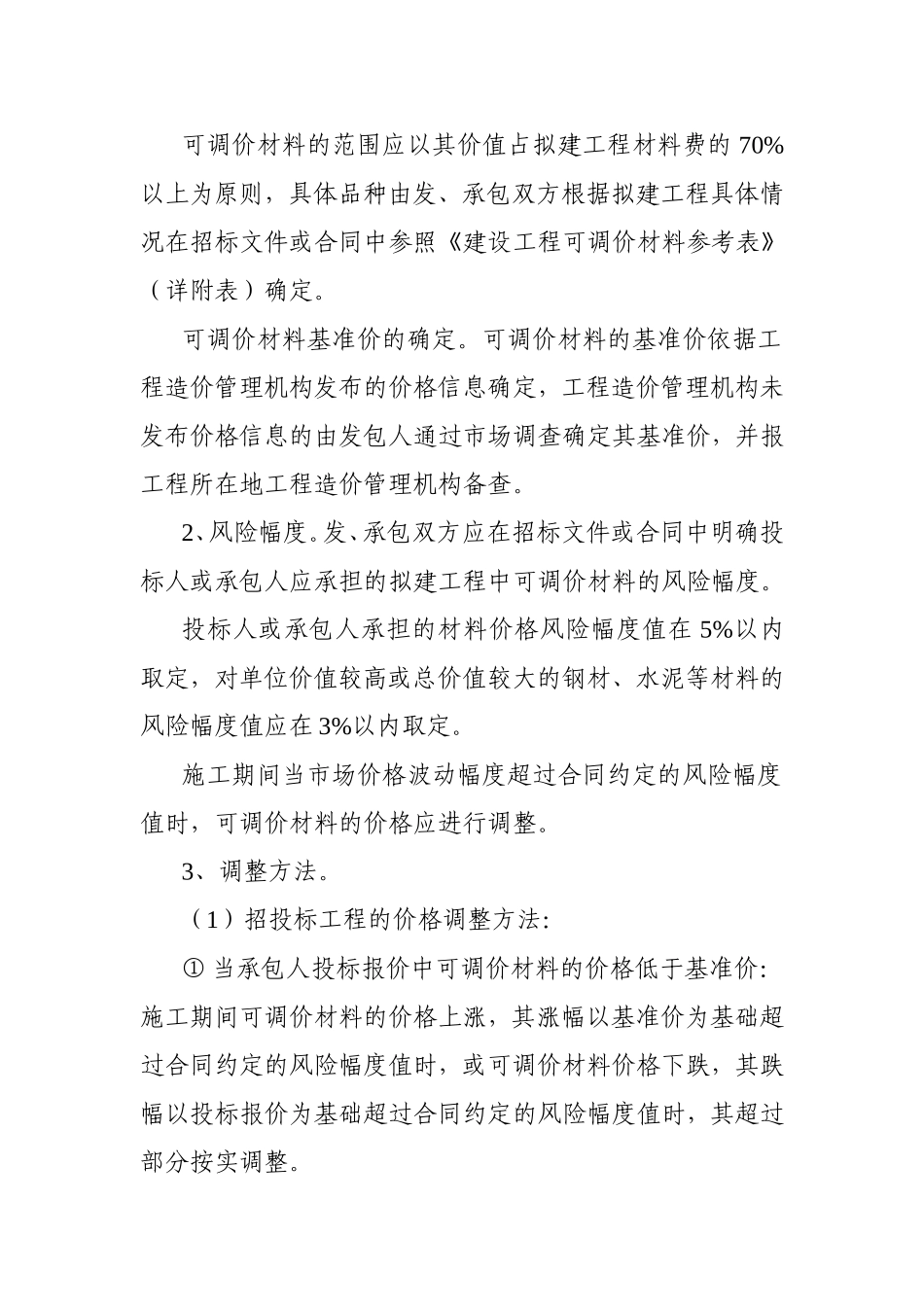

可调价材料的范围应以其价值占拟建工程材料费的70%以上为原则,具体品种由发、承包双方根据拟建工程具体情况在招标文件或合同中参照《建设工程可调价材料参考表》(详附表)确定
可调价材料基准价的确定
可调价材料的基准价依据工程造价管理机构发布的价格信息确定,工程造价管理机构未发布价格信息的由发包人通过市场调查确定其基准价,并报工程所在地工程造价管理机构备查
2、风险幅度
发、承包双方应在招标文件或合同中明确投标人或承包人应承担的拟建工程中可调价材料的风险幅度
投标人或承包人承担的材料价格风险幅度值在5%以内取定,对单位价值较高或总价值较大的钢材、水泥等材料的风险幅度值应在3%以内取定

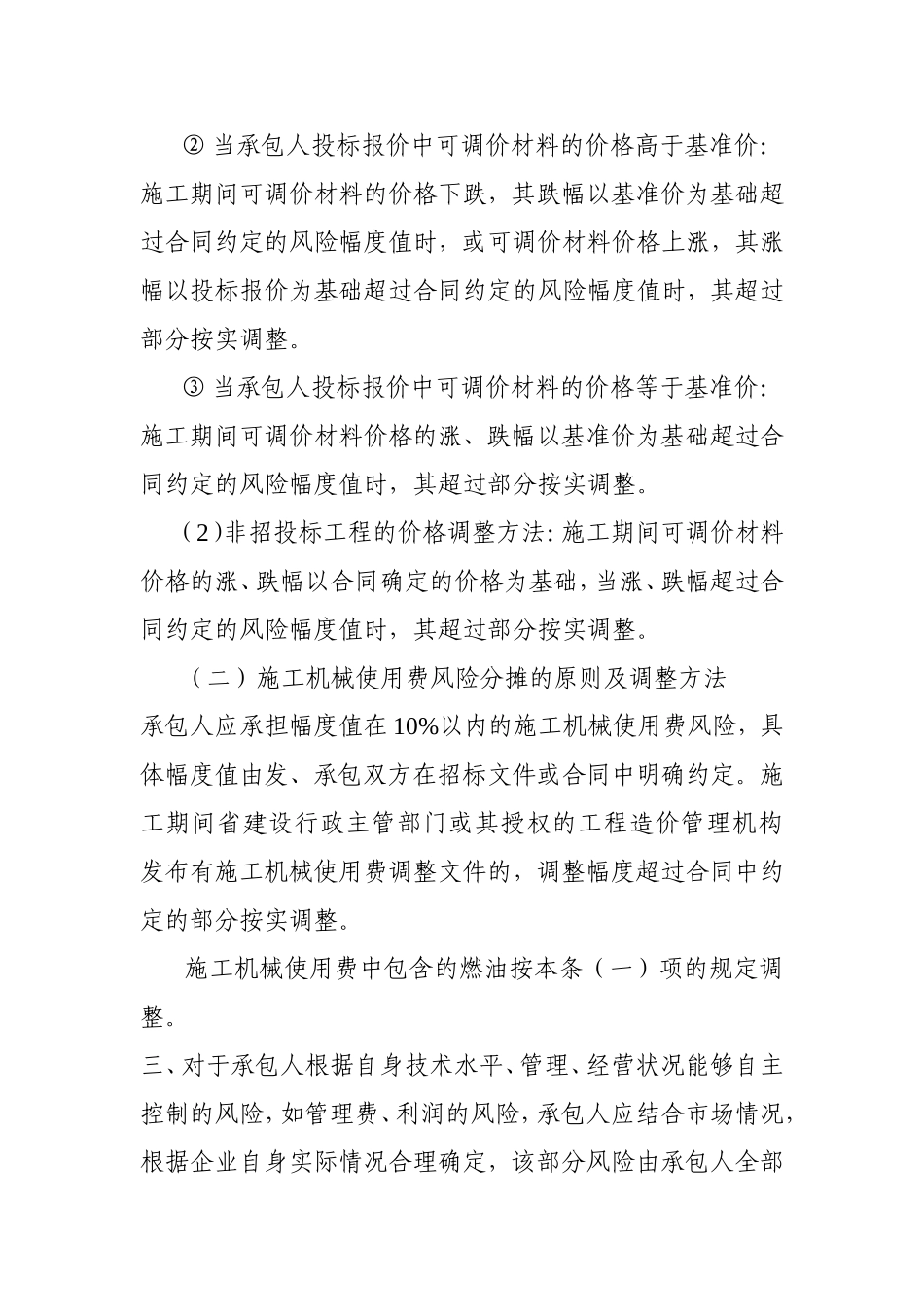

施工期间当市场价格波动幅度超过合同约定的风险幅
