掘锚一体机暨前配套操作规程 掘锚一体掘进设备的使用在一定程度上可以提高掘进工作面的机械化强度,减轻工人的劳动强度
我矿引进芬雷公司的掘锚一体前支护配套主要由延伸油缸、龙门机架、临时护顶、钻臂系统等组成,掘进机通过液压系统为配套设备提供动力
一、 机构组成 1、龙门机架 2、TRS 临时支护系统 3、S4200 钻臂 4、延伸机构 二、 操作顺序 1、断面切割成形后,将工作面浮煤清空,掘进机炮头着地,铲板着地; 2、掘进机司机到达机载前配套操作台,切换操作手柄至“锚杆”模式; 3、操作机架前倾手柄,前倾龙门机架,越过铲板及炮头; 4、操作机架伸缩手柄,启动前配套延伸油缸,将TRS 前支撑系统送至窝头适当位置; 5、操作机架前倾手柄,垂直龙门机架,打开钻臂控制阀 TRS 手柄启动TRS支撑系统,直至四个前支撑盘分别顶紧巷道顶、底板; 6、展开锚钻工作台,两名操作人员从掘进机侧面登上工作台,将临时支护网片一边与永久支护网局部联网,左、中、右各联一处,每处 3扣以上
后面两人将临时支护网用钢筋梯子梁推起,将钢筋梯子梁放置标定位置,工作台上两人通过操作钻臂横向移动手柄将钻臂横向移至顶锚杆标定位置,操作临时撑柱手柄,升起钻臂临时撑柱顶紧钢筋梯子梁,然后将临时支护网与永久支护网孔孔相联
7、由钻臂工作台上人员操作双重支护手柄使机架顶紧临时撑柱上顶板后,操作锚钻进给手柄,使锚钻上升至打顶位置
8、打顶眼:操作人员将1
2 米钻杆夹入钻机孔,开钻并给锚杆钻机加压,同时水路供水,钻孔到位后,下缩钻机到下极限位置后,停钻换 2
4 米长钻杆,重复上述动作完成打眼

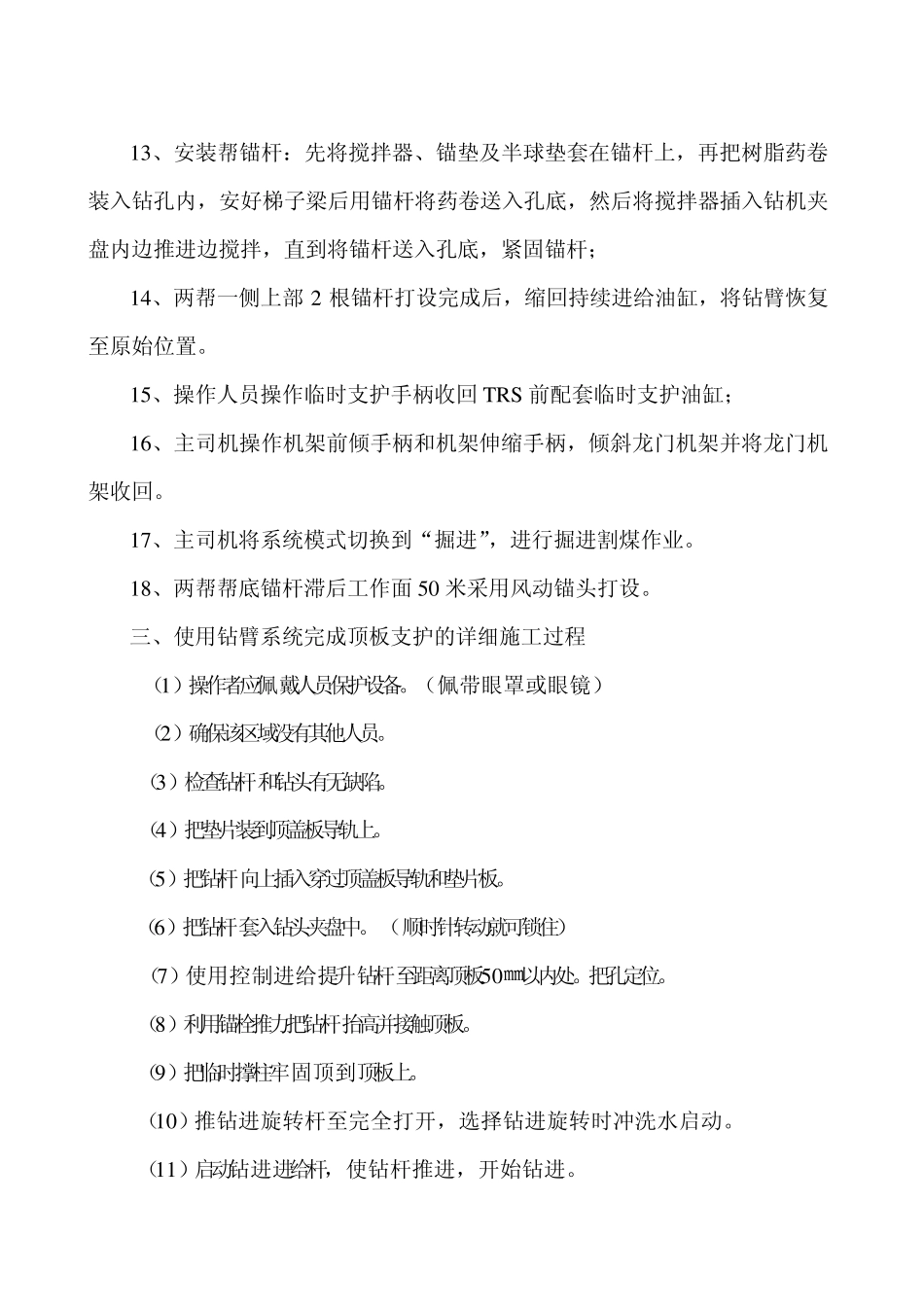

(顶锚杆孔深为 2300m m ); 9、安装顶锚杆:先把锚垫、半球垫、快速安装器套在锚杆上,再把树脂药卷依次装入钻孔并用锚杆将药卷送到孔底,并将专用搅拌器插入钻机夹盘内,然后边搅拌边推进,直到将锚杆送入孔底; 10、紧固锚杆:等
