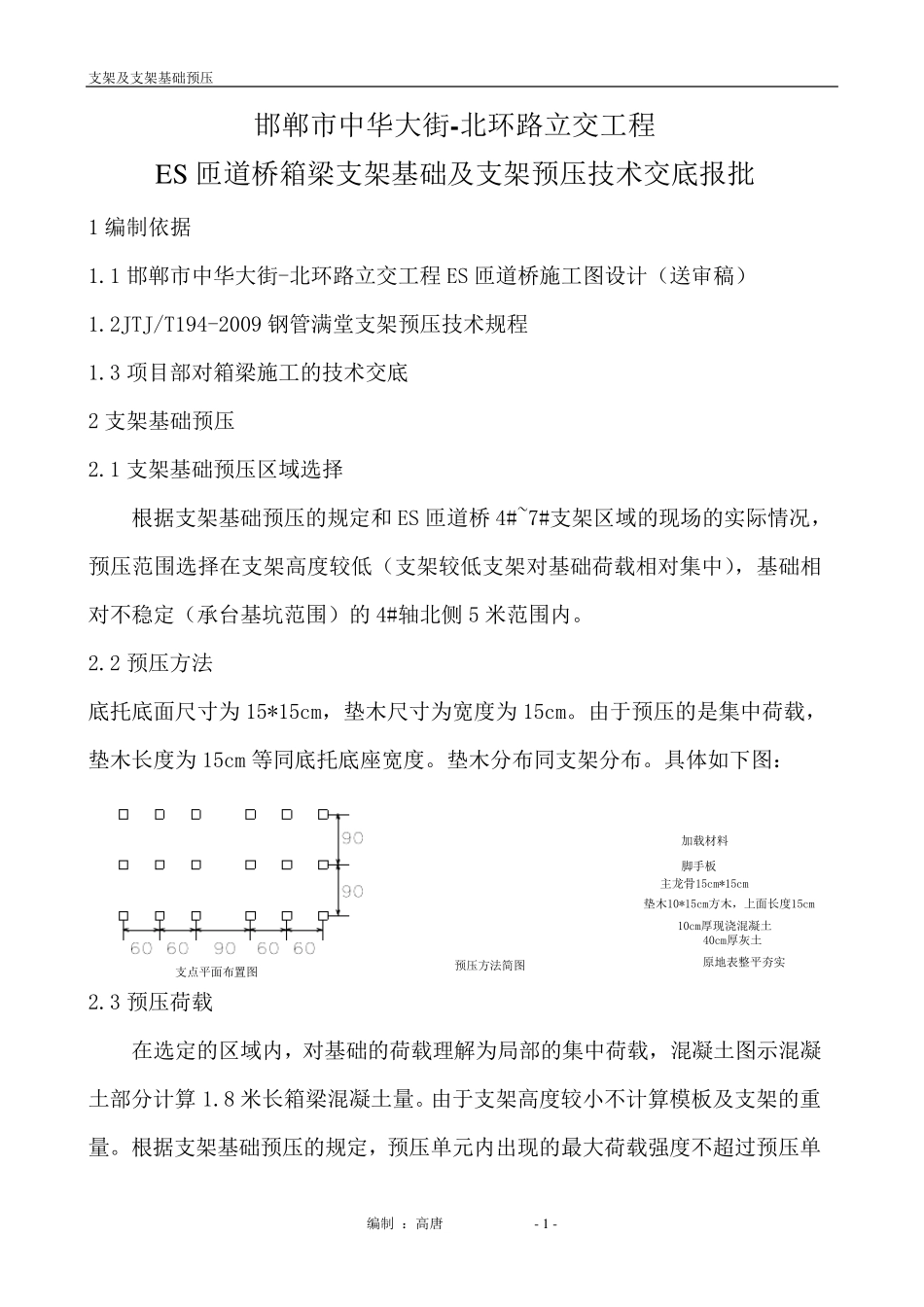

支架及支架基础预压 编制 :高唐 - 1 - 邯郸市中华大街-北环路立交工程 ES 匝道桥箱梁支架基础及支架预压技术交底报批 1 编制依据 1
1 邯郸市中华大街-北环路立交工程ES 匝道桥施工图设计(送审稿) 1
2JTJ/T194-2009 钢管满堂支架预压技术规程 1
3 项目部对箱梁施工的技术交底 2 支架基础预压 2
1 支架基础预压区域选择 根据支架基础预压的规定和ES 匝道桥4#~7#支架区域的现场的实际情况,预压范围选择在支架高度较低(支架较低支架对基础荷载相对集中),基础相对不稳定(承台基坑范围)的4#轴北侧5 米范围内
2 预压方法 底托底面尺寸为 15*15cm,垫木尺寸为宽度为 15cm
由于预压的是集中荷载,垫木长度为 15cm 等同底托底座宽度
垫木分布同支架分布
具体如下图: 原地表整平夯实40cm厚灰土10cm厚现浇混凝土垫木10*15cm方木,上面长度15cm主龙骨15cm*15cm脚手板加载材料支点平面布置图预压方法简图2

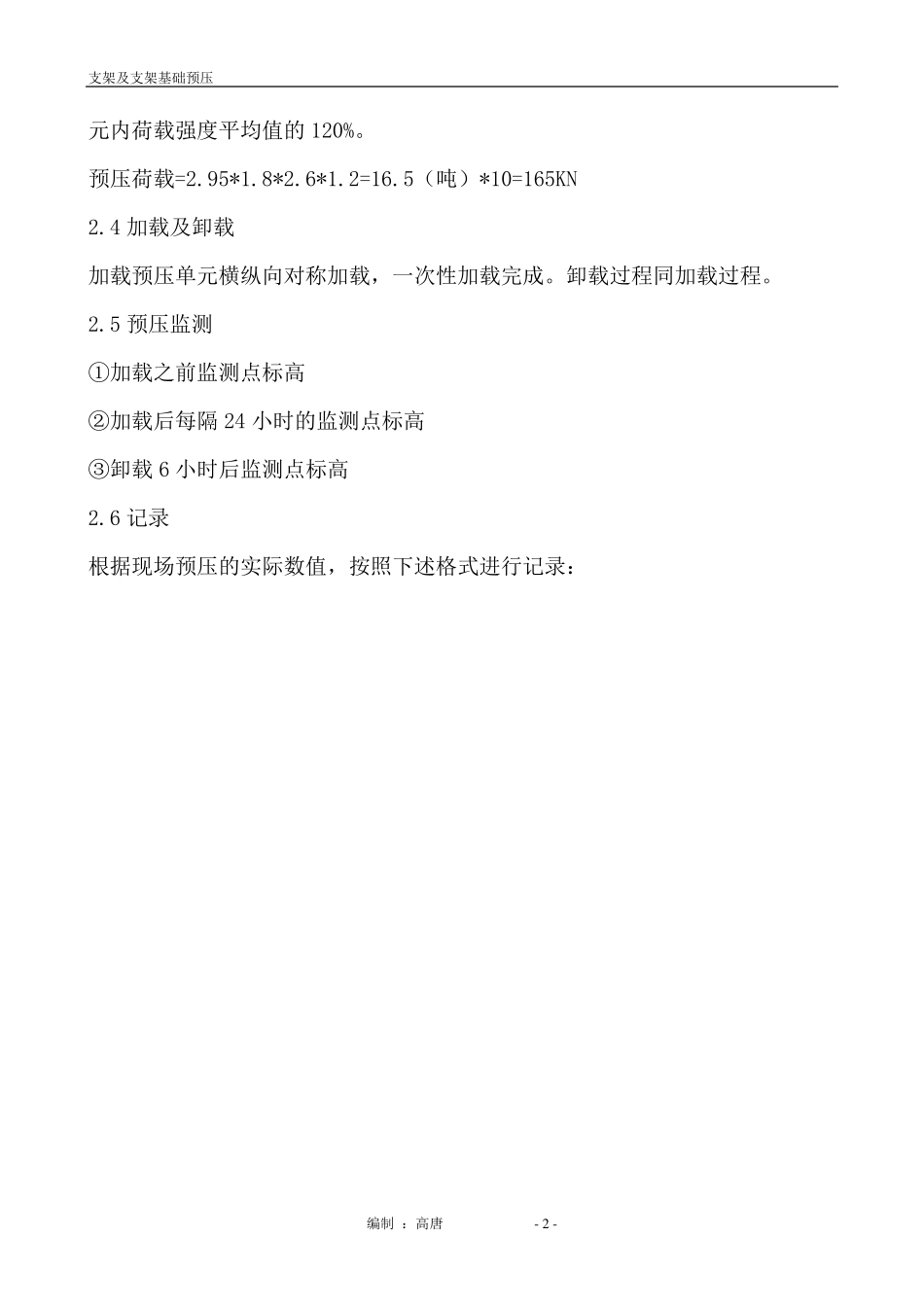

3 预压荷载 在选定的区域内,对基础的荷载理解为局部的集中荷载,混凝土图示混凝土部分计算 1
8 米长箱梁混凝土量
由于支架高度较小不计算模板及支架的重量
根据支架基础预压的规定,预压单元内出现的最大荷载强度不超过预压单支架及支架基础预压 编制 :高唐 - 2 - 元内荷载强度平均值的120%
预压荷载=2
5(吨)*10=165KN 2
4 加载及卸载 加载预压单元横纵向对称加载,一次性加载完成
卸载过程同加载过程
5 预压监测 ①加载之前监测点标高 ②加载后每隔 24 小时的监测点标高 ③卸载6 小时后监测点标高 2
6 记录 根据现场预压的实际数值,按照下述格式进行记录: 支架及支架基础预压 编制 :高唐 - 3 - 支架基础沉降监测表 日期: 年 月 日 单位:
