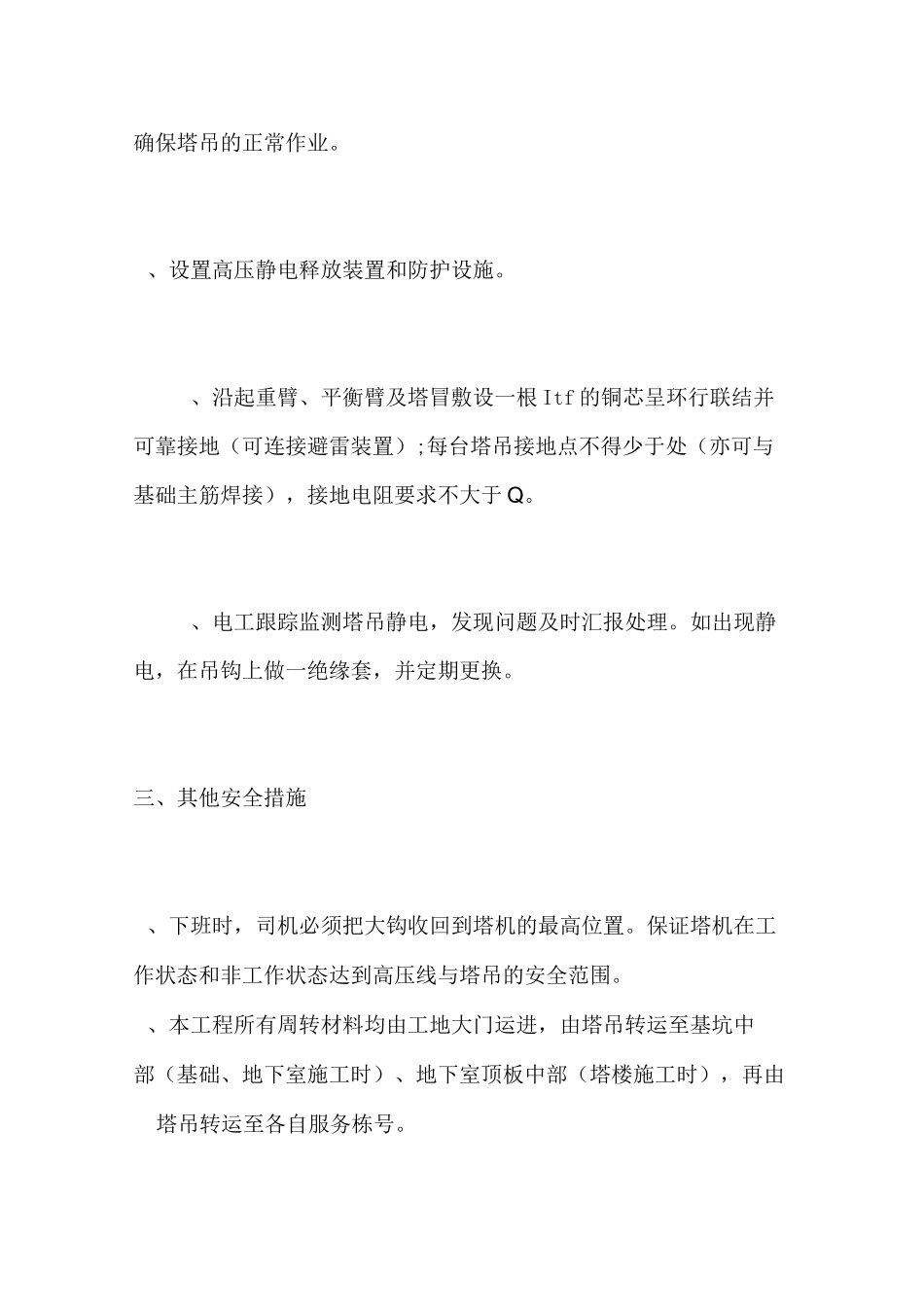

塔吊高压线防撞方案一、工程概况:本工程位于路南侧,路东侧,其中地下室面积,地上建筑面积。主体结构为框架剪力墙结构〜楼地上建筑层数为~层,建筑高度最高为,建筑层高米。根据工程周边环境情况,本项目共设型的塔吊两台,分别布置在与楼之间;楼附近,安装高度,安装臂长,需锚固道。二、安全防护措施根据现场情况,因高压线位于工地附近,位于路至路段部位,在塔吊旋转半径范围内,为避免使用过程中与邻近高压线发生碰撞,特制订以下措施:、为塔吊加设回转角度限位器,塔吊限位角度度。保证大臂停止后离高压线距离大于米。、避免突然停电时塔吊大臂与邻近高压线发生碰撞。、特将塔基回转刹车增加双电源供电,在主电源停电时由蓄单池对回转供电,这样保证在作业和停电的情况下塔机不会随风或者惯性失控。、采用人工紧急制动:用木棍或者钢筋卡在回转齿轮位置,使大臂回转速度平稳降至停止状态。、为避免塔机在停止时受风力影响碰撞高压线,在下班时司机将塔吊的吊钩升至最高,小车变幅到最小,形成一个固定点,预防台风给塔吊及相邻高压线造成伤害。、塔吊操作人员、信号工及项目管理人员密切关注塔吊使用状态,确保塔吊使用安全及邻近高压线安全。、请业主单位尽快协调供电局及相关单位拆除、迁移附近高压线路,确保塔吊的正常作业。、设置高压静电释放装置和防护设施。、沿起重臂、平衡臂及塔冒敷设一根 Itf 的铜芯呈环行联结并可靠接地(可连接避雷装置);每台塔吊接地点不得少于处(亦可与基础主筋焊接),接地电阻要求不大于 Q。、电工跟踪监测塔吊静电,发现问题及时汇报处理。如出现静电,在吊钩上做一绝缘套,并定期更换。三、其他安全措施、下班时,司机必须把大钩收回到塔机的最高位置。保证塔机在工作状态和非工作状态达到高压线与塔吊的安全范围。、本工程所有周转材料均由工地大门运进,由塔吊转运至基坑中部(基础、地下室施工时)、地下室顶板中部(塔楼施工时),再由塔吊转运至各自服务栋号。、塔吊司机,指挥司索人员必须持证上岗,严格执行塔机的保养、使用及安全操作规程,严禁无证操作。同时要遵守建筑工地的安全文明施工的规章制度。4、塔吊必须有良好的电气接地措施,雷电时严禁在底架处附近走动。、塔机的工作温度为+40°C。塔机工作时,风力不得大于级,整机拆除时风力不得大于 4 级。如遇到雷电、大暴雨和浓雾天气,塔机应停止作业。整机高度超过咪时必须安装风速仪。、塔机停止工作后,保证起重臂随风自由转动...
