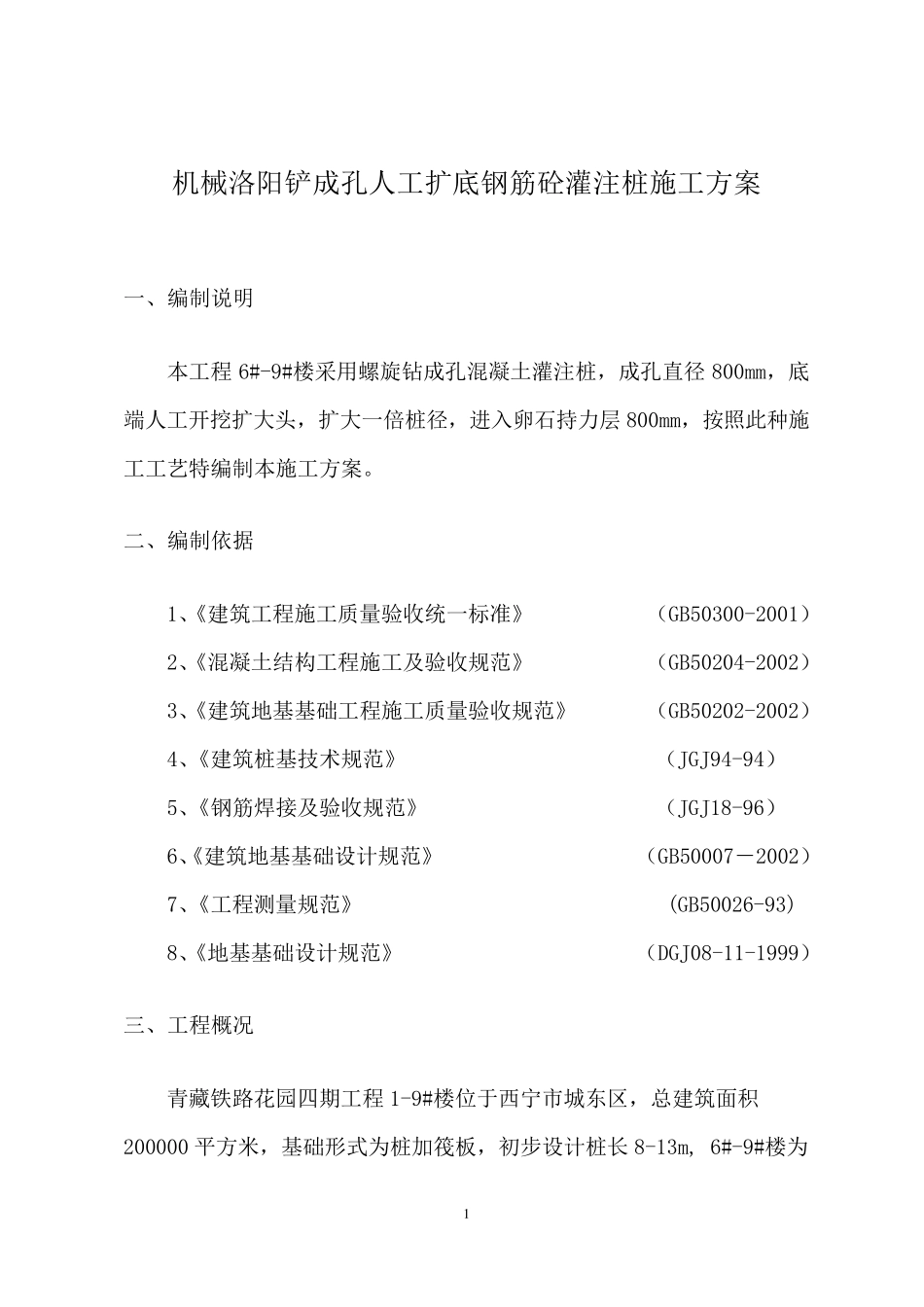

1 机械洛阳铲成孔人工扩底钢筋砼灌注桩施工方案 一、编制说明 本工程 6#-9#楼采用螺旋钻成孔混凝土灌注桩,成孔直径 800mm,底端人工开挖扩大头,扩大一倍桩径,进入卵石持力层 800mm,按照此种施工工艺特编制本施工方案
二、编制依据 1、《建筑工程施工质量验收统一标准》 (GB50300-2001) 2、《混凝土结构工程施工及验收规范》 (GB50204-2002) 3、《建筑地基基础工程施工质量验收规范》 (GB50202-2002) 4、《建筑桩基技术规范》 (JGJ94-94) 5、《钢筋焊接及验收规范》 (JGJ18-96) 6、《建筑地基基础设计规范》 (GB50007-2002) 7、《工程测量规范》 (GB50026-93) 8、《地基基础设计规范》 (DGJ08-11-1999) 三、工程概况 青藏铁路花园四期工程 1-9#楼位于西宁市城东区,总建筑面积200000 平方米,基础形式为桩加筏板,初步设计桩长 8-13m, 6#-9#楼为 2 旋挖钻孔扩大头灌注桩,桩径800mm,桩身砼C40,抗渗等级S8(二级防水混凝土),中抗硫,主筋16Φ14,箍筋φ8@100/250,箍筋加密区 4000mm,加劲箍Φ14@2000mm

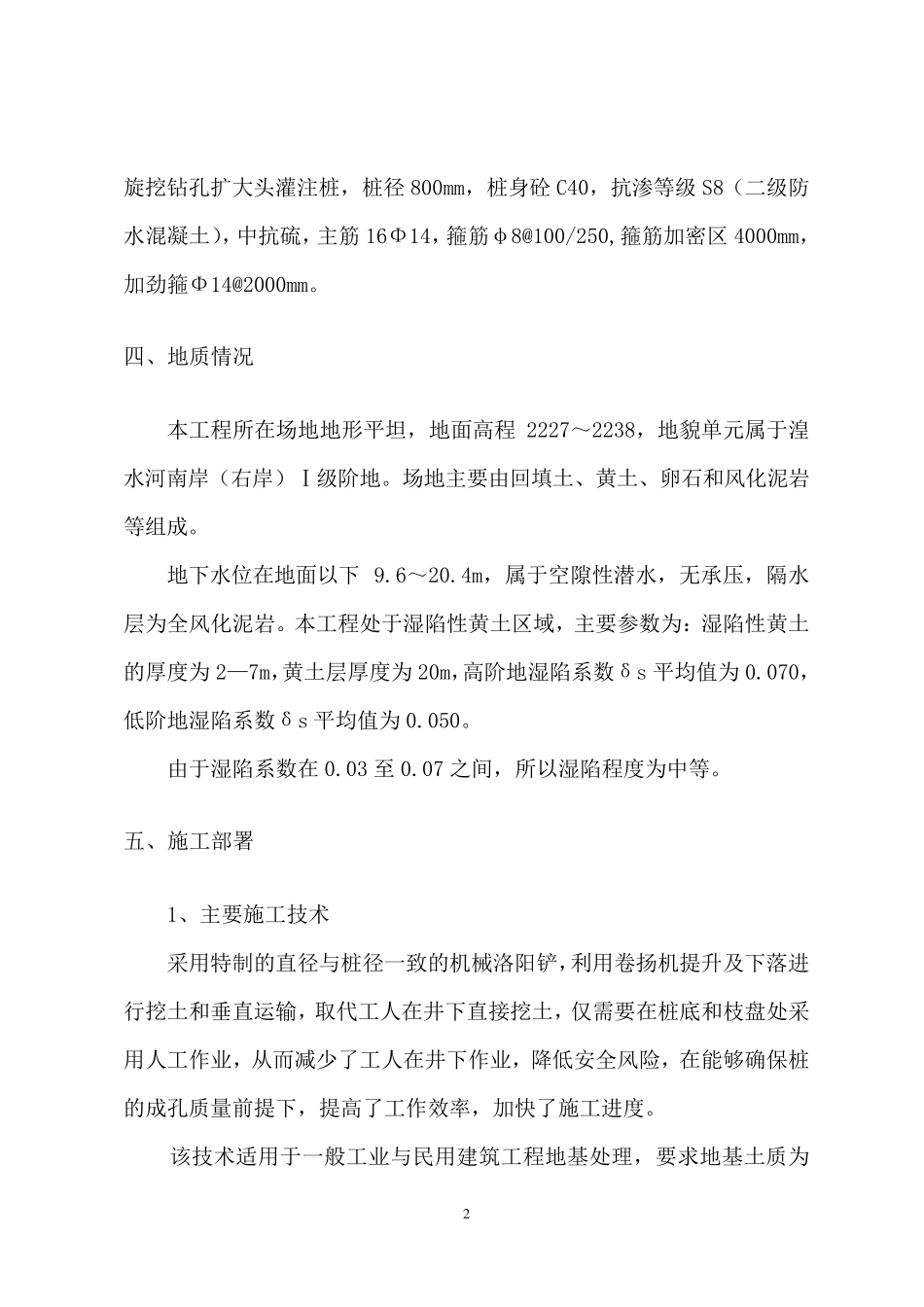

四、地质情况 本工程所在场地地形平坦,地面高程 2227~2238,地貌单元属于湟水河南岸(右岸)Ⅰ级阶地
场地主要由回填土、黄土、卵石和风化泥岩等组成
地下水位在地面以下 9
4m,属于空隙性潜水,无承压,隔水层为全风化泥岩
本工程处于湿陷性黄土区域,主要参数为:湿陷性黄土的厚度为 2—7m,黄土层厚度为 20m,高阶地湿陷系数δs 平均值为 0
070,低阶地湿陷系数δs 平均值为 0
由于湿陷系数在 0
03 至 0
07 之间,所以湿陷程度为中等

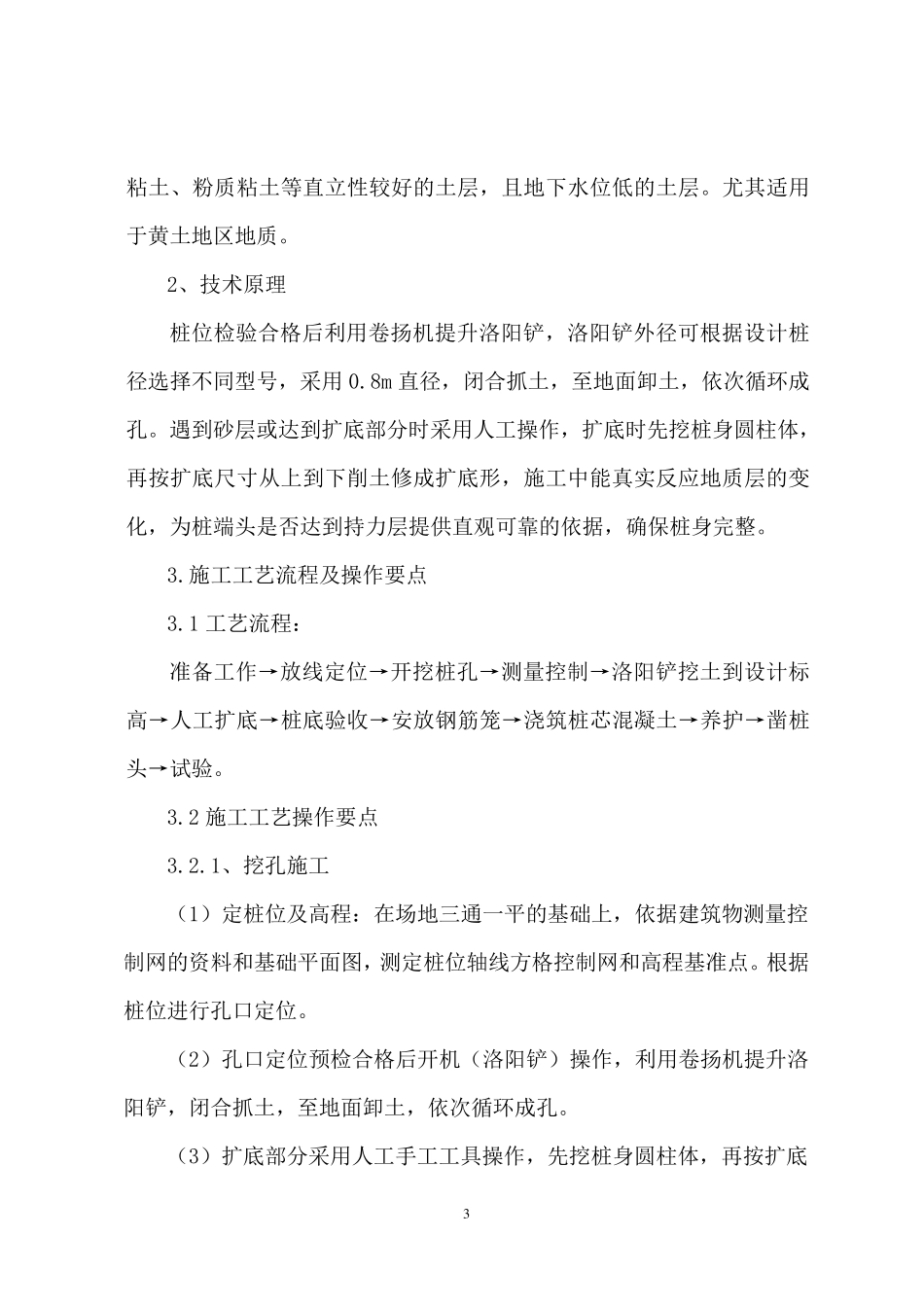

五、施工部署 1、主要施工技术 采用特制的直径
