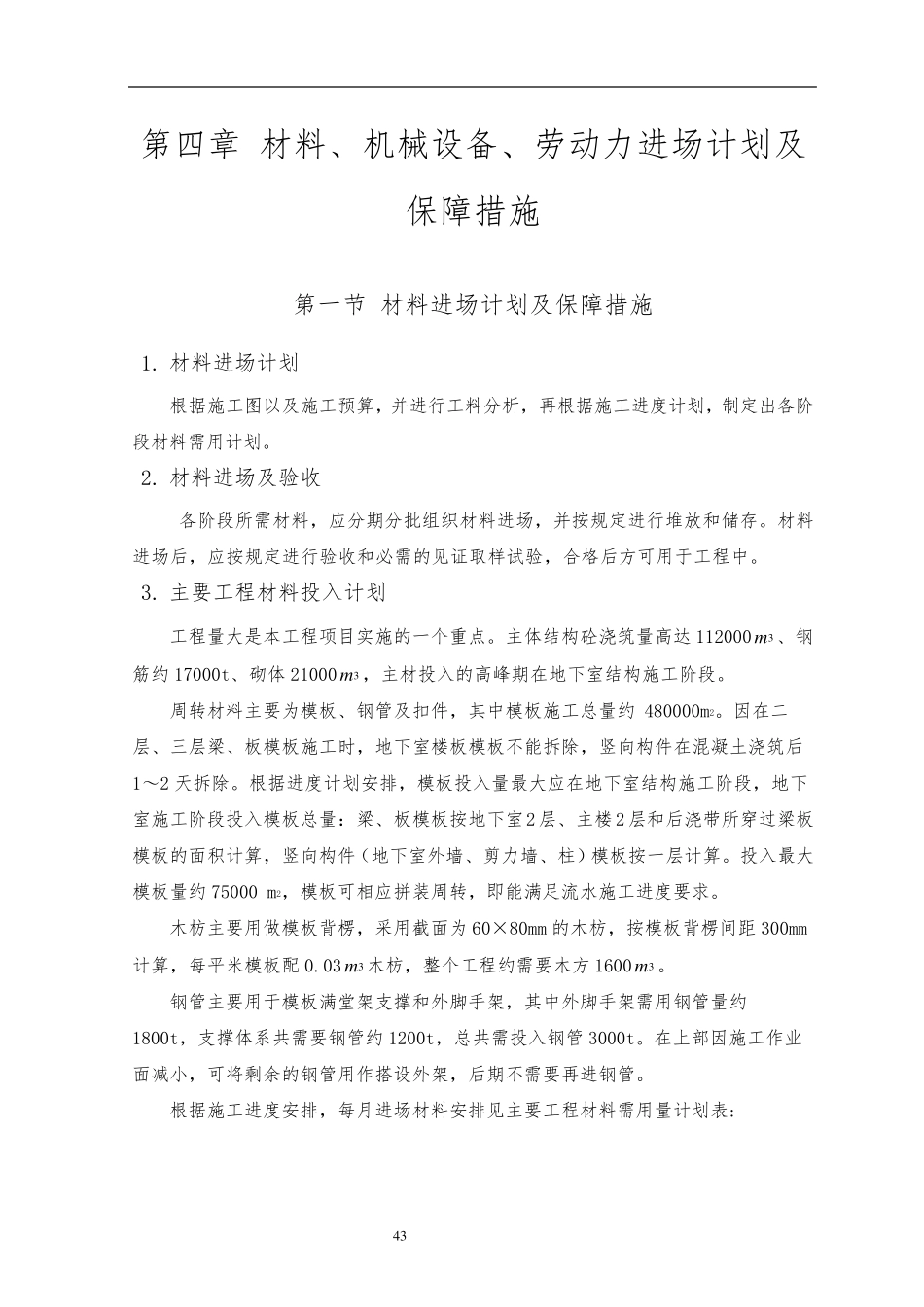

4 3 第 四 章 材 料 、 机 械 设 备 、 劳 动 力 进 场 计 划 及保 障 措 施 第 一 节 材 料 进 场 计 划 及 保 障 措 施 1
材 料 进 场 计 划 根 据 施 工 图 以 及 施 工 预 算 , 并 进 行 工 料 分 析 , 再 根 据 施 工 进 度 计 划 , 制 定 出 各 阶段 材 料 需 用 计 划
材 料 进 场 及 验 收 各 阶 段 所 需 材 料 , 应 分 期 分 批 组 织 材 料 进 场 , 并 按 规 定 进 行 堆 放 和 储 存
材 料进 场 后 , 应 按 规 定 进 行 验 收 和 必 需 的 见 证 取 样 试 验 , 合 格 后 方 可 用 于 工 程 中
主 要 工 程 材 料 投 入 计 划 工 程 量 大 是 本 工 程 项 目 实 施 的 一 个 重 点
主 体 结 构 砼 浇 筑 量 高 达 1120003m 、 钢筋 约 17000t、 砌 体 210003m , 主 材 投 入 的 高 峰 期 在 地 下 室 结 构 施 工 阶 段
周 转 材 料 主 要 为 模 板 、 钢 管 及 扣 件 , 其 中 模 板 施 工 总 量 约 480000m2
因 在 二层 、 三 层 梁 、 板 模 板 施 工 时 , 地 下 室 楼 板 模 板 不 能 拆 除, 竖向构 件 在 混凝土浇 筑 后1~2 天拆 除

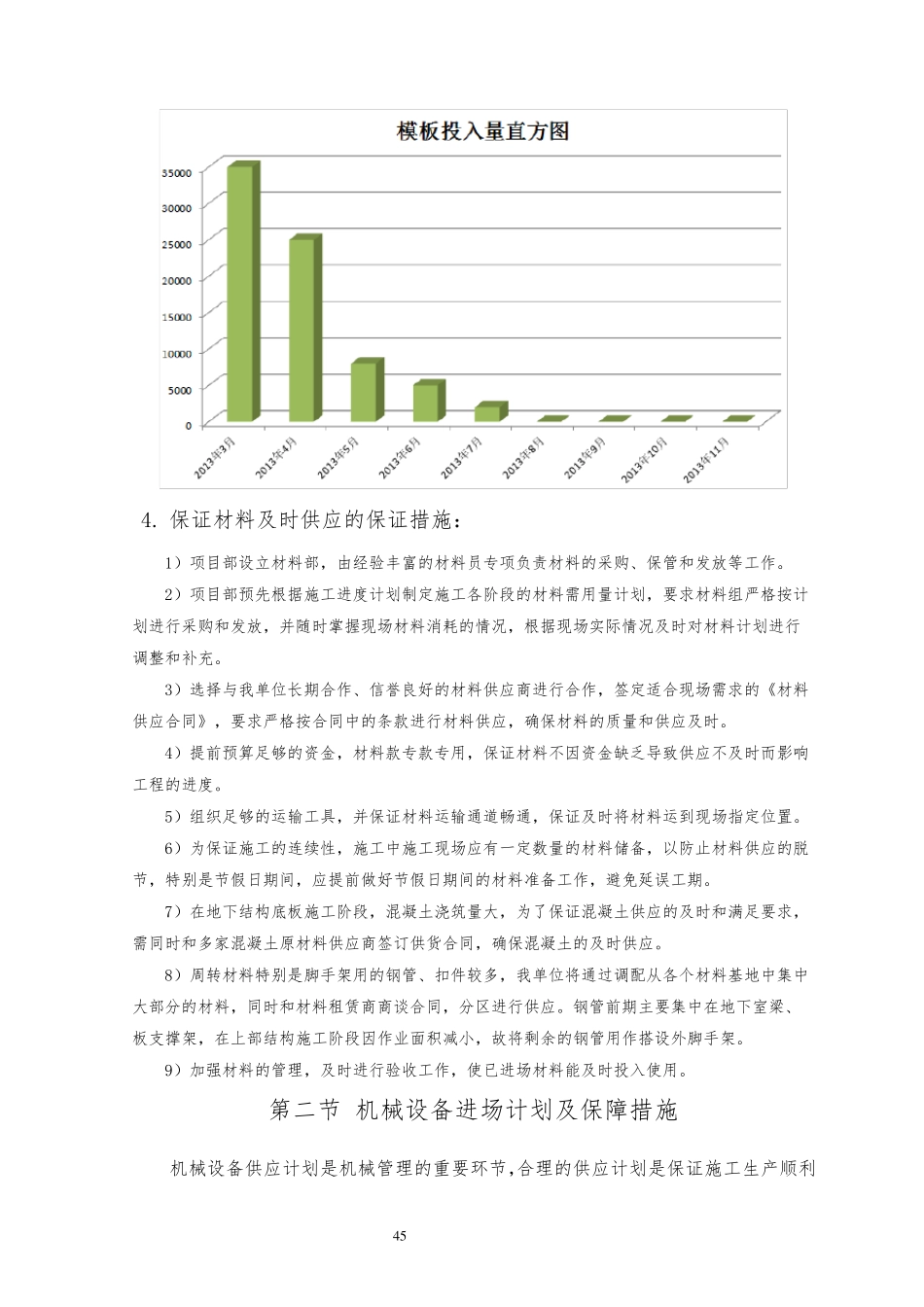

根 据 进 度 计 划 安排, 模 板 投 入 量 最大 应 在 地 下 室 结 构 施 工 阶 段 , 地 下室 施 工 阶 段 投 入 模 板 总 量 :梁 、 板 模 板 按 地 下 室 2 层 、 主 楼 2层 和 后 浇 带所 穿过梁 板模 板 的 面积计 算 , 竖向构 件 (地 下 室 外墙、 剪力 墙、 柱)模 板 按 一 层 计 算
