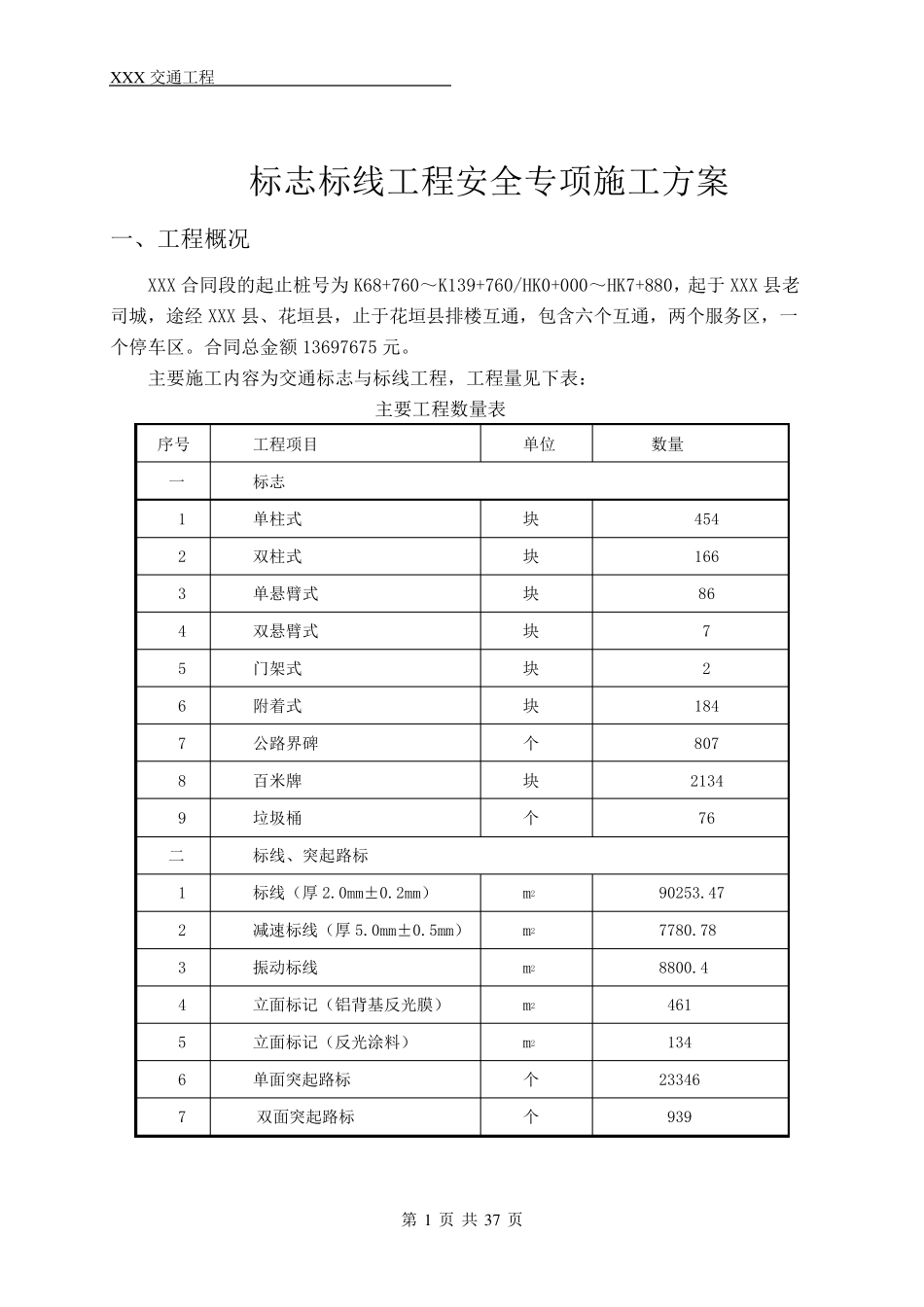

X X X 交通工程 第 1 页 共 37 页 标志标线工程安全专项施工方案 一、工程概况 XXX 合同段的起止桩号为K68+760~K139+760/HK0+000~HK7+880,起于XXX 县老司城,途经XXX 县、花垣县,止于花垣县排楼互通,包含六个互通,两个服务区,一个停车区。合同总金额13697675 元。 主要施工内容为交通标志与标线工程,工程量见下表: 主要工程数量表 序号 工程项目 单位 数量 一 标志 1 单柱式 块 454 2 双柱式 块 166 3 单悬臂式 块 86 4 双悬臂式 块 7 5 门架式 块 2 6 附着式 块 184 7 公路界碑 个 807 8 百米牌 块 2134 9 垃圾桶 个 76 二 标线、突起路标 1 标线(厚2.0mm±0.2mm) m2 90253.47 2 减速标线(厚5.0mm±0.5mm) m2 7780.78 3 振动标线 m2 8800.4 4 立面标记(铝背基反光膜) m2 461 5 立面标记(反光涂料) m2 134 6 单面突起路标 个 23346 7 双面突起路标 个 939 X X X 交通工程 第 2 页 共 37 页 二、编制依据 XXX 公路第75 合同段二阶段施工图 《湖南省高速公路施工标准化管理指南》(交通安全设施工程篇) 《公路交通安全设施施工技术规范》(JTG F71-2006) 《公路工程施工安全技术规程》(JTG 076-95) 三、施工部署 3.1 施工前准备工作 3.1.1 项目经理部组建已完成,各项管理制度已建立,劳务队及机械设备已进场。 3.1.2 认真阅读图纸,全面熟悉掌握有关施工图纸、设计变更、施工规范、设计要求、有关技术资料。 3.1.3 施工用电、用水已通,施工作业面已准备。 3.1.3 进场材料、设备已报验 3.2 机械设备配置 投入主要仪器、设备一览表 序号 名称 进场数量 状态 1 吊车 1 台 良好 2 平板货车 3 台 良好 3 混凝土运输车 2 台 良好 4 水线车 2 台 良好 5 热熔划线机 2 台 良好 6 热熔釜 2 台 良好 7 全站仪 1 台 良好 8 工具车 3 台 良好 9 小车 1 台 良好 10 塞尺 2 把 良好 11 砼试模 15 组 良好 12 坍落度筒 2 套 良好 X X X 交通工程 第 3 页 共 37 页 3.3 人员配置 1、投入本项工程主要管理人员情况 主要管理人员一览表 序号 姓名 担任职务 职称 备注 1 项目经理 工程师 2 项目总工 高级工程师 3 计量工程师 工程师 4 财务负责人 会计师 5 试验工程师 工程师 6 试验工程师 工程师 7 质...
