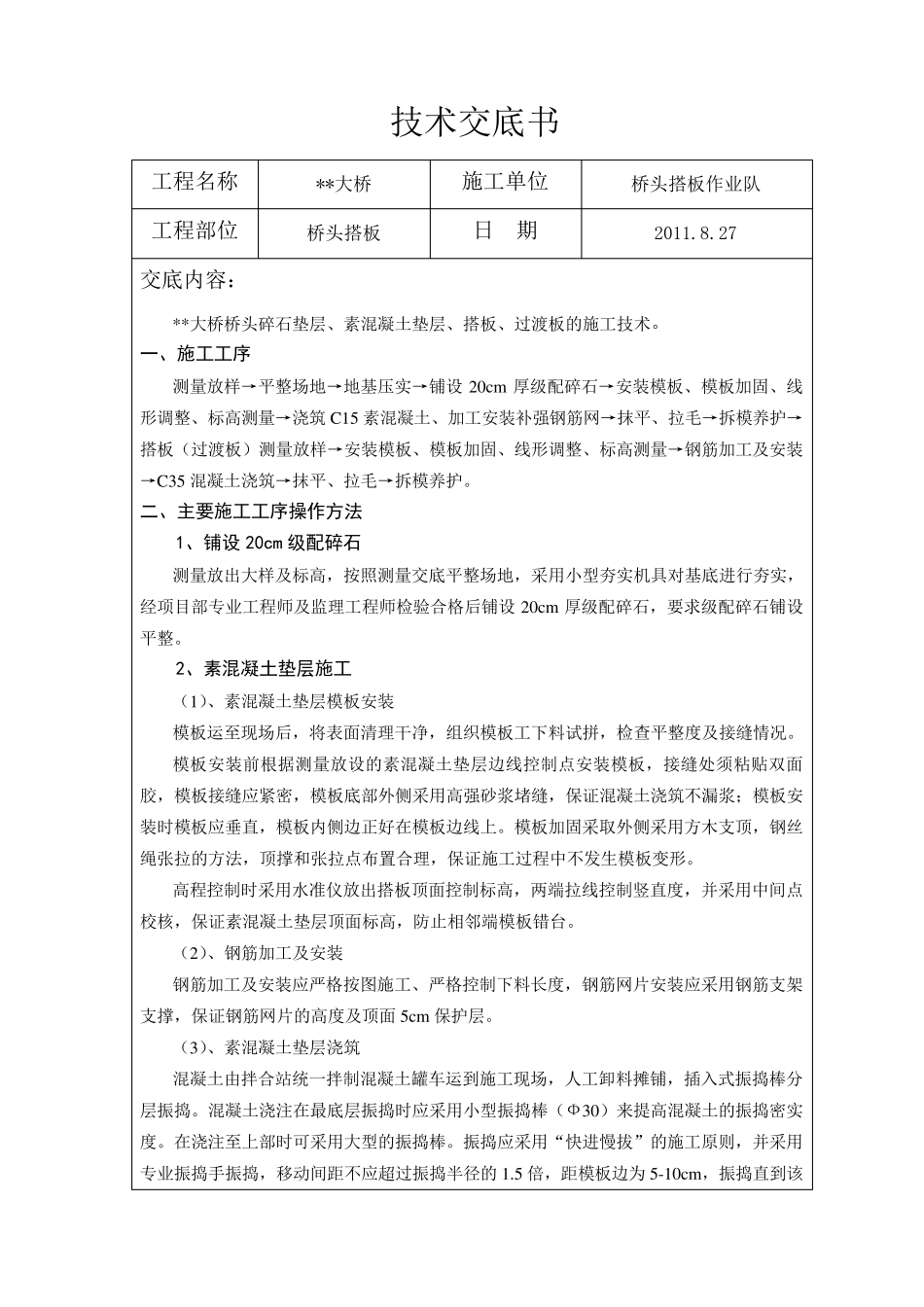

技 术 交 底 书 工 程 名 称 **大 桥 施 工 单 位 桥 头 搭 板 作 业 队 工 程 部 位 桥 头 搭 板 日 期 2011
27 交 底 内 容 : **大 桥 桥 头 碎 石 垫 层 、 素 混 凝 土 垫 层 、 搭 板 、 过 渡 板 的 施 工 技 术
一、施工工序 测 量 放 样 → 平 整 场 地 → 地 基 压 实 → 铺 设20cm 厚 级 配 碎 石 → 安 装 模 板 、 模 板 加 固 、 线形 调 整 、 标 高 测 量 → 浇 筑 C15 素 混 凝 土 、 加 工 安 装 补 强 钢 筋 网 → 抹 平 、 拉 毛 → 拆 模 养 护 →搭 板 ( 过 渡 板 ) 测 量 放 样 → 安 装 模 板 、 模 板 加 固 、 线 形 调 整 、 标 高 测 量 → 钢 筋 加 工 及 安 装→ C35 混 凝 土 浇 筑 → 抹 平 、 拉 毛 → 拆 模 养 护
二、主要施工工序操作方法 1、铺设 20cm 级配碎石 测 量 放 出 大 样 及 标 高 , 按 照 测 量 交 底 平 整 场 地 , 采 用 小 型 夯 实 机 具 对 基 底 进 行 夯 实 ,经 项 目 部 专 业 工 程 师 及 监 理 工 程 师 检 验 合 格 后 铺 设20cm 厚 级 配 碎 石 , 要 求 级 配 碎 石 铺 设平 整
2、素混凝土垫层施工 ( 1)、 素 混 凝 土 垫 层 模 板 安 装 模 板 运 至 现 场 后 , 将 表 面 清 理 干 净 , 组 织 模 板 工 下 料 试 拼 , 检 查 平 整 度 及 接 缝情况
模 板 安 装 前根据测 量 放 设 的 素 混 凝 土 垫 层 边线 控制点安 装 模 板 , 接 缝处须粘贴双面胶, 模 板 接 缝应紧密, 模 板 底 部 外侧采 用 高 强 砂浆堵
