道路长约 2560 米,桥梁跨径约 100 米
计划工期为 540 日历天,投资约 11200 万元,质量标准为国家现行施工规范验收标准
二、监理服务主要内容 对完成 X X 区 X X 大道工程内容施工阶段的投资、质量、进度进行全过程的控制监理;同时对工程建设合同、工程资料进行管理;协调有关单位之间的工作关系;对施工现场安全生产全过程监理;根据监理合同要求,为招标人提供相应的技术服务;确保工程质量达到国家现行质量施工规范验收标准
监理工作结束时,向业主提交监理工作报告
监理期间包括施工阶段和缺陷责任期阶段监理
组织设计、施工工艺及施工方案、进场的人员组合、材料设备检查结果和现场施工条件等审批开工申请;顶管完工时,须经监理工程师复查合格,方可签认交工证书
·监理人员复核检查督促承建商顶管施工要求做好下列 14 项工作点:开工前准备、顶管前准备、顶管方案、地下水位、顶管段长度与接长措施、工作坑、导轨安装、顶进要求、超挖灌浆、纠偏、防止管子错口措施、穿越铁路顶进、顶进过程中的挖土规定、管位偏差校正措施
同时监理人员随机复查工作坑中线、导轨高程、顶管管道中线、管内底高程、相邻管间或对顶管子错口等
要求承建商使顶管质量严格控制在允许偏差范围之内

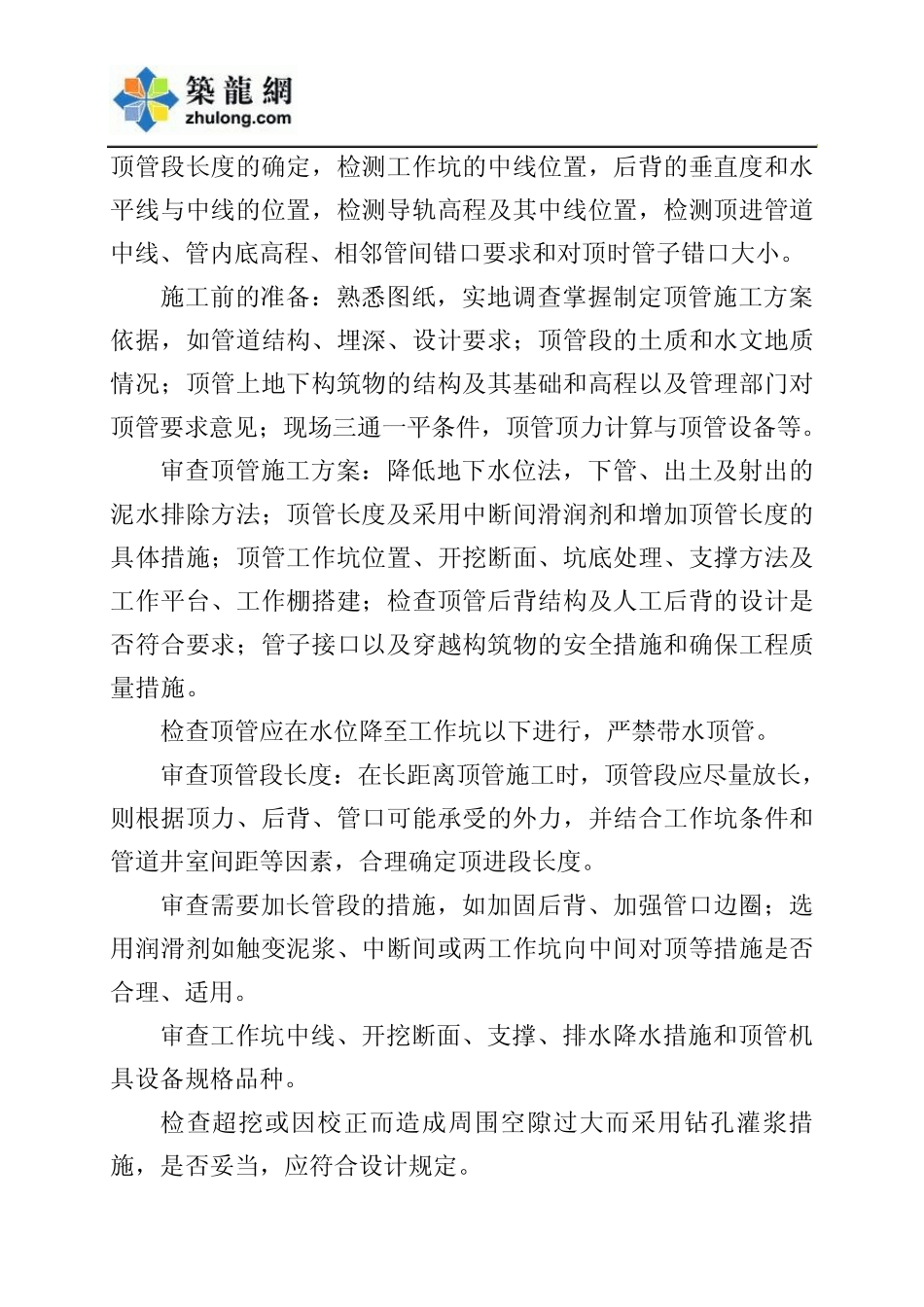

·监理承建商做好如下几点: 审查顶管开工前的准备工作,排水降水措施、顶力计算以及 顶管段长度的确定,检测工作坑的中线位置,后背的垂直度和水平线与中线的位置,检测导轨高程及其中线位置,检测顶进管道中线、管内底高程、相邻管间错口要求和对顶时管子错口大小
施工前的准备:熟悉图纸,实地调查掌握制定顶管施工方案依据,如管道结构、埋深、设计要求;顶管段的土质和水文地质情况;顶管上地下构筑物的结构及其基础和高程以及管理部门对顶管要求意见;现场三通一平条件,顶管顶力计算与顶管设备等
审查顶管施工方案:降低地下水位法,下管、出土及射出的泥水排除方
