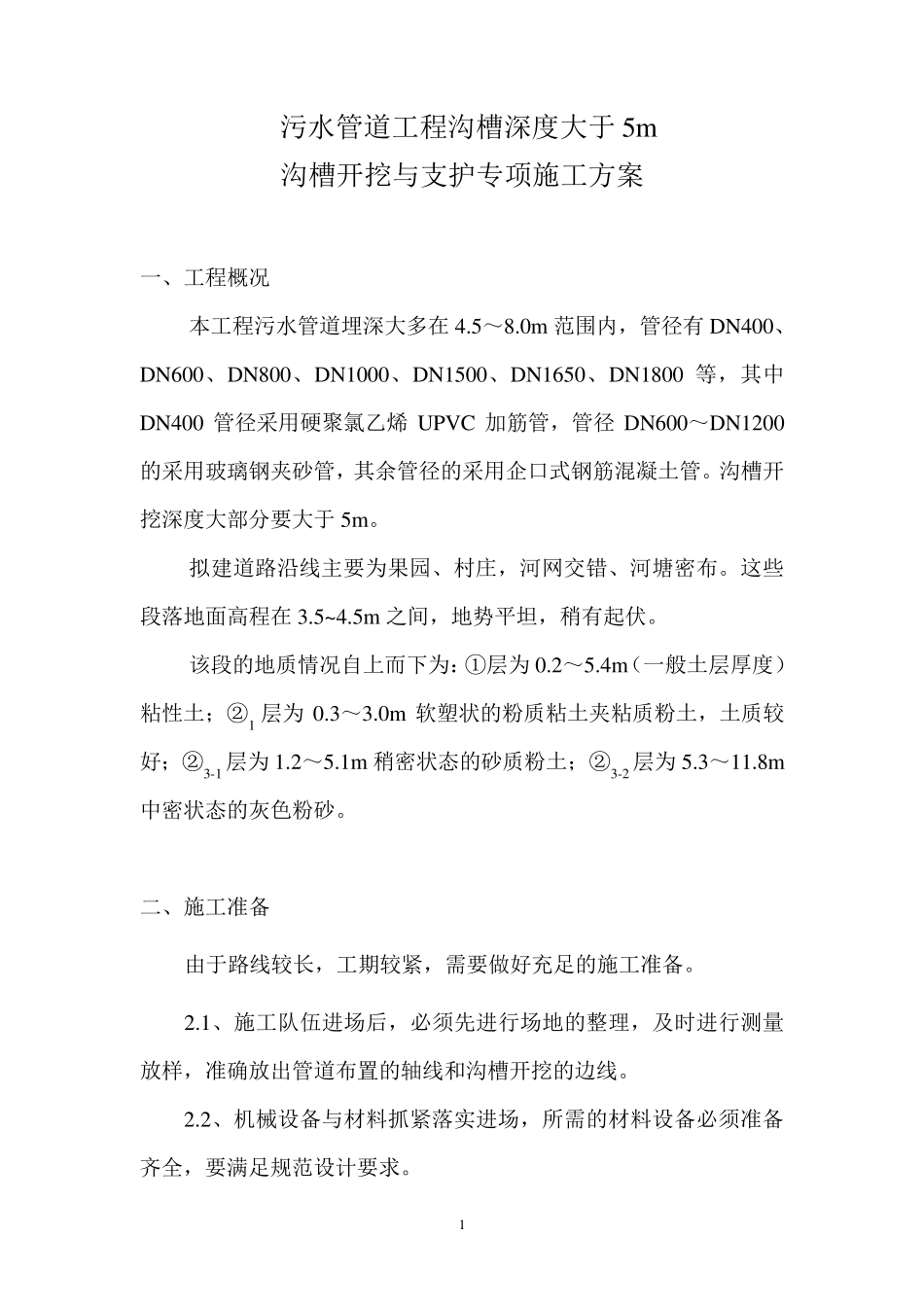

1 污水管道工程沟槽深度大于5m 沟槽开挖与支护专项施工方案 一、工程概况 本工程污水管道埋深大多在4
0m 范围内,管径有DN400、DN600、DN800、DN1000、DN1500、DN1650、DN1800 等,其中DN400 管径采用硬聚氯乙烯UPVC 加筋管,管径DN600~DN1200的采用玻璃钢夹砂管,其余管径的采用企口式钢筋混凝土管
沟槽开挖深度大部分要大于5m
拟建道路沿线主要为果园、村庄,河网交错、河塘密布
这些段落地面高程在3
5m 之间,地势平坦,稍有起伏
该段的地质情况自上而下为:①层为0
4m(一般土层厚度)粘性土;②1 层为0
0m 软塑状的粉质粘土夹粘质粉土,土质较好;②3-1 层为1
1m 稍密状态的砂质粉土;②3-2 层为5
8m中密状态的灰色粉砂

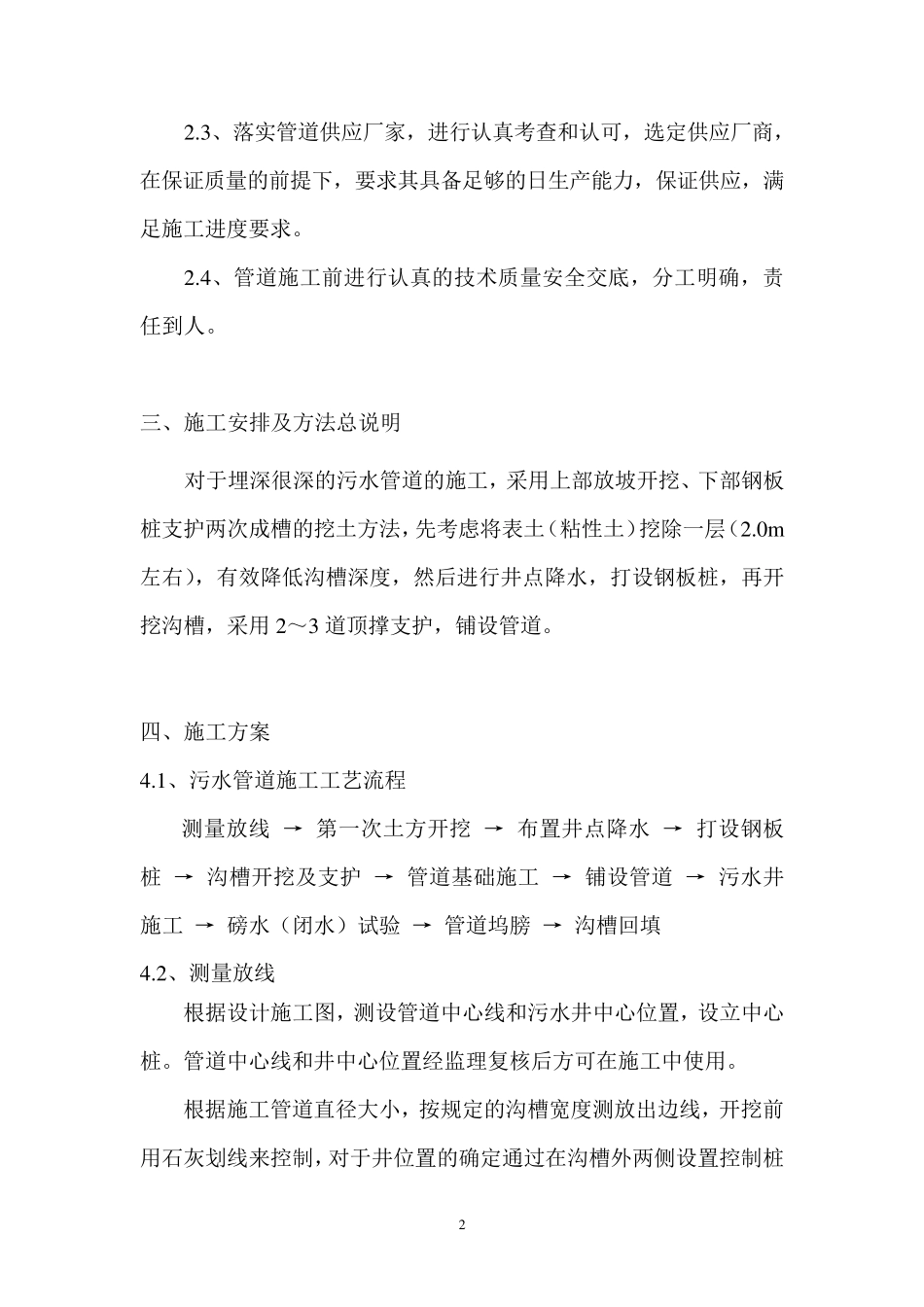

二、施工准备 由于路线较长,工期较紧,需要做好充足的施工准备
1、施工队伍进场后,必须先进行场地的整理,及时进行测量放样,准确放出管道布置的轴线和沟槽开挖的边线
2、机械设备与材料抓紧落实进场,所需的材料设备必须准备齐全,要满足规范设计要求
3、落实管道供应厂家,进行认真考查和认可,选定供应厂商,在保证质量的前提下,要求其具备足够的日生产能力,保证供应,满足施工进度要求
4、管道施工前进行认真的技术质量安全交底,分工明确,责任到人

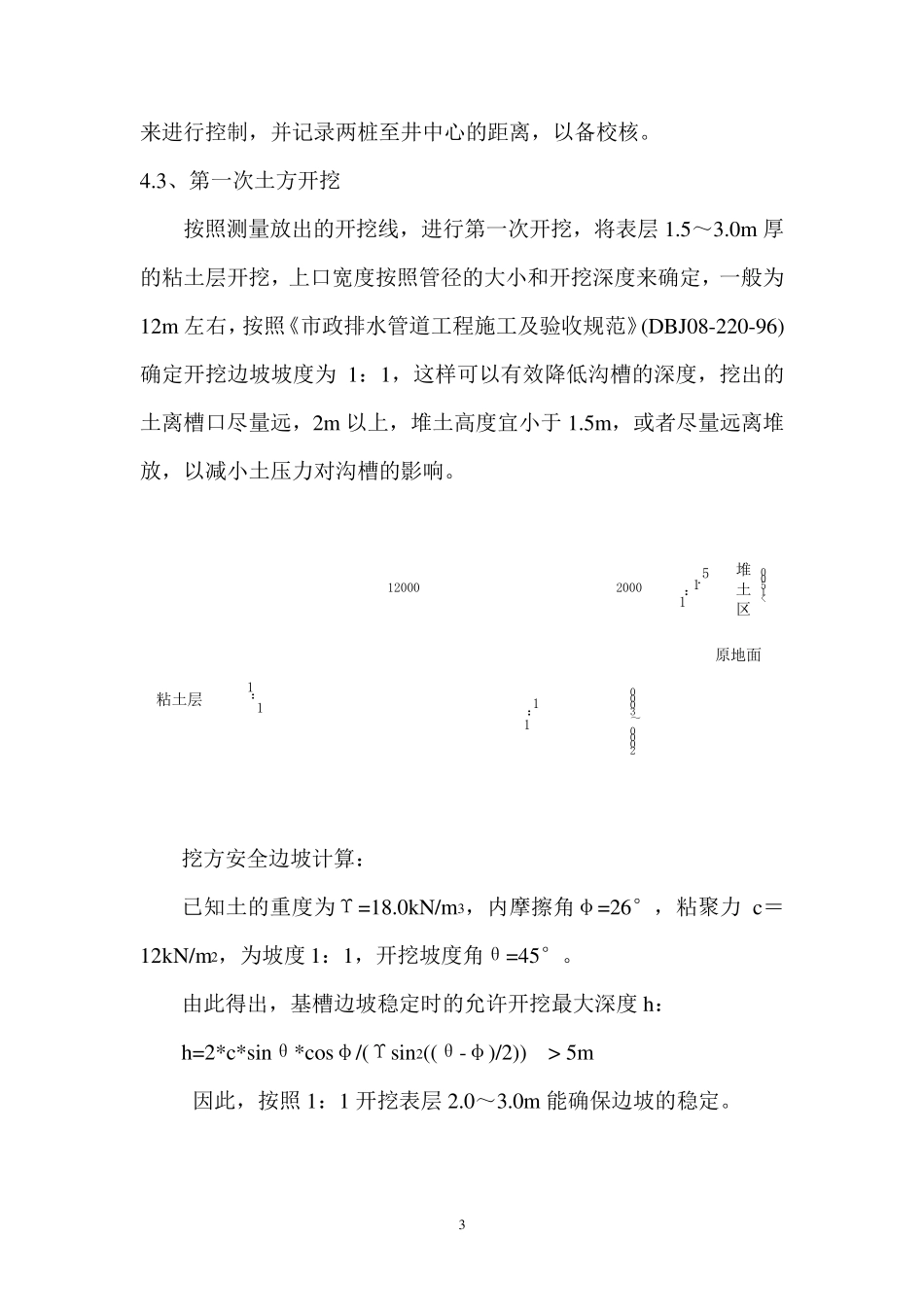

三、施工安排及方法总说明 对于埋深很深的污水管道的施工,采用上部放坡开挖、下部钢板桩支护两次成槽的挖土方法,先考虑将表土(粘性土)挖除一层(2
0m左右),有效降低沟槽深度,然后进行井点降水,打设钢板桩,再开挖沟槽,采用 2~3 道顶撑支护,铺设管道
四、施工方案 4
1、污水管道施工工艺流程 测量放线 → 第一次土方开挖 → 布置井点降水 → 打设钢板桩 → 沟槽开挖及支护
