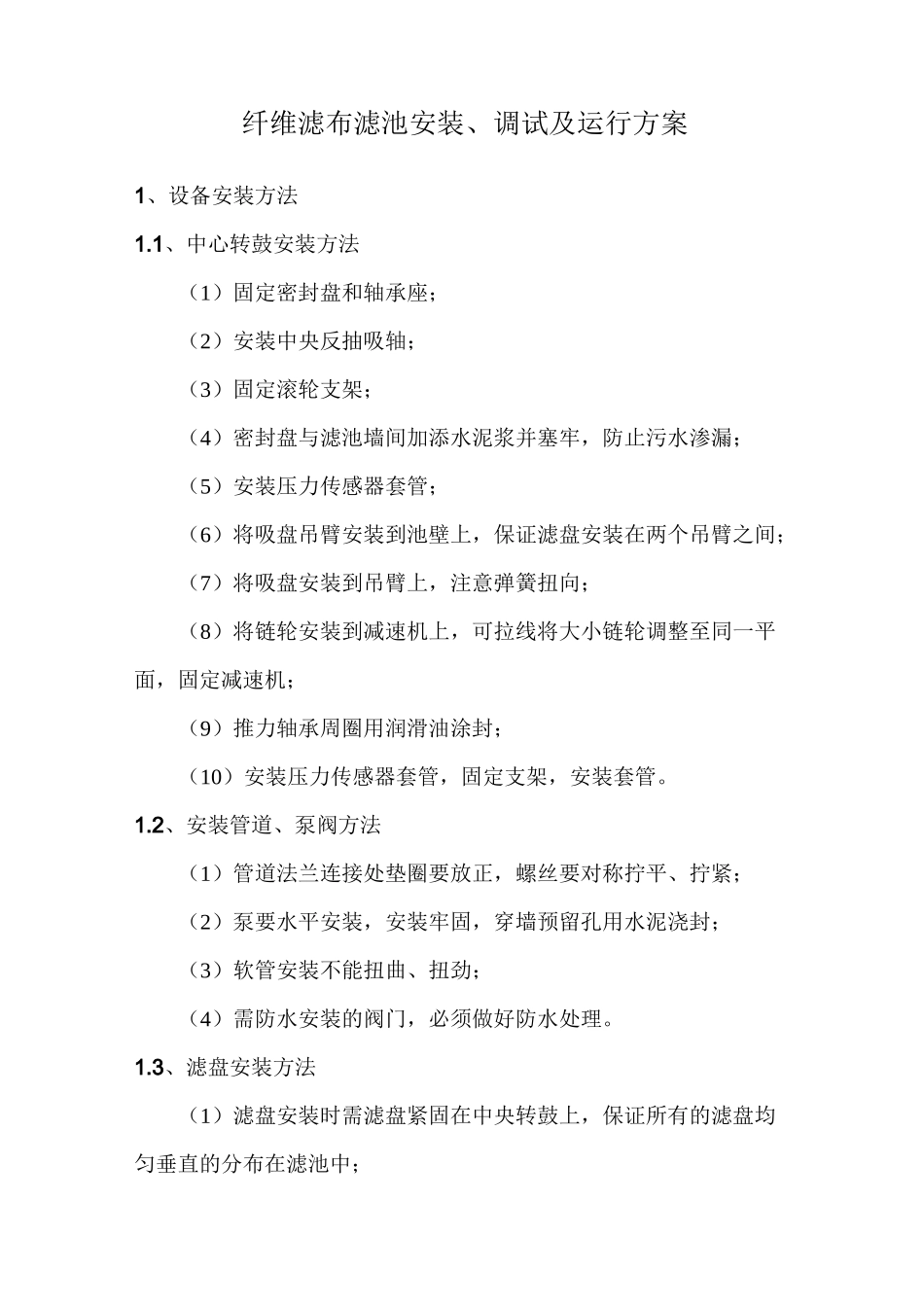

纤维滤布滤池安装、调试及运行方案1、设备安装方法1
1、中心转鼓安装方法(1)固定密封盘和轴承座;(2)安装中央反抽吸轴;(3)固定滚轮支架;(4)密封盘与滤池墙间加添水泥浆并塞牢,防止污水渗漏;(5)安装压力传感器套管;(6)将吸盘吊臂安装到池壁上,保证滤盘安装在两个吊臂之间;(7)将吸盘安装到吊臂上,注意弹簧扭向;(8)将链轮安装到减速机上,可拉线将大小链轮调整至同一平面,固定减速机;(9)推力轴承周圈用润滑油涂封;(10)安装压力传感器套管,固定支架,安装套管
2、安装管道、泵阀方法(1)管道法兰连接处垫圈要放正,螺丝要对称拧平、拧紧;(2)泵要水平安装,安装牢固,穿墙预留孔用水泥浇封;(3)软管安装不能扭曲、扭劲;(4)需防水安装的阀门,必须做好防水处理

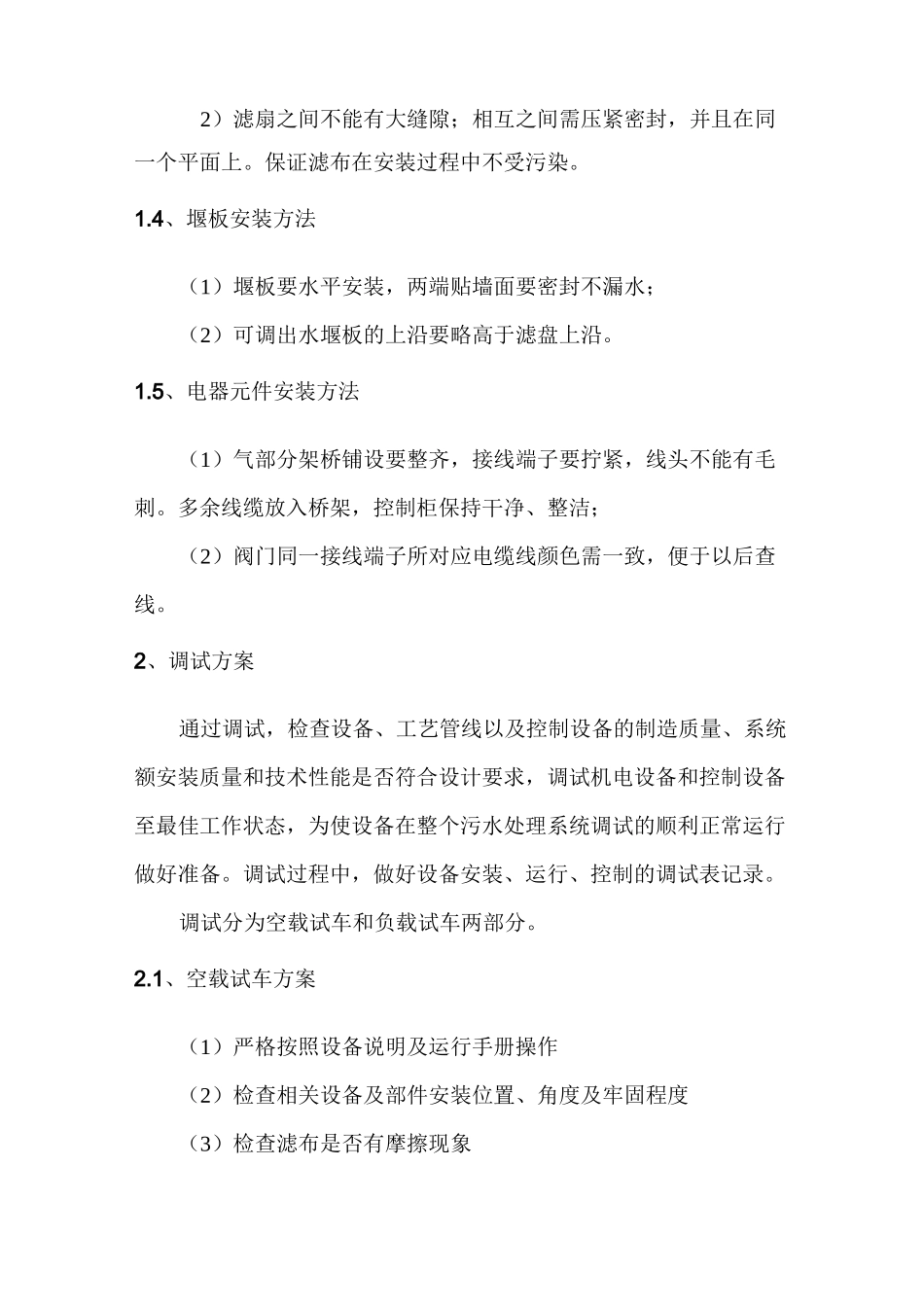

3、滤盘安装方法(1)滤盘安装时需滤盘紧固在中央转鼓上,保证所有的滤盘均匀垂直的分布在滤池中;2)滤扇之间不能有大缝隙;相互之间需压紧密封,并且在同一个平面上
保证滤布在安装过程中不受污染
4、堰板安装方法(1)堰板要水平安装,两端贴墙面要密封不漏水;(2)可调出水堰板的上沿要略高于滤盘上沿
5、电器元件安装方法(1)气部分架桥铺设要整齐,接线端子要拧紧,线头不能有毛刺
多余线缆放入桥架,控制柜保持干净、整洁;(2)阀门同一接线端子所对应电缆线颜色需一致,便于以后查线
2、调试方案通过调试,检查设备、工艺管线以及控制设备的制造质量、系统额安装质量和技术性能是否符合设计要求,调试机电设备和控制设备至最佳工作状态,为使设备在整个污水处理系统调试的顺利正常运行做好准备
调试过程中,做好设备安装、运行、控制的调试表记录
调试分为空载试车和负载试车两部分
1、空载试车方案(1)严格按照设备说明及运行手册操作(2)检查相关设备及部件安装位置、角度及牢固程度(3)检查滤布是否有摩擦现象(4)检查各处螺栓是否连
