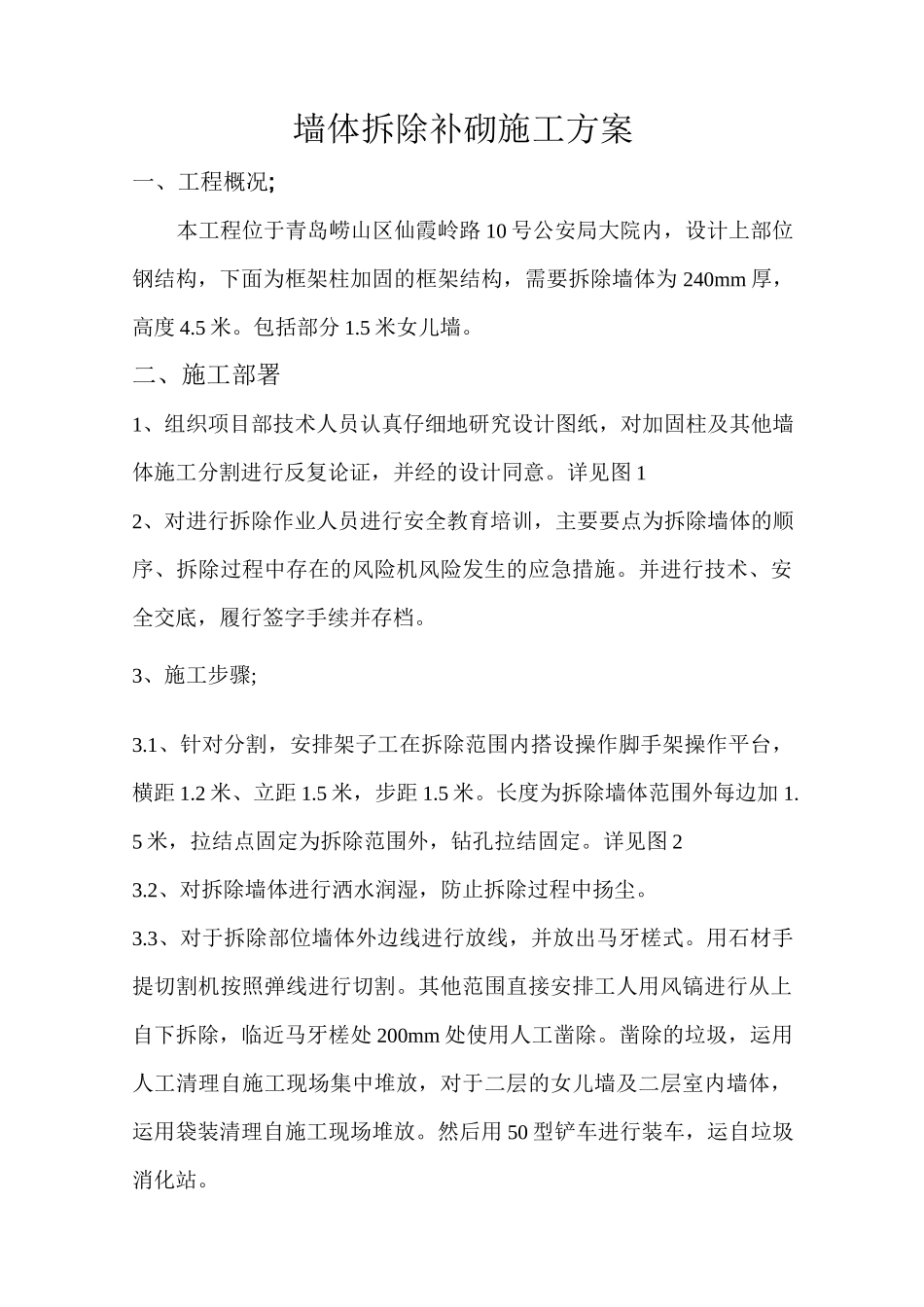

墙体拆除补砌施工方案一、工程概况;本工程位于青岛崂山区仙霞岭路 10 号公安局大院内,设计上部位钢结构,下面为框架柱加固的框架结构,需要拆除墙体为 240mm 厚,高度 4

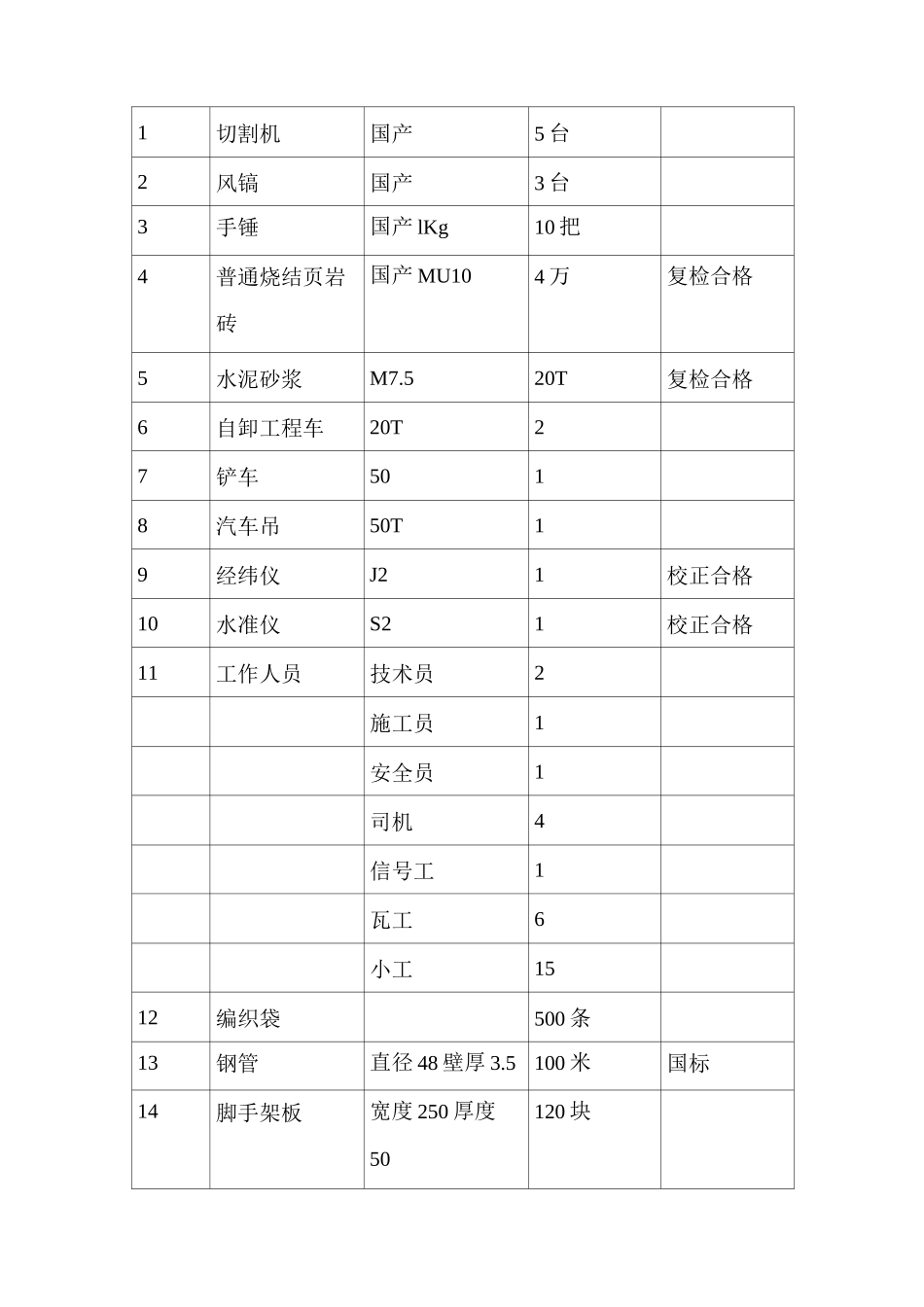

包括部分 1
5 米女儿墙
二、施工部署1、组织项目部技术人员认真仔细地研究设计图纸,对加固柱及其他墙体施工分割进行反复论证,并经的设计同意
详见图 12、对进行拆除作业人员进行安全教育培训,主要要点为拆除墙体的顺序、拆除过程中存在的风险机风险发生的应急措施
并进行技术、安全交底,履行签字手续并存档
3、施工步骤;3
1、针对分割,安排架子工在拆除范围内搭设操作脚手架操作平台,横距 1
2 米、立距 1
5 米,步距 1
长度为拆除墙体范围外每边加 1
5 米,拉结点固定为拆除范围外,钻孔拉结固定
详见图 23
2、对拆除墙体进行洒水润湿,防止拆除过程中扬尘
3、对于拆除部位墙体外边线进行放线,并放出马牙槎式
用石材手提切割机按照弹线进行切割
其他范围直接安排工人用风镐进行从上自下拆除,临近马牙槎处 200mm 处使用人工凿除
凿除的垃圾,运用人工清理自施工现场集中堆放,对于二层的女儿墙及二层室内墙体,运用袋装清理自施工现场堆放
然后用 50 型铲车进行装车,运自垃圾消化站

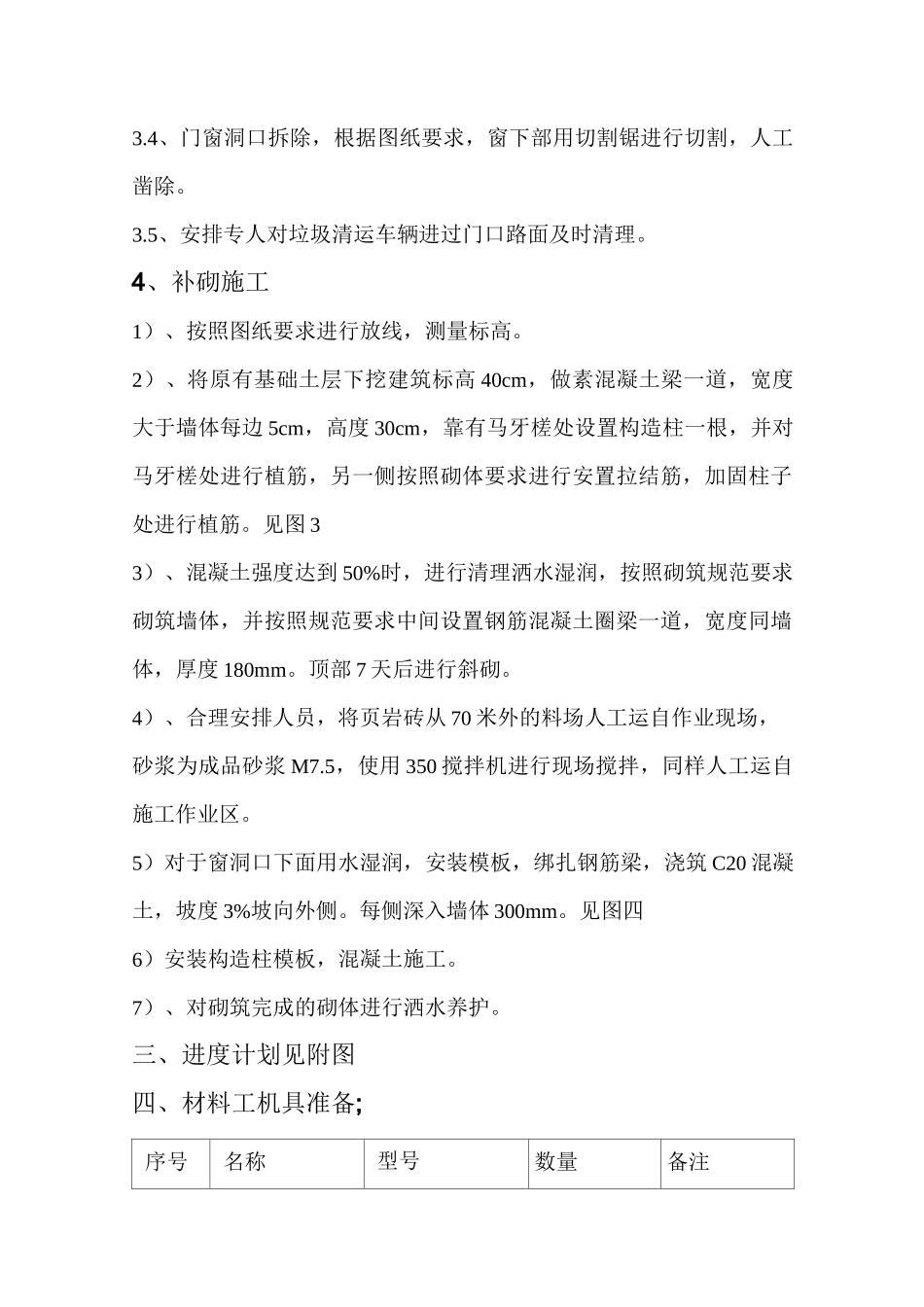

4、门窗洞口拆除,根据图纸要求,窗下部用切割锯进行切割,人工凿除
5、安排专人对垃圾清运车辆进过门口路面及时清理
4、补砌施工1)、按照图纸要求进行放线,测量标高
2)、将原有基础土层下挖建筑标高 40cm,做素混凝土梁一道,宽度大于墙体每边 5cm,高度 30cm,靠有马牙槎处设置构造柱一根,并对马牙槎处进行植筋,另一侧按照砌体要求进行安置拉结筋,加固柱子处进行植筋
见图 33)、混凝土强度达到 50%时,进行清理洒水湿润,按照砌筑规范要求砌筑墙体,并按照规范要求中间设置钢筋混凝土圈梁一道,宽度同墙体,
