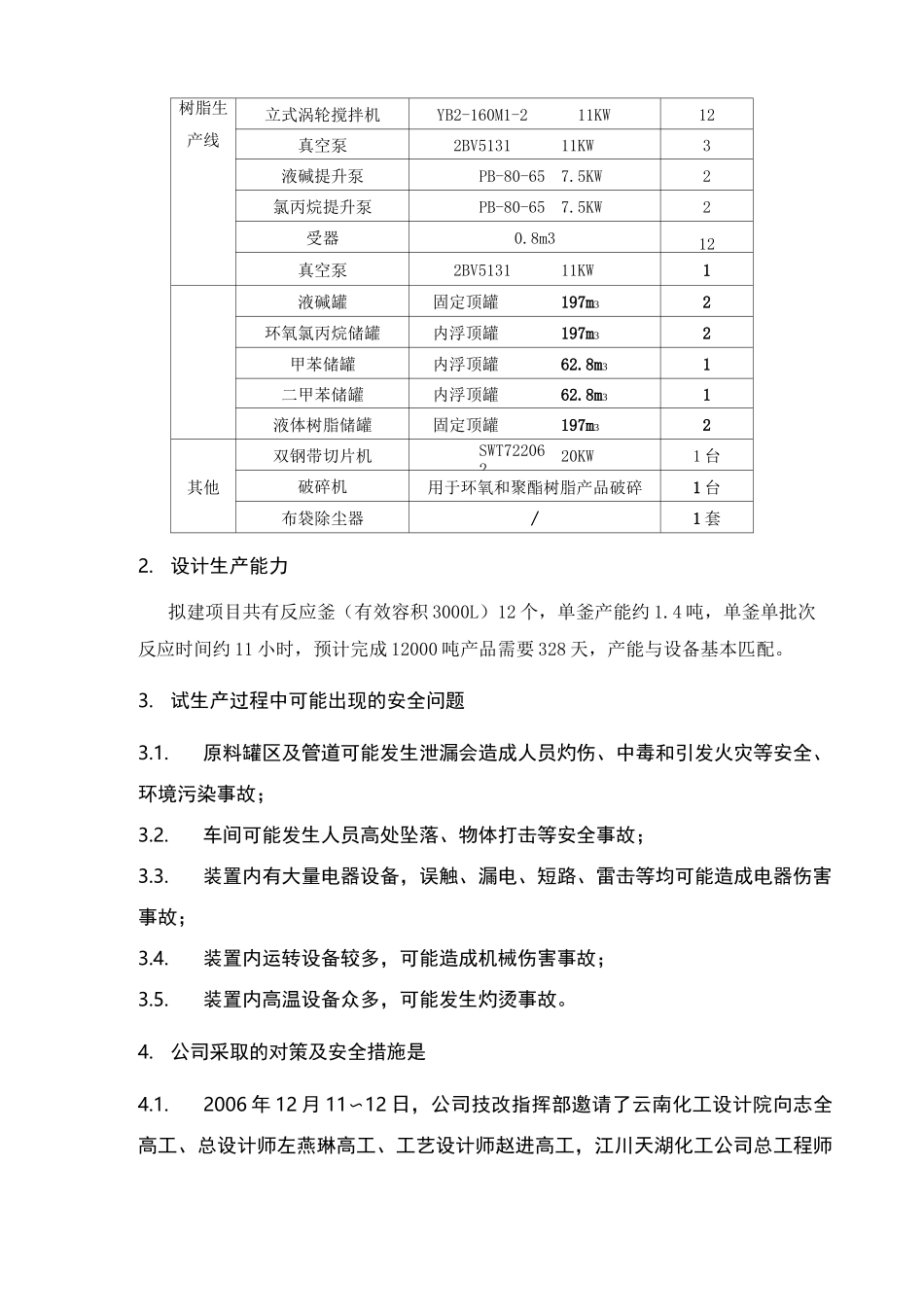

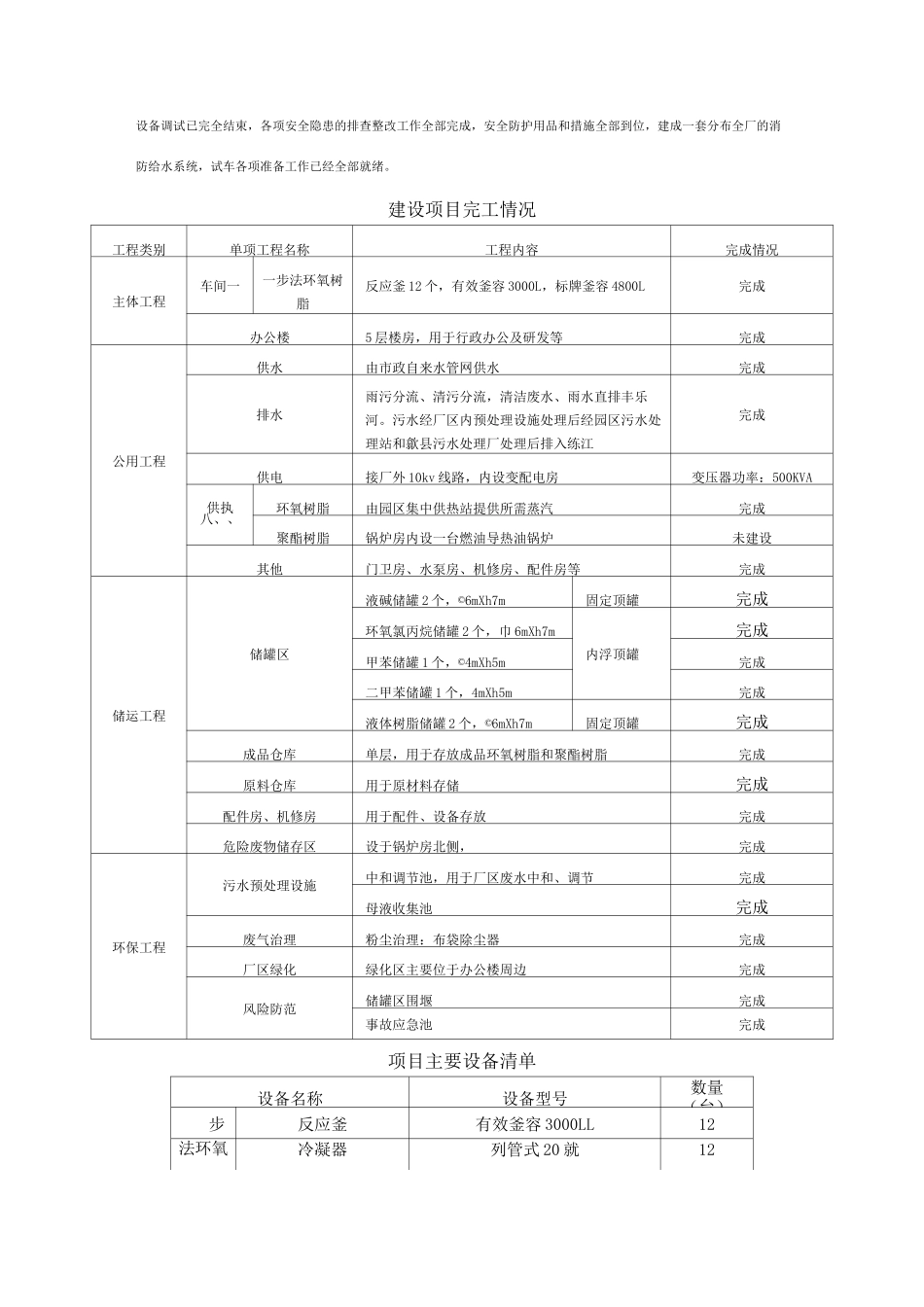

安徽善孚新材料科技有限公司年产 3.3 万吨环氧树脂及聚酯树脂生产项目试生产方案编制:张才福审核:程城斌批准:包秀群安徽善孚新材料科技有限公司二零一四年五月我公司新建“年产 3.3 万吨环氧树脂及聚酯树脂生产项目”一期工程建成后,经过单机调试,设备运行正常,此后,我公司制定了详尽、周密的环氧树脂装置开车方案,准备进入试生产阶段。现根据《安全生产法》、《危险化学品安全管理条例》和《危险化学品建设项目安全许可实施办法》的相关规定,为了组织协调生产线各装置之间包括上下游装置之间,主要生产装置和公用工程装置之间的相互配合关系,验证工艺设计可行性,设备的可靠性,安全设施的有效性,安全顺利而又最经济的本项目的生产设施,我公司特制定“年产 3.3 万吨环氧树脂及聚酯树脂生产项目”一期工程的试生产方案。1.建设项目施工完成情况一期项目主体设施(反应釜、过滤器、真空泵、DCS 控制系统等)、辅助设施(循环水站、空压气站、环氧氯丙烷储罐、液碱储罐等)、土建施工建设(厂房、道路、地坪硬化)、人员培训、设备安装、设备调试已完全结束,各项安全隐患的排查整改工作全部完成,安全防护用品和措施全部到位,建成一套分布全厂的消防给水系统,试车各项准备工作已经全部就绪。建设项目完工情况工程类别单项工程名称工程内容完成情况主体工程车间一一步法环氧树脂反应釜 12 个,有效釜容 3000L,标牌釜容 4800L完成办公楼5 层楼房,用于行政办公及研发等完成公用工程供水由市政自来水管网供水完成排水雨污分流、清污分流,清洁废水、雨水直排丰乐河。污水经厂区内预处理设施处理后经园区污水处理站和歙县污水处理厂处理后排入练江完成供电接厂外 10kv 线路,内设变配电房变压器功率:500KVA供执八、、环氧树脂由园区集中供热站提供所需蒸汽完成聚酯树脂锅炉房内设一台燃油导热油锅炉未建设其他门卫房、水泵房、机修房、配件房等完成储运工程储罐区液碱储罐 2 个,©6mXh7m固定顶罐完成环氧氯丙烷储罐 2 个,巾 6mXh7m内浮顶罐完成甲苯储罐 1 个,©4mXh5m完成二甲苯储罐 1 个,4mXh5m完成液体树脂储罐 2 个,©6mXh7m固定顶罐完成成品仓库单层,用于存放成品环氧树脂和聚酯树脂完成原料仓库用于原材料存储完成配件房、机修房用于配件、设备存放完成危险废物储存区设于锅炉房北侧,完成环保工程污水预处理设施中和调节池,用于厂区废水中和、调节完成母液收集池完成废气治理粉尘治理:布袋除尘...
