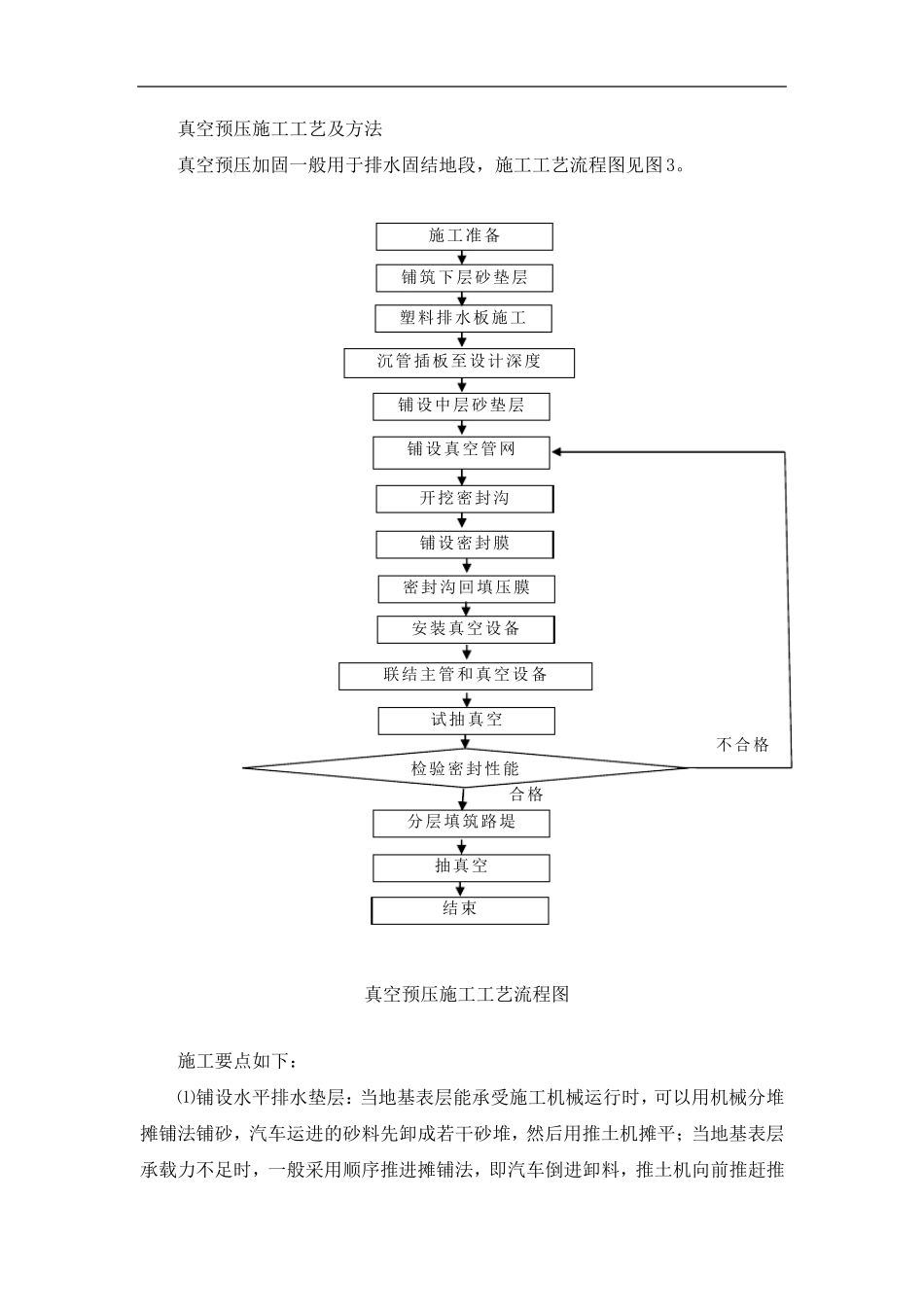

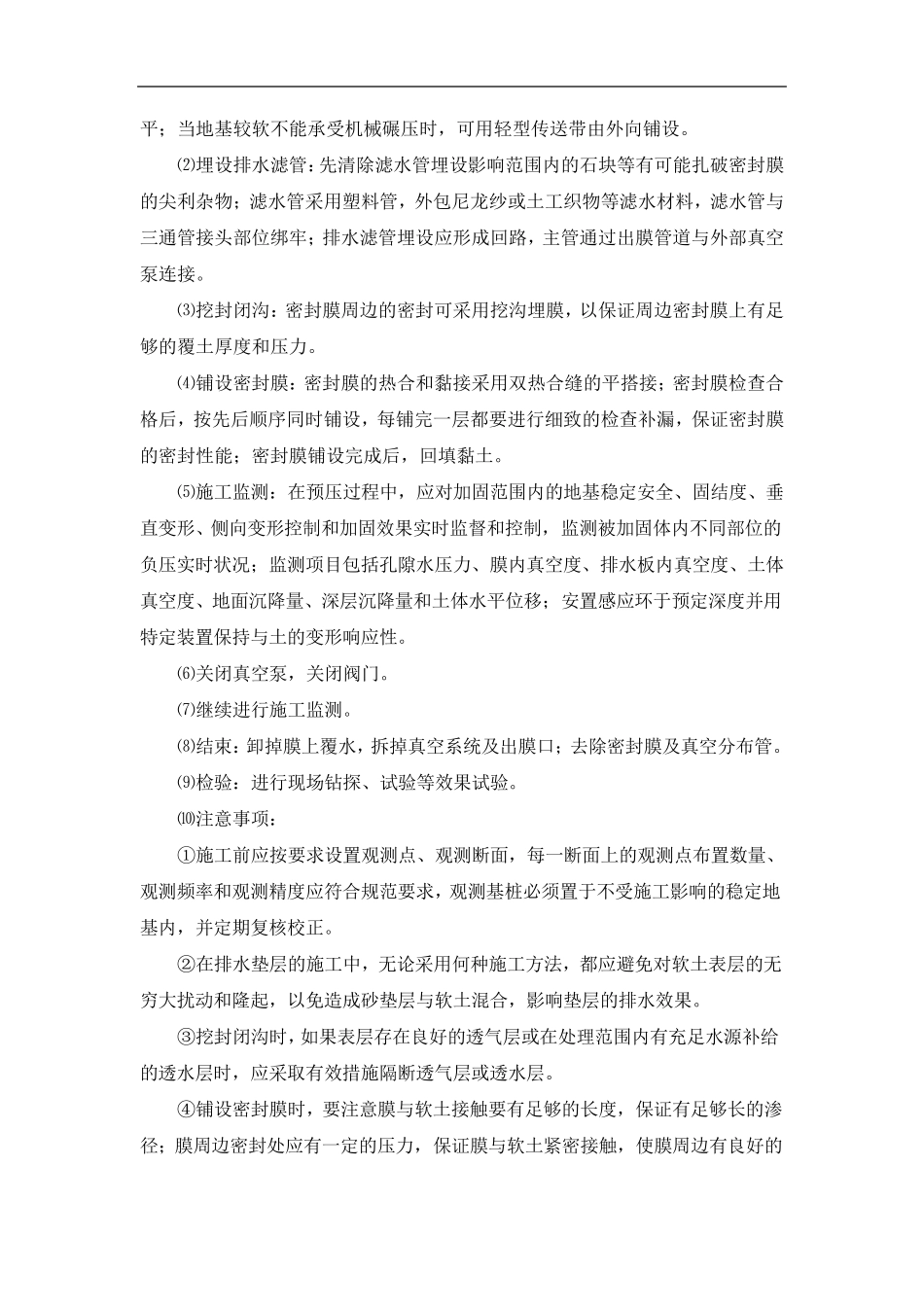

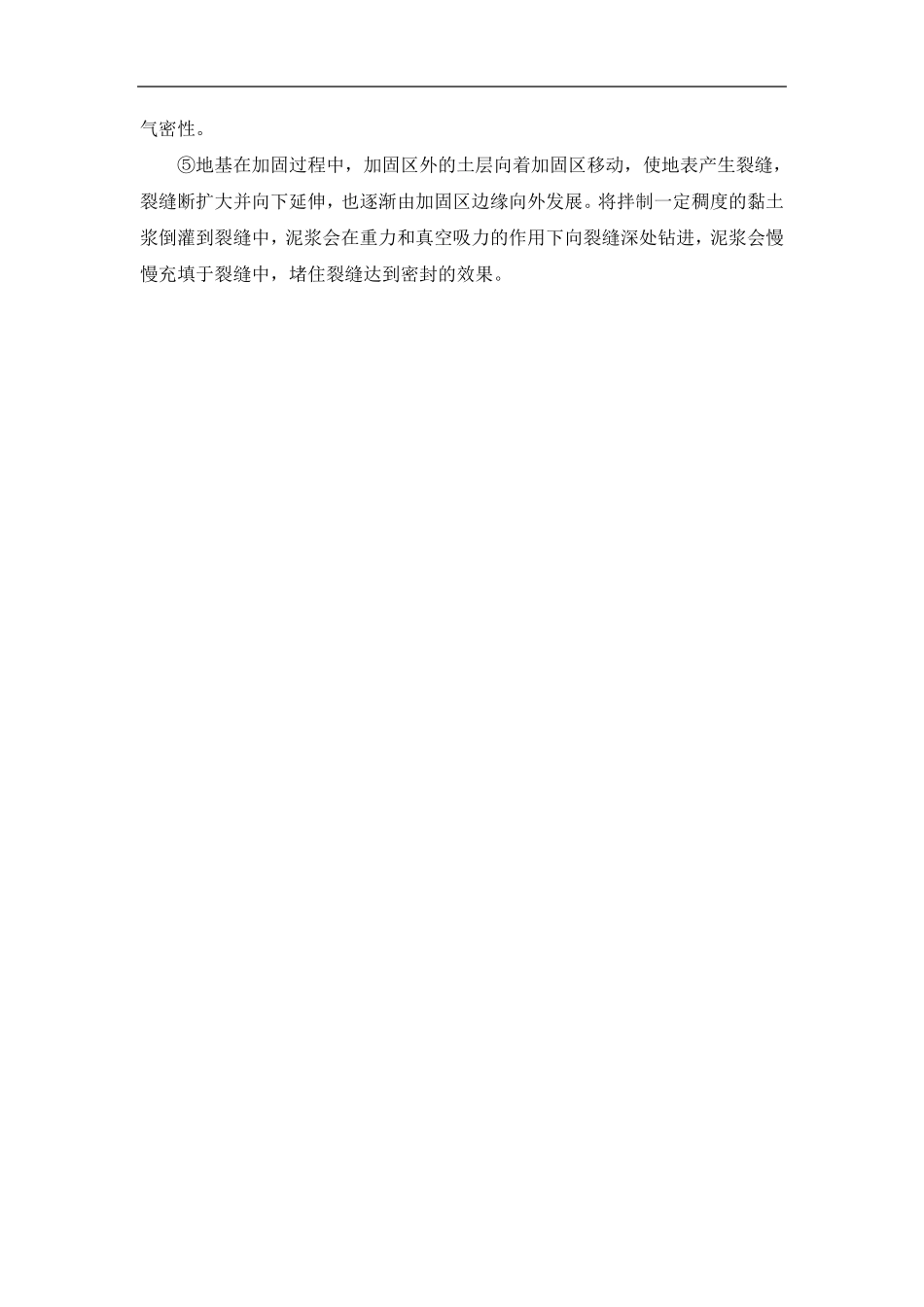

真空预压施工工艺及方法 真空预压加固一般用于排水固结地段,施工工艺流程图见图3。 真空预压施工工艺流程图 施工要点如下: ⑴铺设水平排水垫层:当地基表层能承受施工机械运行时,可以用机械分堆摊铺法铺砂,汽车运进的砂料先卸成若干砂堆,然后用推土机摊平;当地基表层承载力不足时,一般采用顺序推进摊铺法,即汽车倒进卸料,推土机向前推赶推施工准备 铺筑下层砂垫层 塑料排水板施工 沉管插板至设计深度 铺设中层砂垫层 铺设真空管网 开挖密封沟 铺设密封膜 密封沟回填压膜 联结主管和真空设备 试抽真空 安装真空设备 检验密封性能 分层填筑路堤 合格 不合格 抽真空 结束 平 ; 当 地 基 较 软 不 能 承 受 机 械 碾 压 时 , 可 用 轻 型 传 送 带 由 外 向 铺 设 。 ⑵ 埋 设 排 水 滤 管 :先 清 除 滤 水 管 埋 设 影 响 范 围 内 的 石 块 等 有 可 能 扎 破 密 封 膜的 尖 利 杂 物 ; 滤 水 管 采 用 塑 料 管 , 外 包 尼 龙 纱 或 土 工 织 物 等 滤 水 材 料 , 滤 水 管 与三 通 管 接 头 部 位 绑 牢 ; 排 水 滤 管 埋 设 应 形 成 回 路 , 主 管 通 过 出 膜 管 道 与 外 部 真 空泵 连 接 。 ⑶ 挖 封 闭 沟 : 密 封 膜 周 边 的 密 封 可 采 用 挖 沟 埋 膜 , 以 保 证 周 边 密 封 膜 上 有 足够 的 覆 土 厚 度 和 压 力 。 ⑷ 铺 设 密 封 膜 : 密 封 膜 的 热 合 和 黏 接 采 用 双 热 合 缝 的 平 搭 接 ; 密 封 膜 检 查 合格 后 , 按 先 后 顺 序 同 时 铺 设 , 每 铺 完 一 层都要进行细致的 检 查 补漏, 保 证 密 封 膜的 密 封 性能 ; 密 封 膜 铺 设 完 成 后 , 回 填黏 土 。 ⑸施工 监测: 在预压 过 程中, 应 对加固范 围 内 的 地 基 稳定安全、固结度 、垂直变形 、侧向 变形 控制和 加固效果实时 监督和 控制, 监测被加固体内 不 同 部 位 的负压 实时 状况; 监测项目包 括孔隙水 压 力 、膜 内 真 空 度 、排 水 板内 真 空 度 、土 体真 空 度 、地 面沉降量、深层沉降量和 土 体水 平 位 移; 安置感应 环于预定深度 并用特定装置保 持...
