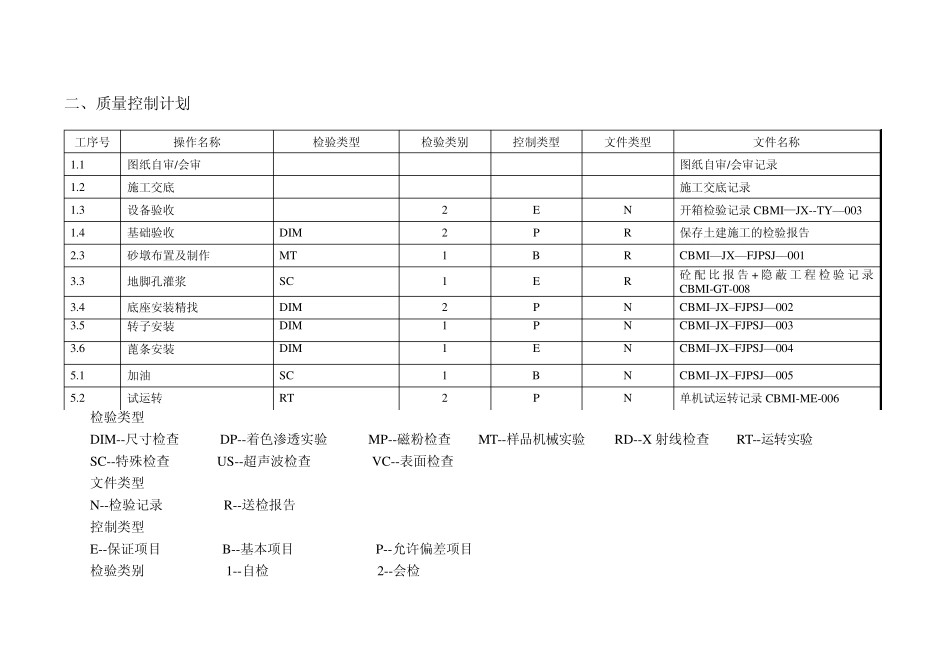

一、破碎机安装工程施工工序 基础准备施工准备下机体安装底座找正转子安装篦条安装反击板安装上壳体安装传动装置安装单机试运转二、质量控制计划 工序号 操作名称 检验类型 检验类别 控制类型 文件类型 文件名称 1
1 图纸自审/会审 图纸自审/会审记录 1
2 施工交底 施工交底记录 1
3 设备验收 2 E N 开箱检验记录CBMI—JX--TY—003 1
4 基础验收 DIM 2 P R 保存土建施工的检验报告 2
3 砂墩布置及制作 MT 1 B R CBMI––JX––FJPSJ––001 3
3 地脚孔灌浆 SC 1 E R 砼 配 比 报 告 + 隐 蔽 工程 检验记录CBMI-GT-008 3
4 底座安装精找 DIM 2 P N CBMI–JX–FJPSJ––002 3
5 转子安装 DIM 1 P N CBMI–JX–FJPSJ––003 3
6 蓖条安装 DIM 1 E N CBMI–JX–FJPSJ––004 5
1 加油 SC 1 B N CBMI–JX–FJPSJ––005 5
2 试运转 RT 2 P N 单机试运转记录CBMI-ME-006 检验类型 DIM--尺寸检查 DP--着色渗透实验 MP--磁粉检查 MT--样品机械实验 RD--X 射线检查 RT--运转实验 SC--特殊检查 US--超声波检查 VC--表面检查 文件类型 N--检验记录 R--送检报告 控制类型 E--保证项目 B--基本项目 P--允许偏差项目 检验类别 1--自检 2--会检 三、施工过程控制规范 1

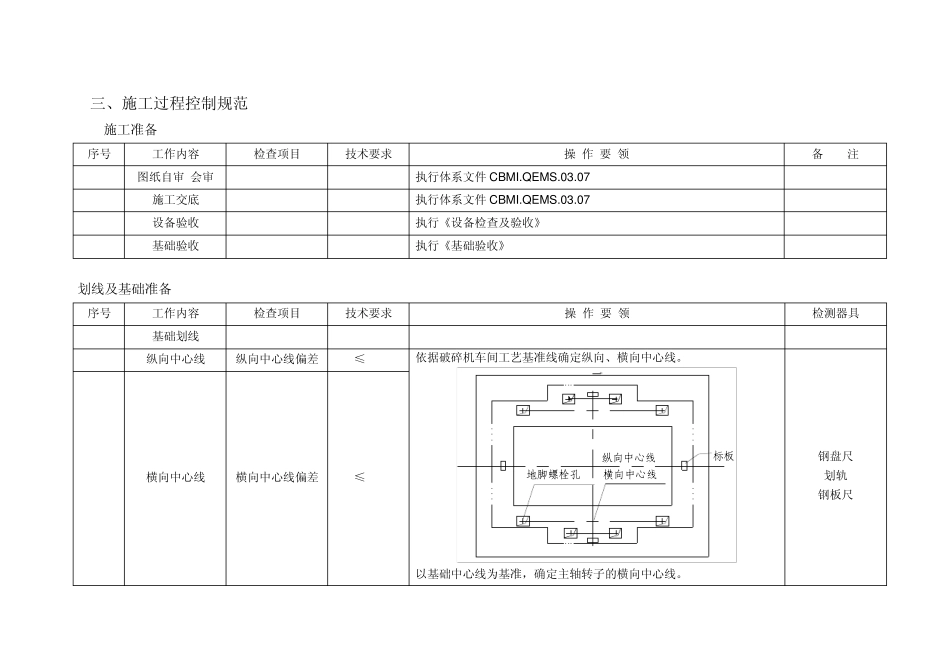

施工准备 序号 工作内容 检查项目 技术要求 操 作 要 领 备 注 1
1 图纸自审/会审 执行体系文件CBMI
2 施工交底 执行体系文件CBMI
3 设备验收 执行《设备检查及验收》 1
4 基础验收 执行
