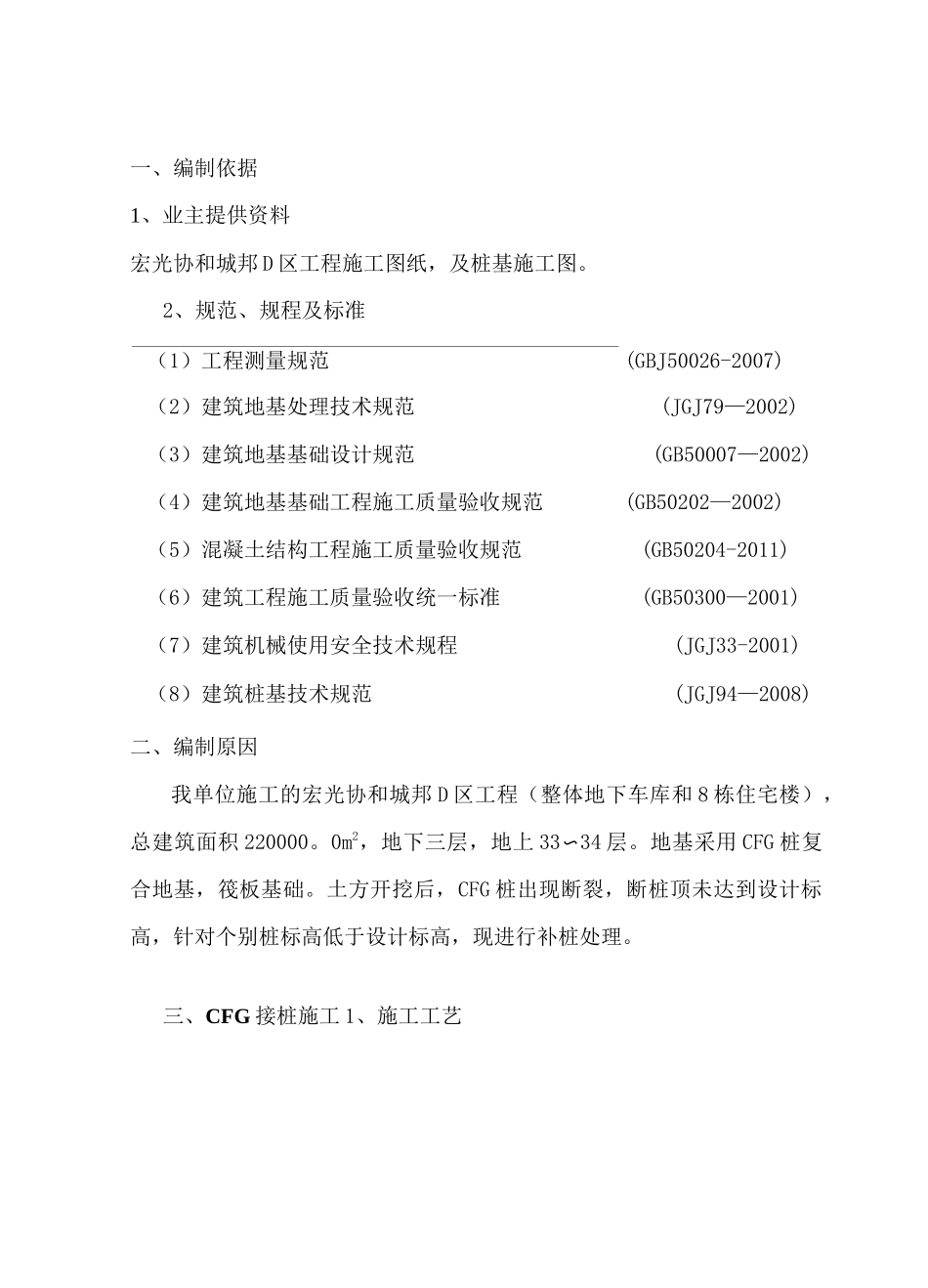

CFG 桩接桩施工方案编制:审核:审批:黑龙江省建工集团有限责任公司宏光协和城邦 D 区项目部二 0 一三年七月三日一、编制依据1、业主提供资料宏光协和城邦 D 区工程施工图纸,及桩基施工图
2、规范、规程及标准(1)工程测量规范(GBJ50026-2007)(2)建筑地基处理技术规范(JGJ79—2002)(3)建筑地基基础设计规范(GB50007—2002)(4)建筑地基基础工程施工质量验收规范(GB50202—2002)(5)混凝土结构工程施工质量验收规范(GB50204-2011)(6)建筑工程施工质量验收统一标准(GB50300—2001)(7)建筑机械使用安全技术规程(JGJ33-2001)(8)建筑桩基技术规范(JGJ94—2008)二、编制原因我单位施工的宏光协和城邦 D 区工程(整体地下车库和 8 栋住宅楼),总建筑面积 220000
0m2,地下三层,地上 33〜34 层
地基采用 CFG 桩复合地基,筏板基础
土方开挖后,CFG 桩出现断裂,断桩顶未达到设计标高,针对个别桩标高低于设计标高,现进行补桩处理

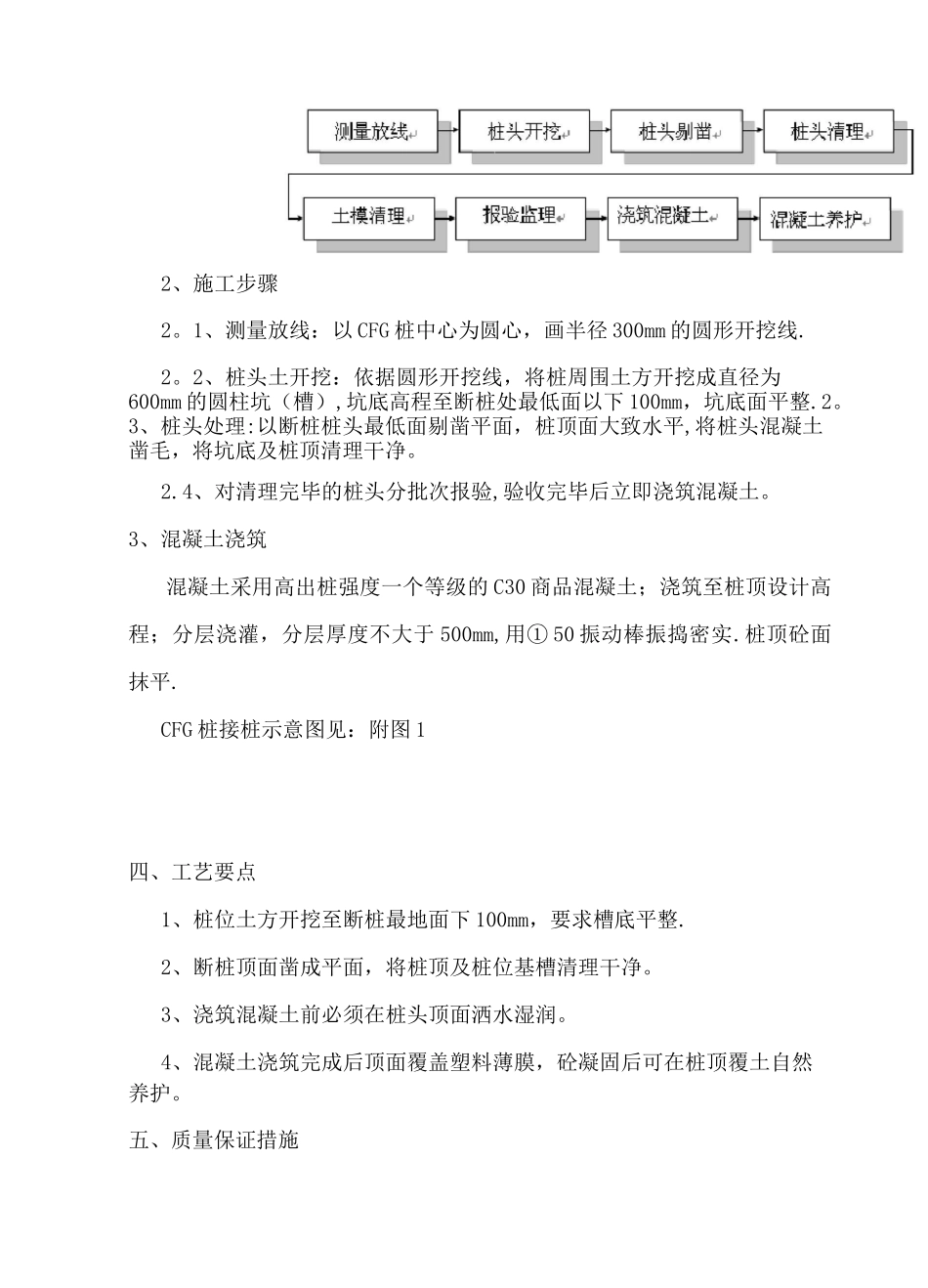

三、CFG 接桩施工 1、施工工艺2、施工步骤2
1、测量放线:以 CFG 桩中心为圆心,画半径 300mm 的圆形开挖线
2、桩头土开挖:依据圆形开挖线,将桩周围土方开挖成直径为600mm 的圆柱坑(槽),坑底高程至断桩处最低面以下 100mm,坑底面平整
3、桩头处理:以断桩桩头最低面剔凿平面,桩顶面大致水平,将桩头混凝土凿毛,将坑底及桩顶清理干净
4、对清理完毕的桩头分批次报验,验收完毕后立即浇筑混凝土
3、混凝土浇筑混凝土采用高出桩强度一个等级的 C30 商品混凝土;浇筑至桩顶设计高程;分层浇灌,分层厚度不大于 500mm,用① 50 振动棒振捣密实
桩顶砼面抹平
CFG 桩接桩示意图见:附图 1四、工艺要点1、桩位土方开挖至断桩
