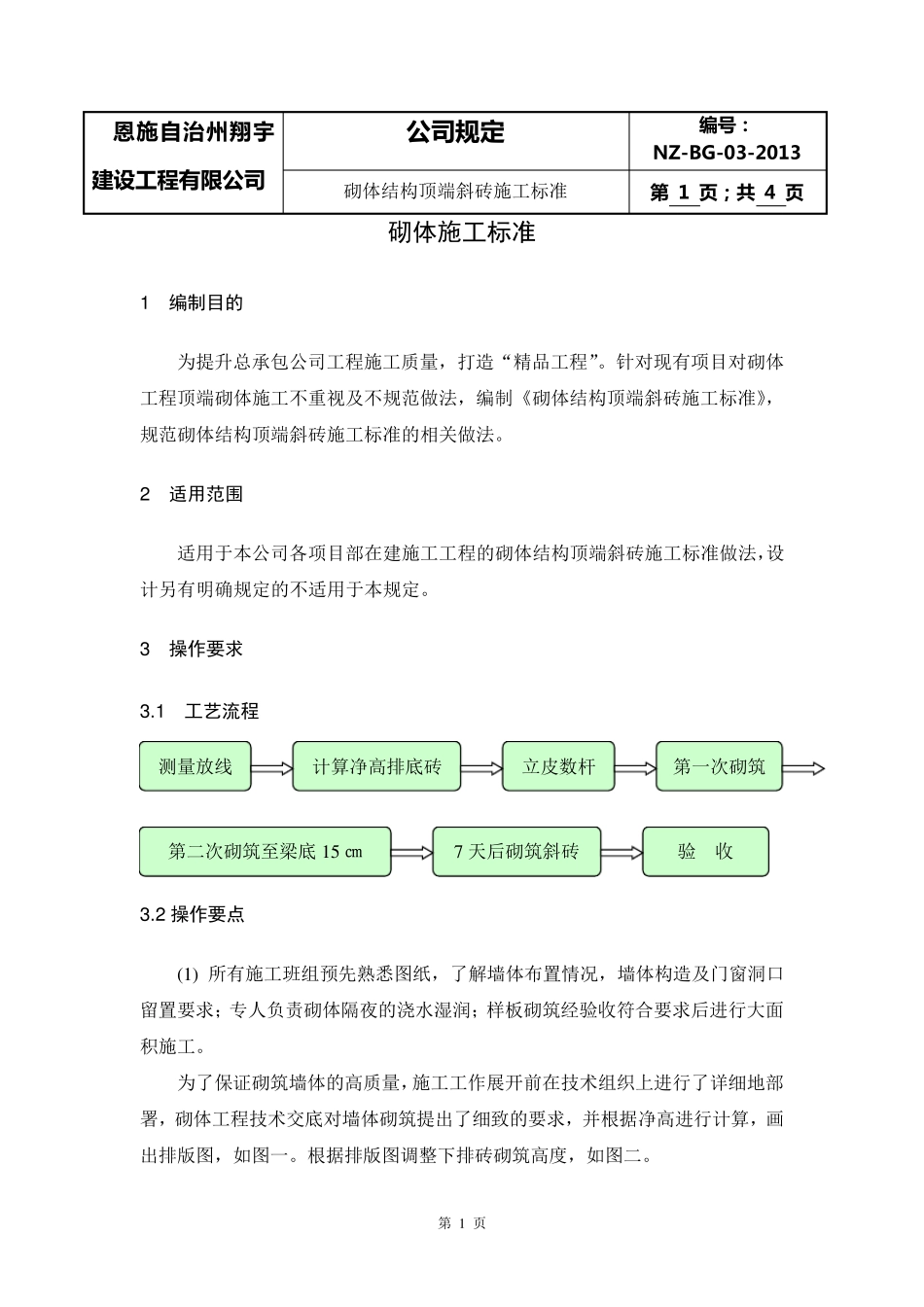

恩 施 自 治 州 翔 宇 建 设 工 程 有 限 公司 砌体结构顶端斜砖施工标准 - 2 - 单 位 : 恩 施 市 耿 家 坪 公 租 房 一期 2#楼项目部 部 门: 技术质量部 编制人: 朱承林 接受人: 日 期: 第 1 页 恩 施 自 治 州 翔 宇建 设 工 程 有 限 公司 公司规定 编号:NZ-BG-03-2013 砌体结构顶端斜砖施工标准 第 1 页;共 4 页 砌体施工标准 1 编制目的 为提升总承包公司工程施工质量,打造“精品工程”
针对现有项目对砌体工程顶端砌体施工不重视及不规范做法,编制《砌体结构顶端斜砖施工标准》,规范砌体结构顶端斜砖施工标准的相关做法
2 适用范围 适用于本公司各项目部在建施工工程的砌体结构顶端斜砖施工标准做法,设计另有明确规定的不适用于本规定
3 操作要求 3
1 工艺流程 3
2 操作要点 (1 ) 所有施工班组预先熟悉图纸,了解墙体布置情况,墙体构造及门窗洞口留置要求;专人负责砌体隔夜的浇水湿润;样板砌筑经验收符合要求后进行大面积施工
为了保证砌筑墙体的高质量,施工工作展开前在技术组织上进行了详细地部署,砌体工程技术交底对墙体砌筑提出了细致的要求,并根据净高进行计算,画出排版图,如图一
根据排版图调整下排砖砌筑高度,如图二
第二次砌筑至梁底1 5 ㎝ 7 天后砌筑斜砖 验 收 测量放线 立皮数 杆 计算净高排底砖 第一次砌筑 第 2 页 图一 砌筑排版图 图二 下排砖砌筑高度 (2) 外墙及弧形外墙控制好垂直通线
墙体砌筑经过预排砌块,水平灰缝控制为 15m m 左右,垂直灰缝控制为 20m m 左右,摆砖调正后灌注垂直缝
砌体灰缝补勾平直凹深 3m m 左右
(3) 严格墙体砌筑的施工工艺,砌体采取分次砌筑的方式,整墙砌筑分三次完成,过程如下: a
第一次砌筑高度1 米左右(如图三),即放置停歇
