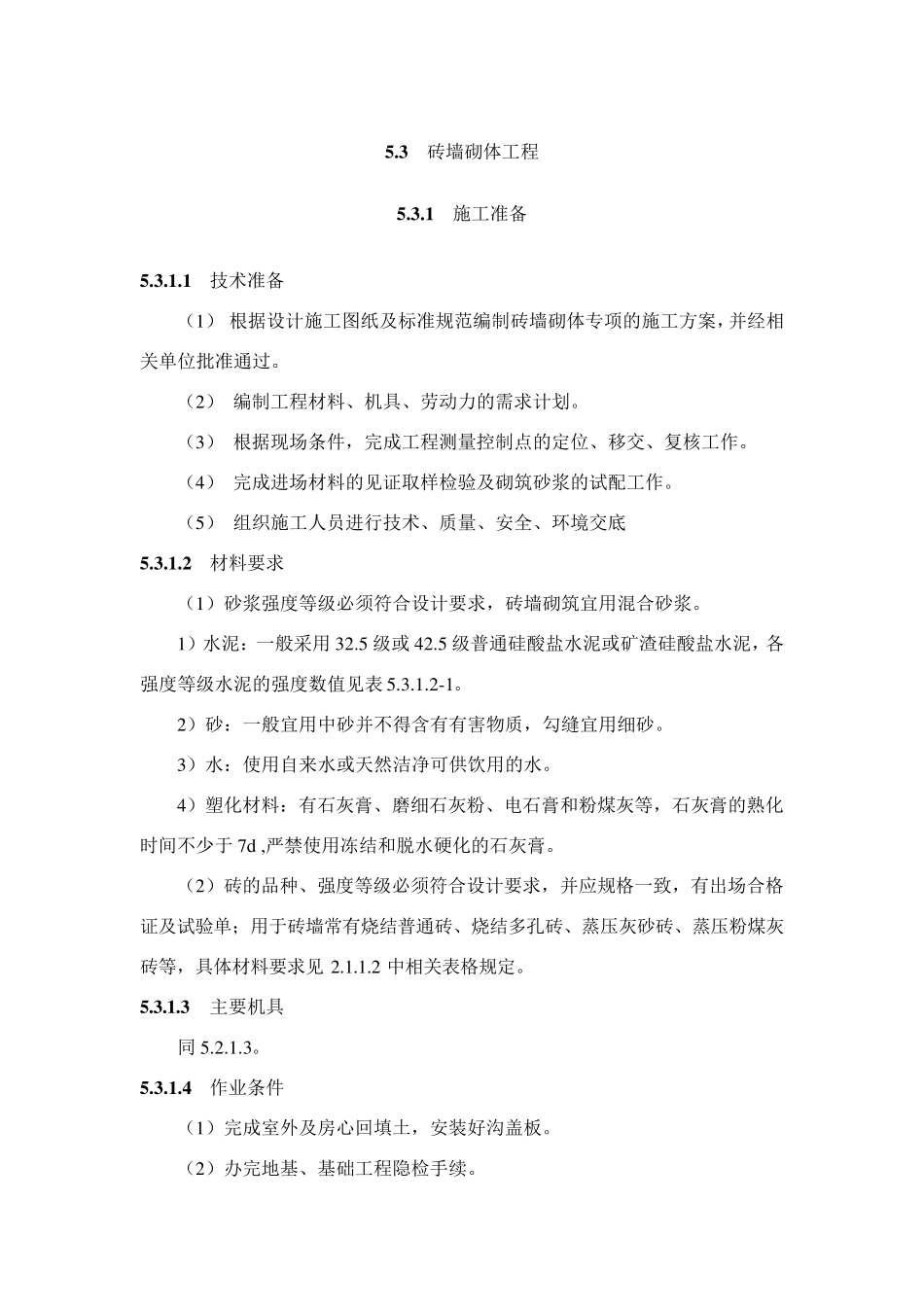

3 砖墙砌体工程 5
1 施工准备 5
1 技术准备 (1 ) 根据设计施工图纸及标准规范编制砖墙砌体专项的施工方案,并经相关单位批准通过
(2 ) 编制工程材料、机具、劳动力的需求计划
(3 ) 根据现场条件,完成工程测量控制点的定位、移交、复核工作
(4 ) 完成进场材料的见证取样检验及砌筑砂浆的试配工作
(5 ) 组织施工人员进行技术、质量、安全、环境交底 5
2 材料要求 (1 )砂浆强度等级必须符合设计要求,砖墙砌筑宜用混合砂浆
1 )水泥:一般采用 3 2
5 级或 4 2
5 级普通硅酸盐水泥或矿渣硅酸盐水泥,各强度等级水泥的强度数值见表 5
2 )砂:一般宜用中砂并不得含有有害物质,勾缝宜用细砂
3 )水:使用自来水或天然洁净可供饮用的水
4 )塑化材料:有石灰膏、磨细石灰粉、电石膏和粉煤灰等,石灰膏的熟化时间不少于 7 d ,严禁使用冻结和脱水硬化的石灰膏
(2 )砖的品种、强度等级必须符合设计要求,并应规格一致,有出场合格证及试验单;用于砖墙常有烧结普通砖、烧结多孔砖、蒸压灰砂砖、蒸压粉煤灰砖等,具体材料要求见 2
2 中相关表格规定
3 主要机具 同 5

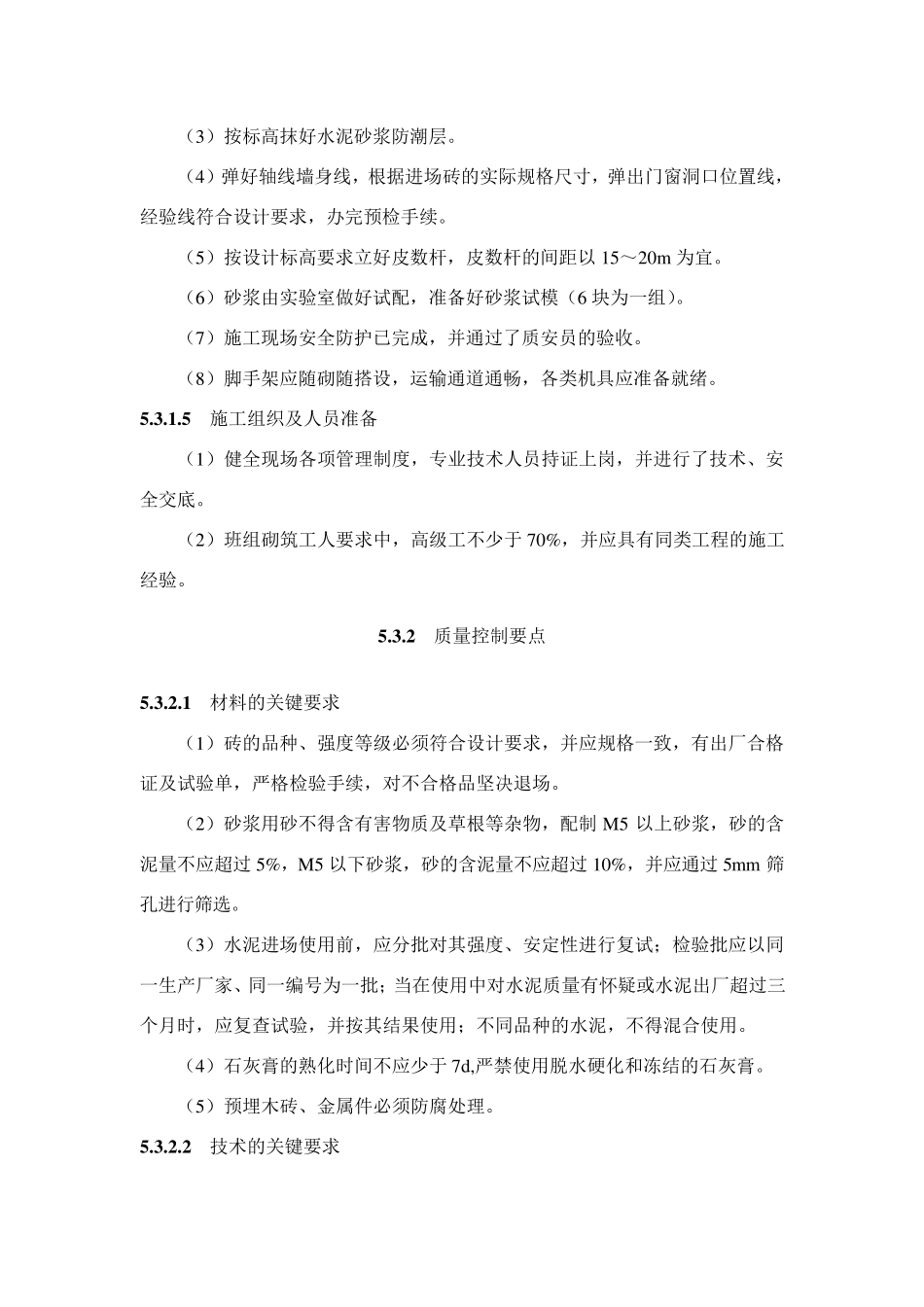

4 作业条件 (1 )完成室外及房心回填土,安装好沟盖板
(2 )办完地基、基础工程隐检手续
(3)按标高抹好水泥砂浆防潮层
(4)弹好轴线墙身线,根据进场砖的实际规格尺寸,弹出门窗洞口位置线,经验线符合设计要求,办完预检手续
(5)按设计标高要求立好皮数杆,皮数杆的间距以15~20m 为宜
(6)砂浆由实验室做好试配,准备好砂浆试模(6 块为一组)
(7)施工现场安全防护已完成,并通过了质安员的验收
(8)脚手架应随砌随搭设
