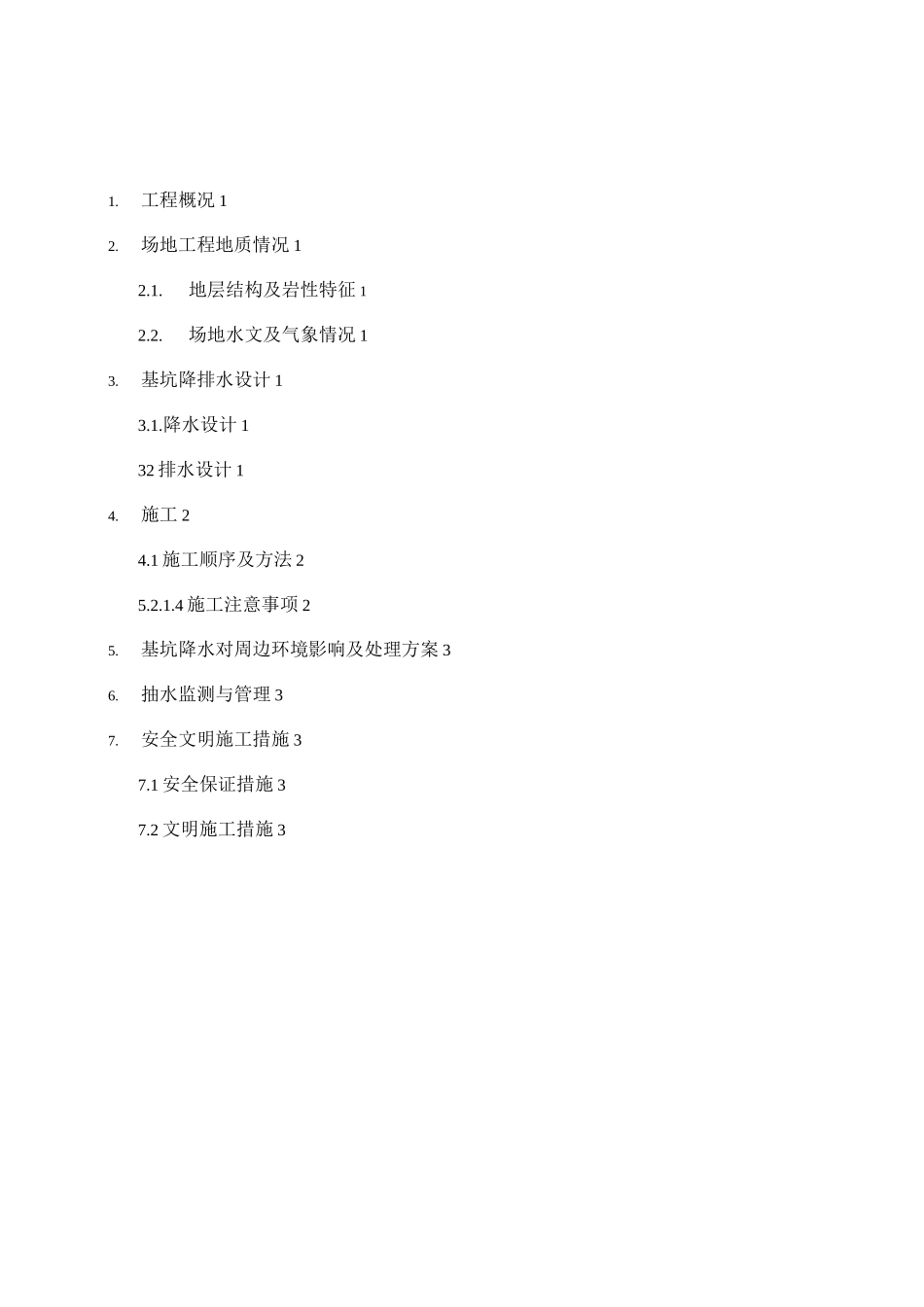

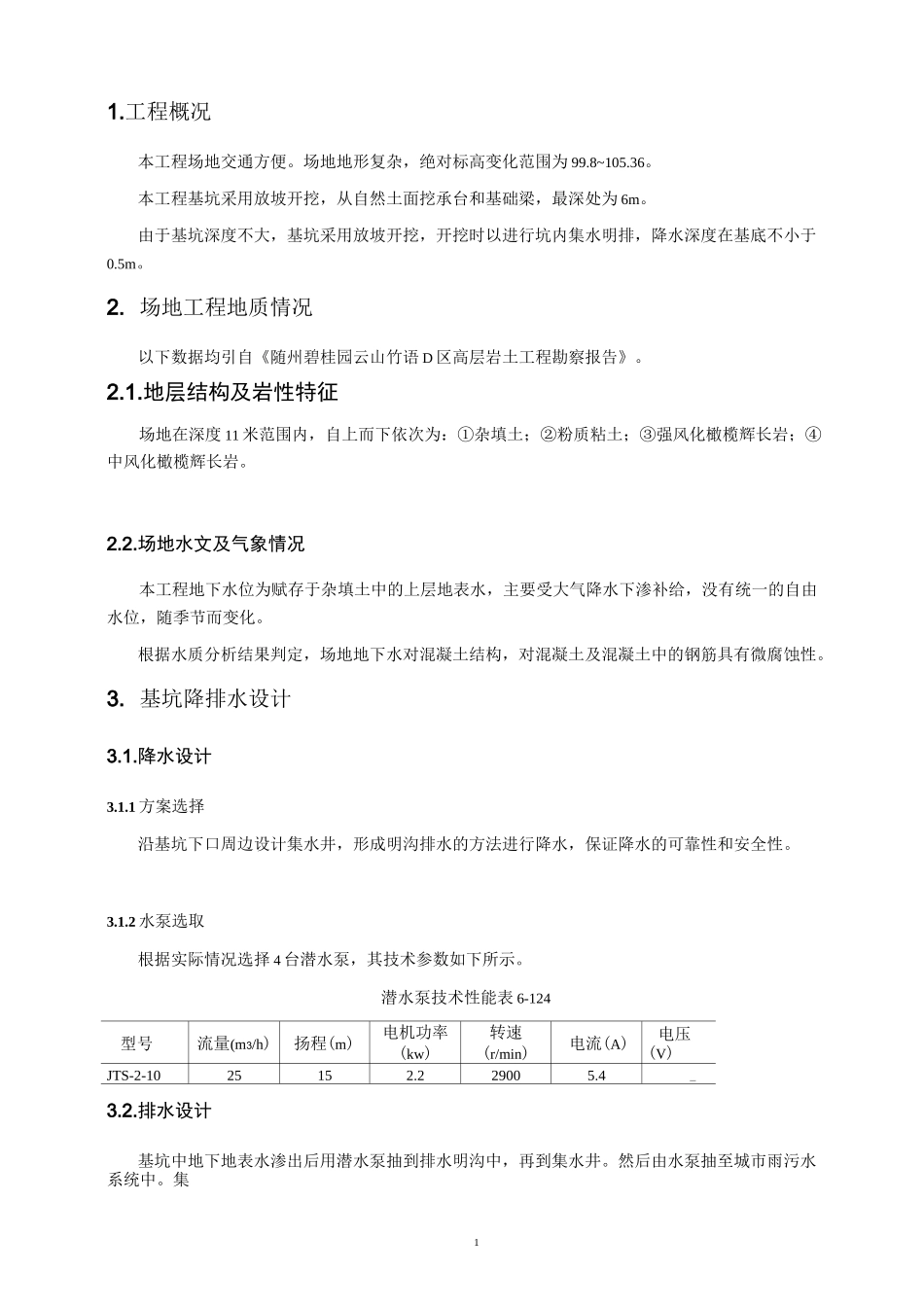

随州碧桂园云山竹语 D-2 区二标段537#、538#、539#楼基坑降、排水施工方案技术负责人:编制单位:湖北三箭建筑有限公司编制日期:二 O—三年十月十二日1.工程概况 12.场地工程地质情况 12.1.地层结构及岩性特征 12.2.场地水文及气象情况 13.基坑降排水设计 13.1.降水设计 132 排水设计 14.施工 24.1 施工顺序及方法 25.2.1.4 施工注意事项 25.基坑降水对周边环境影响及处理方案 36.抽水监测与管理 37.安全文明施工措施 37.1 安全保证措施 37.2 文明施工措施 311.工程概况本工程场地交通方便。场地地形复杂,绝对标高变化范围为 99.8~105.36。本工程基坑采用放坡开挖,从自然土面挖承台和基础梁,最深处为 6m。由于基坑深度不大,基坑采用放坡开挖,开挖时以进行坑内集水明排,降水深度在基底不小于0.5m。2. 场地工程地质情况以下数据均引自《随州碧桂园云山竹语 D 区高层岩土工程勘察报告》。2.1.地层结构及岩性特征场地在深度 11 米范围内,自上而下依次为:①杂填土;②粉质粘土;③强风化橄榄辉长岩;④中风化橄榄辉长岩。2.2.场地水文及气象情况本工程地下水位为赋存于杂填土中的上层地表水,主要受大气降水下渗补给,没有统一的自由水位,随季节而变化。根据水质分析结果判定,场地地下水对混凝土结构,对混凝土及混凝土中的钢筋具有微腐蚀性。3. 基坑降排水设计3.1.降水设计3.1.1 方案选择沿基坑下口周边设计集水井,形成明沟排水的方法进行降水,保证降水的可靠性和安全性。3.1.2 水泵选取根据实际情况选择 4 台潜水泵,其技术参数如下所示。潜水泵技术性能表 6-124型号流量(m3/h)扬程(m)电机功率(kw)转速(r/min)电流(A)电压(V)JTS-2-1025152.229005.4—3.2.排水设计基坑中地下地表水渗出后用潜水泵抽到排水明沟中,再到集水井。然后由水泵抽至城市雨污水系统中。集2水井及明沟的位置见附图一4.施工4.1 施工顺序及方法为确保地基不被水破坏,土方的开挖要同排水方案紧密结合,做到先排水、降水,再进行分层开挖。根据现场实际情况,对基坑进行排水、降水分为两个阶段:挖土期间降排水和土方回填之前降排水。4.1.1 挖土期间降排水根据土方在平面上的开挖顺序和开挖分区,在基坑四周分区设置连通的排水明沟,并在各区内渗水量大的部位留设集水井,在集水井内安放潜水泵排水,以达到排水、降水的目的。具体做法为如下:a.在挖掘机承台基础梁的时候发现有地表水渗处时,将挖掘机移至基坑角部边缘,开挖基...
