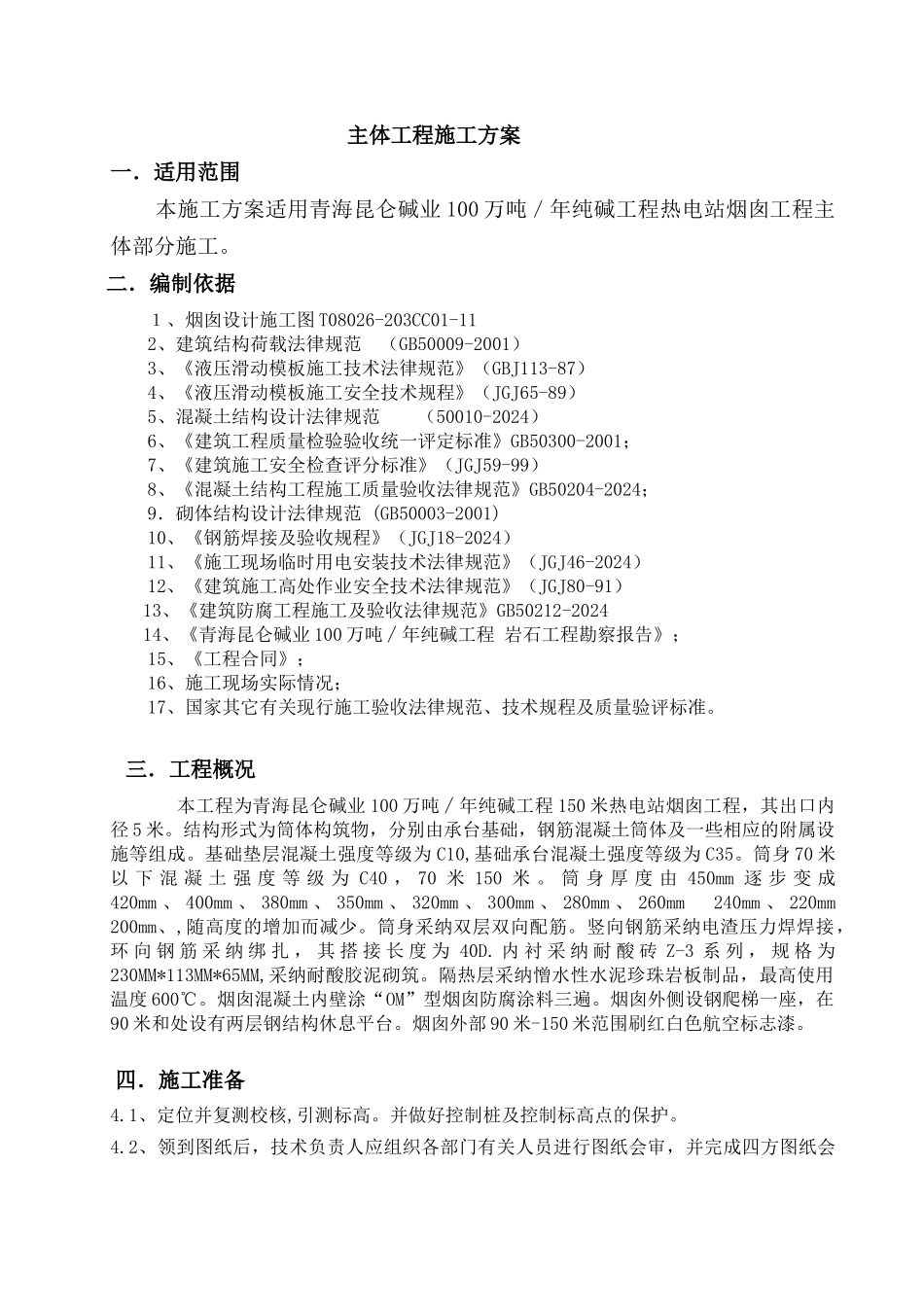

主体工程施工方案一.适用范围 本施工方案适用青海昆仑碱业 100 万吨/年纯碱工程热电站烟囱工程主体部分施工
二.编制依据1、烟囱设计施工图 T08026-203CC01-112、建筑结构荷载法律规范 (GB50009-2001)3、《液压滑动模板施工技术法律规范》(GBJ113-87)4、《液压滑动模板施工安全技术规程》(JGJ65-89)5、混凝土结构设计法律规范 (50010-2024)6、《建筑工程质量检验验收统一评定标准》GB50300-2001;7、《建筑施工安全检查评分标准》(JGJ59-99)8、《混凝土结构工程施工质量验收法律规范》GB50204-2024;9.砌体结构设计法律规范 (GB50003-2001)10、《钢筋焊接及验收规程》(JGJ18-2024)11、《施工现场临时用电安装技术法律规范》(JGJ46-2024)12、《建筑施工高处作业安全技术法律规范》(JGJ80-91)13、《建筑防腐工程施工及验收法律规范》GB50212-202414、《青海昆仑碱业 100 万吨∕年纯碱工程 岩石工程勘察报告》;15、《工程合同》;16、施工现场实际情况;17、国家其它有关现行施工验收法律规范、技术规程及质量验评标准
三.工程概况 本工程为青海昆仑碱业 100 万吨∕年纯碱工程 150 米热电站烟囱工程,其出口内径 5 米
结构形式为筒体构筑物,分别由承台基础,钢筋混凝土筒体及一些相应的附属设施等组成
基础垫层混凝土强度等级为 C10,基础承台混凝土强度等级为 C35
筒身 70 米以 下 混 凝 土 强 度 等 级 为 C40 , 70 米 150 米
筒 身 厚 度 由 450mm 逐 步 变 成420mm 、 400mm 、 380mm 、 350mm 、 320mm 、 300mm 、 280mm 、 260mm 240mm 、 220mm
