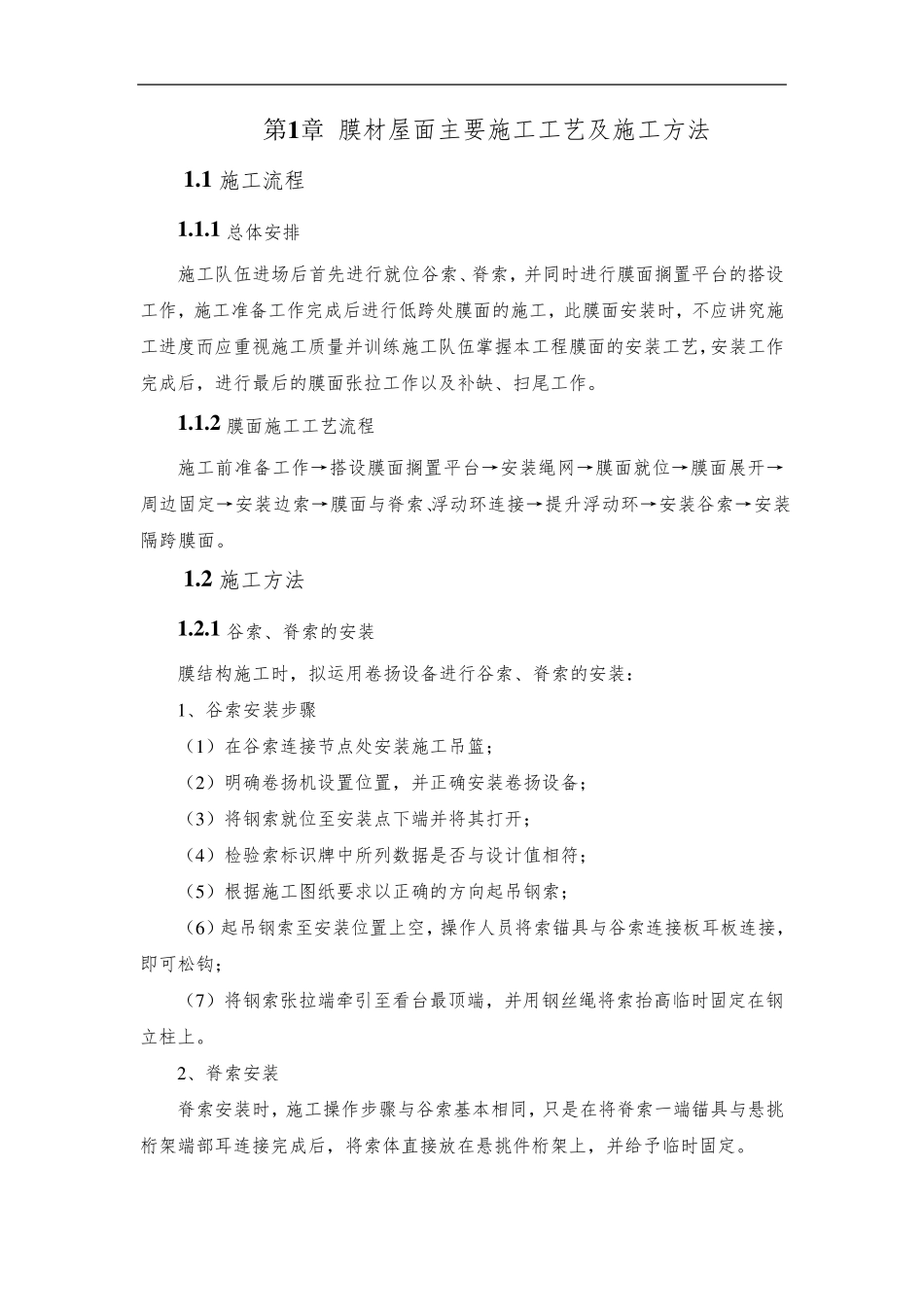

第1 章 膜材屋面主要施工工艺及施工方法 1
1 施工流程 1
1 总体安排 施工队伍进场后首先进行就位谷索、脊索,并同时进行膜面搁置平台的搭设工作,施工准备工作完成后进行低跨处膜面的施工,此膜面安装时,不应讲究施工进度而应重视施工质量并训练施工队伍掌握本工程膜面的安装工艺,安装工作完成后,进行最后的膜面张拉工作以及补缺、扫尾工作
2 膜面施工工艺流程 施工前准备工作→搭设膜面搁置平台→安装绳网→膜面就位→膜面展开→周边固定→安装边索→膜面与脊索、浮动环连接→提升浮动环→安装谷索→安装隔跨膜面
2 施工方法 1
1 谷索、脊索的安装 膜结构施工时,拟运用卷扬设备进行谷索、脊索的安装: 1 、谷索安装步骤 (1 )在谷索连接节点处安装施工吊篮; (2 )明确卷扬机设置位置,并正确安装卷扬设备; (3 )将钢索就位至安装点下端并将其打开; (4 )检验索标识牌中所列数据是否与设计值相符; (5 )根据施工图纸要求以正确的方向起吊钢索; (6 )起吊钢索至安装位置上空,操作人员将索锚具与谷索连接板耳板连接,即可松钩; (7 )将钢索张拉端牵引至看台最顶端,并用钢丝绳将索抬高临时固定在钢立柱上
2 、脊索安装 脊索安装时,施工操作步骤与谷索基本相同,只是在将脊索一端锚具与悬挑桁架端部耳连接完成后,将索体直接放在悬挑件桁架上,并给予临时固定

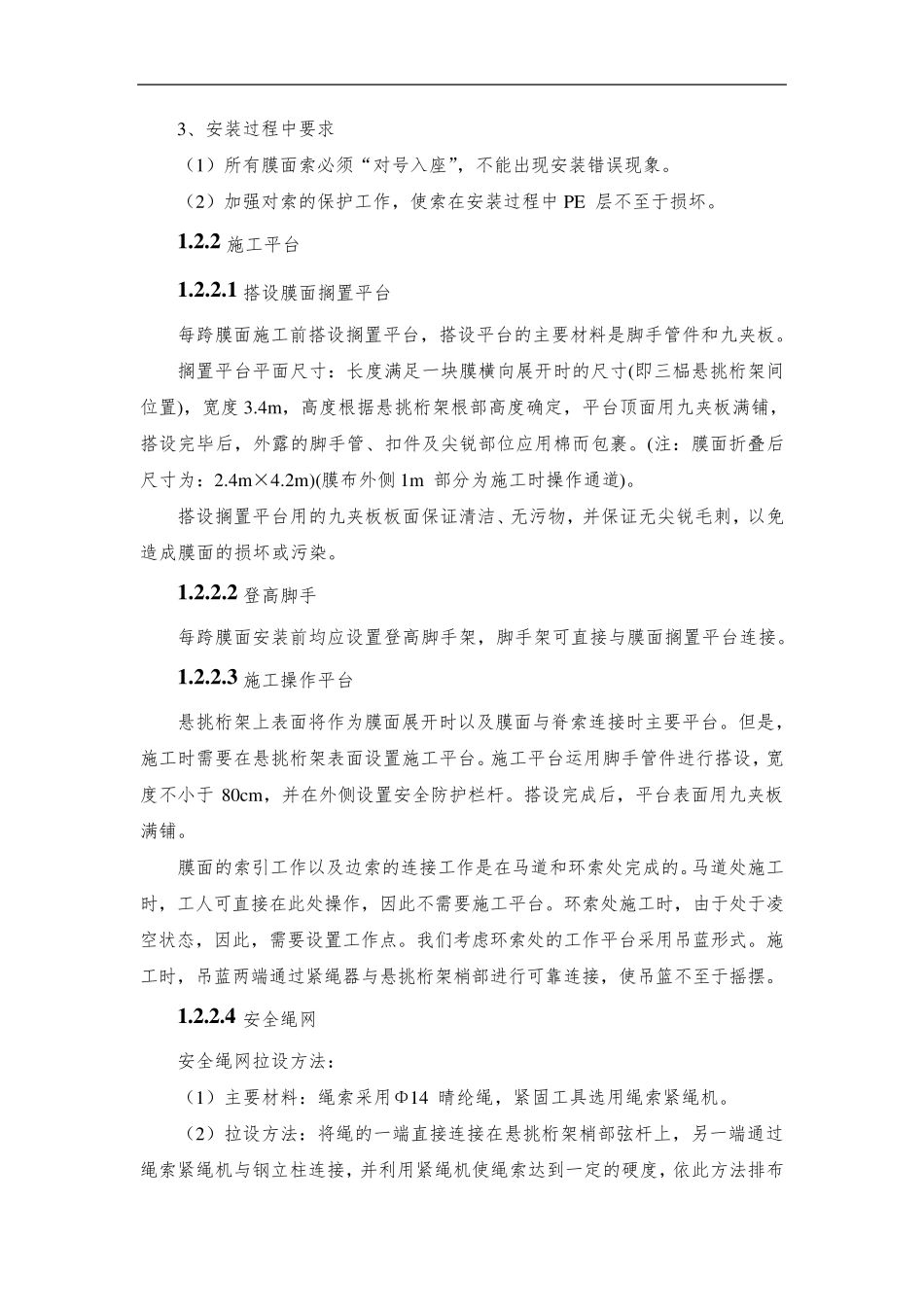

3、安装过程中要求 (1)所有膜面索必须“对号入座”,不能出现安装错误现象
(2)加强对索的保护工作,使索在安装过程中PE 层不至于损坏
2 施工平台 1
1 搭设膜面搁置平台 每跨膜面施工前搭设搁置平台,搭设平台的主要材料是脚手管件和九夹板
搁置平台平面尺寸:长度满足一块膜横向展开时的尺寸(即三榀悬挑桁架间位置),宽度3
4m ,高度根据悬挑桁架根部高度确定,平台顶面用
